2021.06.02 - 水下基礎

中鼎集團俊鼎公司交付彰芳西島離岸風場第一階段水下基椿 By WindTAIWAN

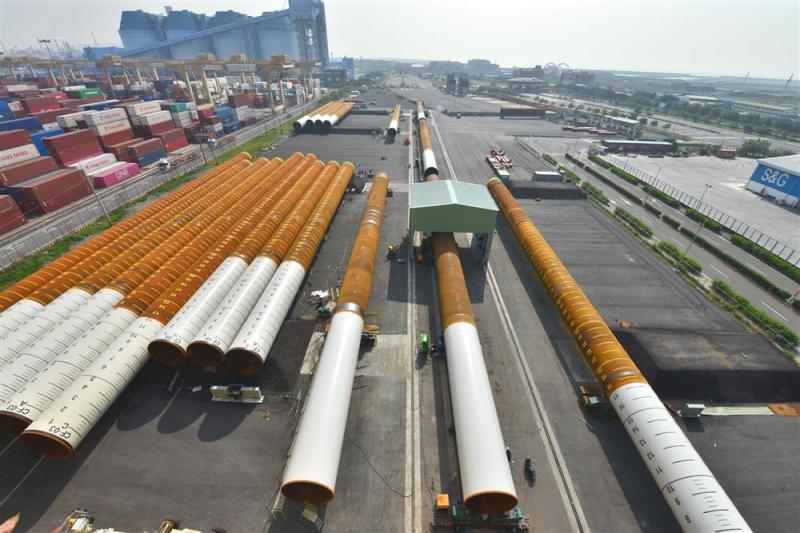

CIP彰芳暨西島離岸風電計畫今(2)日宣布,委由中鼎集團子公司俊鼎機械廠股份有限公司(俊鼎)製造之風場第一階段48支水下基樁,已提前1.5個月全數生產完成並通過驗收。彰芳暨西島計畫是台灣首座全由本土廠商製造水下基樁的離岸風場,隨著第一階段水下基樁的完成,充分展現本土供應鏈強大量能。



彰芳暨西島離岸風場裝併網容量達600MW,共規劃建置62座離岸風機,共需186 支水下基樁。其中117支由俊鼎負責製造,隨著水下基樁製造提前達標,彰芳暨西島風場將於6月開始海事工程,預計於明(2022)年6月底前達成100 MW併網目標。透過彰芳西島與俊鼎團隊的緊密合作,後續工程所需水下基樁亦加速生產製造中,在技術、經驗持續成熟的情況下,計畫團隊有充分信心如期如質完成交付。



除了俊鼎以外,世紀鋼鐵股份有限公司(世紀鋼)及其本土夥伴亦承接彰芳西島風場後續69支水下基樁的生產製造。CIP台灣區董事總經理許乃文表示,CIP在彰芳西島風場的水下基樁全數委由俊鼎和世紀鋼分批生產,「是全台率先完全採用本土廠商製造水下基樁的開發商」,以展現CIP積極落實推動離岸風電產業本土化的決心。



彰芳暨西島離岸風電計畫執行長 Dennis Sanou指出,本次俊鼎超前完成水下基樁的生產,除了是彰芳西島計畫工程中的一項重要里程碑外,也代表台灣本土廠商在離岸風電本土化項目製造上已具備堅實基礎,透過具規模經濟的訂單扶植,加速了學習曲線,進而成為台灣離岸風電產業的強力戰隊。



俊鼎董事長譚雲鵬則表示,俊鼎是國內最大統包工程承攬商CTCI中鼎集團旗下子公司,很榮幸為台灣離岸風電發展貢獻一己之力,並提前交付本風場水下基樁。未來俊鼎公司將持續秉持中鼎集團「最值得信賴」的品牌精神,以專業的技術和專案管理經驗,加速達成台灣離岸風電技術本土化目標。
