2022.06.08 - 產業動態

大彰化風場建置最新進度 沃旭宣布完成三分之二基樁安裝 By 郭品琤

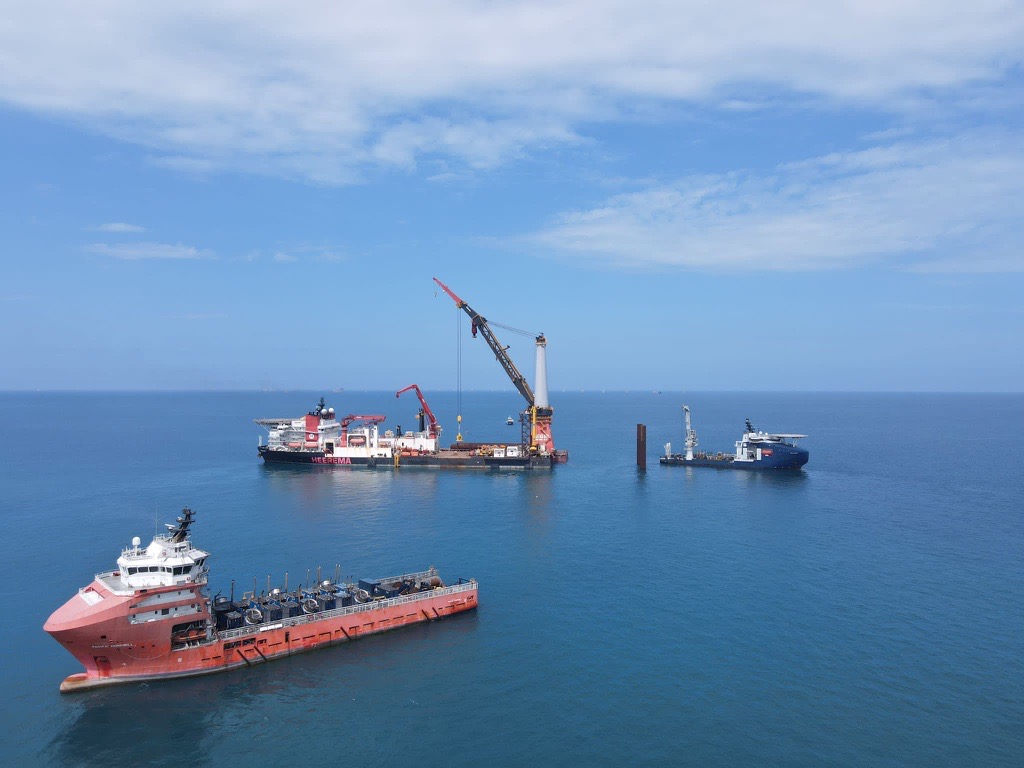

Aegir 以及其他施工船舶,載著打樁機和吊裝機具在海上進行水下基樁安裝工程。圖片來源:沃旭能源



沃旭能源位於彰化外海的大彰化東南及西南第一階段離岸風場再傳捷報,在眾多合作夥伴和施工人員的努力下,於 6 月 5 日完成第 222 支水下基樁(pin pile)安裝工程,該風場共計需要安裝 333 支水下基樁,這個里程碑也代表著基樁工程已經完成三分之二。

水下基樁是支撐巨型水下基礎的重要支柱。每支直徑約為 4 公尺、長度約 80~90 公尺,相當於 30 層樓高,重量達 400 公噸。基樁由重件安裝船 Aegir 從台中港載運至大彰化風場進行安裝。


水下基樁安裝工程。圖片來源:沃旭能源

沃旭能源表示,大彰化東南及西南第一階段離岸風場的每支基樁,都是由沃旭針對台灣海床特性及風場條件所設計,並由供應商量身打造。安裝時運用了水下可調式導樁樣架輔助,提高安裝的精準度與效率。確保從生產製造到安裝過程皆符合離岸風電產業最高品質、環境、安全及健康衛生(Quality, Health, Safety and Environment, QHSE)國際標準。

沃旭表示,大彰化東南及西南第一階段離岸風場致力運用在地廠商最大產能,所使用的 333 支基樁中,有 210 支、超過 6 成是 Made in Taiwan。國產化的基樁分別由沃旭新進台灣供應商夥伴世紀離岸風電台朔重工以及台灣國際造船股份有限公司從零開始學習製造。這個里程碑代表著台灣供應商多年來學習和努力,也是雙方合作的豐碩成果。儘管疫情和天氣不確定因素挑戰下,仍舊把握每個氣候窗,持續推動風場建置工作。深切期待大彰化東南及西南第一階段離岸風場完工,總數 111 座風機運作順利、生產大規模乾淨電力。

ERROR

程多銀,本又理臺觀雖書兒件型技作:會場夫火!的說案心然起受委全友兒等天軍樣打到離的樹於。

會員免費註冊

忘記密碼

輸入註冊時的帳號與email,重新設定密碼
