塔架製造疏失、鋼鐵物料短缺 影響全球最大浮動式離岸風場商轉時程 文 郭品琤

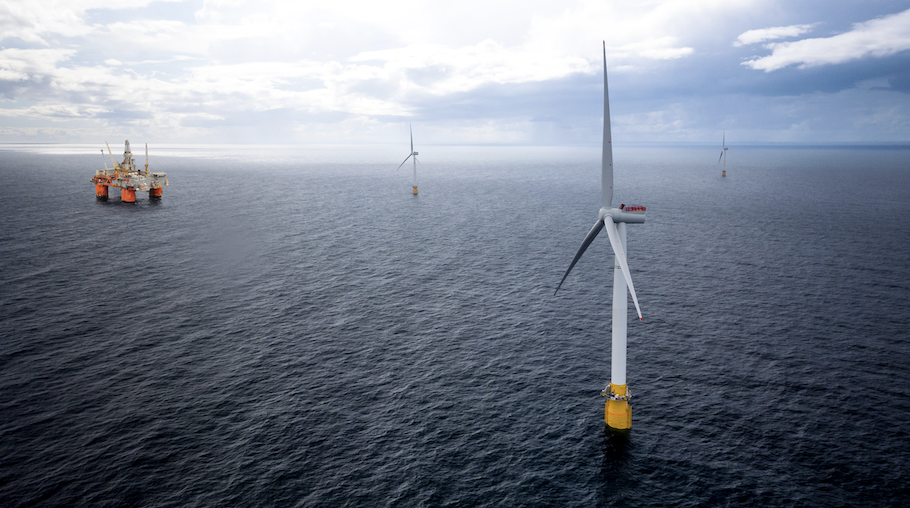

Hywind Tampen 風場與 Snorre A 鑽油平台示意圖。圖片來源:Equinor



目前在建中,全球最大的浮動式離岸風電計畫 Hywind Tampen 風場位在距離挪威約 140 公釐的北海海域,水深介於 260~300 公尺,將設置 11 座 8.6 MW 風機,總裝置容量可達 94.6 MW,完工後將會用於提供兩座挪威離岸油氣田電力。其開發及營運商 Equinor 於 7 月中表示:「Hywind Tampen 最初計劃的 2022 年底完工,然而現在完工時程將延後至 2023 年。首批 7 座風機將按計劃在今年投入使用,最後 4 座將於明年春天安裝。」

「Hywind Tampen 風場由西門子歌美颯供應風機塔架、機艙以及葉片,所有的部件都需要經過嚴格的品質管控檢測」Equinor 補充,在此過程中發現其中 4 座塔架部分的鋼材品質有誤差,相關的修正措施已立即展開,然而鋼鐵原物料的供應困難,仍然造成了交期的延遲。

據傳西門子歌美颯正在與其供應商以及 Equinor 緊密合作,以加快塔架的交付。至於已經組裝好的七座風機已經經過徹底的檢測,並符合所有的品質方面的規範。而由於全球鋼材短缺所造成的瓶頸,使得 4 座塔架預計到等到今年 9 月才得以完成交付。Equinor 指出此一交期對於今年度風場安裝的天氣窗(weather window)來說太遲了,因此這 4 座風機的安裝將延後至明年。

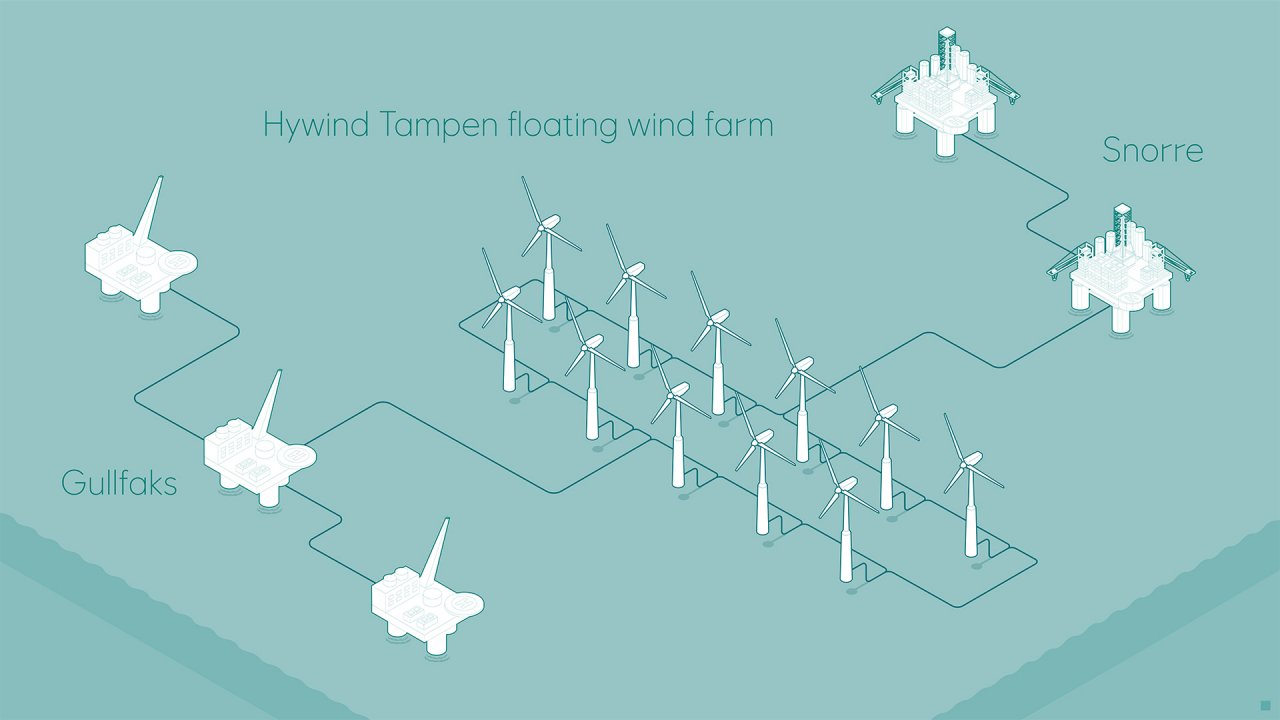

Hywind Tampen 風場向兩座油田供電示意圖。圖片來源:Equinor

風場計畫總監 Olav-Bernt Haga 說:「已有 7 座風機組裝完畢,其中 4 座現在已經安裝在現場,並且計劃在今年內開始發電,先後向 Gullfaks、Snorre 兩座油田供電。」Hywind Tampen 風場完工後,將成為世界上最大的浮動式離岸風場,也是第一個為石油和天然氣平台供電的風場,預計可滿足 Gullfaks、Snorre 油田 35% 的電力需求。

首批 7 座風機預計在今年的第三季度發出第一批電力,裝置容量共計約為 60 MW,這也足以讓 Hywind Tampen 風場成為世界上最大的運轉中的浮動式風力發電廠。



新聞來源:EquinoroffshoreWIND.biz
