2022.10.17 - 國際趨勢
日本長崎五島市浮動式離岸風場 風機組裝作業展開
By
郭品琤
五島市浮式風場完工模擬畫面。 圖片來源:戸田建設
日本五島浮式風場聯合公司(五島フローティングウィンドファーム合同会社)在本(10)月初宣布,位於長崎縣的五島市離岸風電計畫(五島市沖洋上風力発電事業),首座浮式風機已經完成,並在椛島海域開始進行組裝工程。
經濟部能源局資料說明,長崎縣五島市近海地區約 2700 公頃海域,於 2019 年 12 月,由日本經濟產業省和國土交通省,依據《關於促進海上再生能源發電設備之整備海域利用法律案(海洋再生可能エネルギー発電設備の整備に係る海域の利用の促進に関する法律)》指定為海洋可再生能源發電設施開發促進區。並制定招標程序和目標海域利用指南,透過公開招標程序選擇運營商進行海洋再生能源發電設施的開發。
五島市離岸風電計畫由戸田建設株式会社、ENEOS 株式会社、大阪ガス株式会社、株式会社INPEX、関西電力株式会社、中部電力株式会社,六家來自建設、石油、電力等領域的企業組成的聯合公司提出。該聯合公司自根據《關於促進海上再生能源發電設備之整備海域利用法律案》成為首座獲得計畫開發權的風場後,於今(2022)年 4 月起,持續進行海域專屬使用權的審批程序,如:發電基礎建設安裝等。

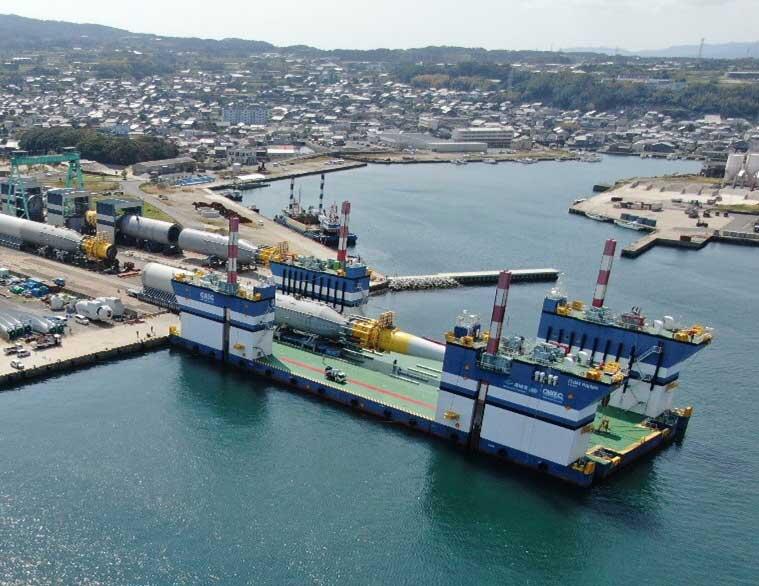

浮台載運過程。圖片來源:戸田建設
五島市離岸風電計畫將設置 8 座浮動式離岸風力發電機組,每座裝置容量為 2.1 MW,總裝置容量為 16.8 MW。風機全長 176.5 公尺,轉子直徑為 80 公尺。目標是在 2024 年 1 月開始商轉,計劃在今年完成 3 座、明年完成 5 座浮式風機的安裝。
根據 NHK 報導,首座風機長 130 公尺的浮筒式浮台,於五島市福江港碼頭裝載至半潛式駁船 Float Raiser 後,運送至椛島海域。運送至安裝位置後,透過在浮台下方注入海水,使浮筒由水平轉為垂直立於海面的狀態。在浮台完成安裝後,風機與其餘電力裝置設施也將在下個月運送至五島市海域進行安裝。
負責安裝作業的戸田建設商業策略推進辦公室企劃主任浜地洋一郎部長說:「我們估計五島市離岸風電將帶來 35 億日元的直接經濟效應,同時也相信可以預期更大的效應。」
新聞來源:戸田建設、NHK
