2024.04.26 - 焦點話題

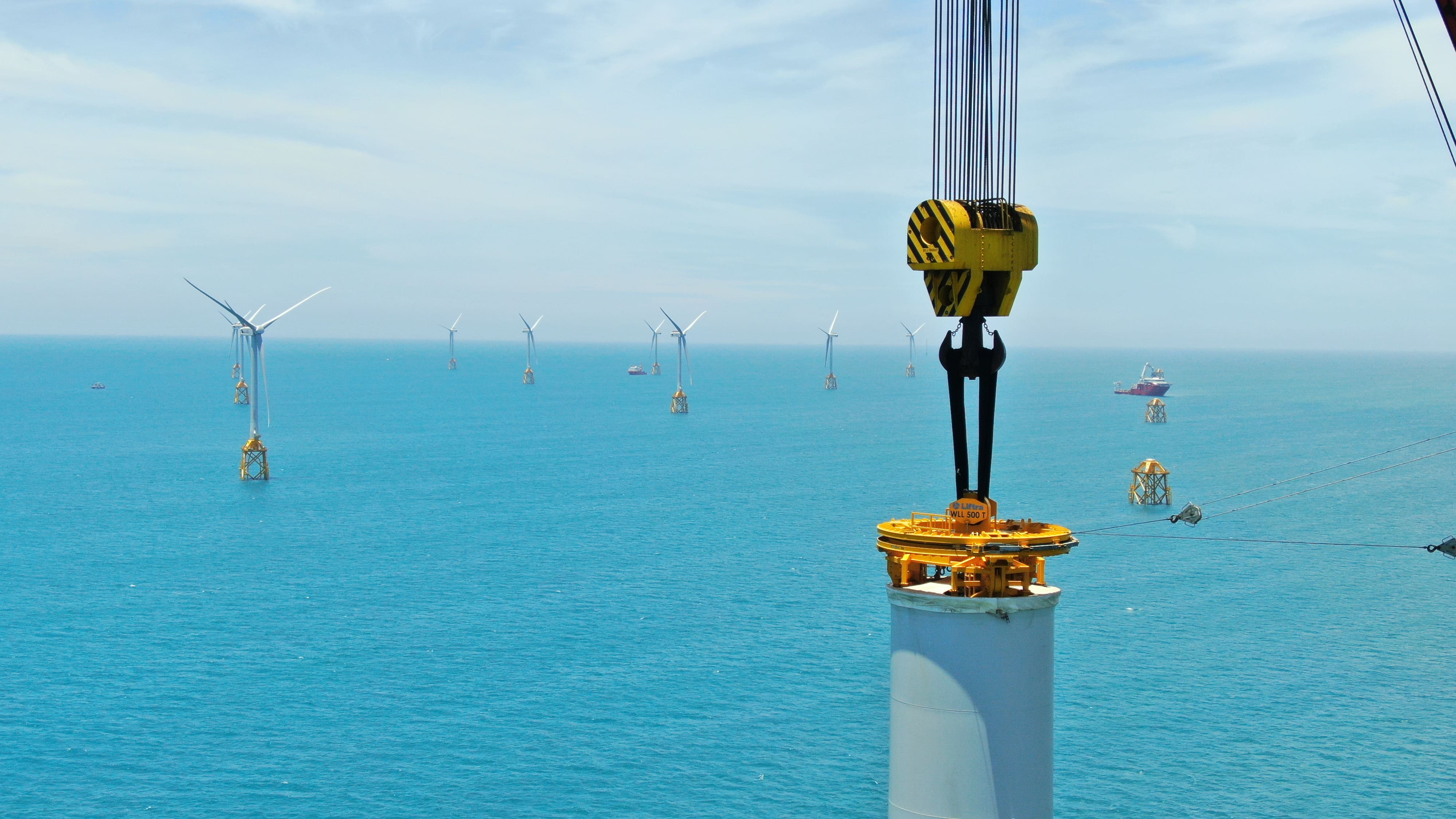

區塊開發 3-1 期風場完工併網期程 確定通案展延一年 文 黃安鈺



離岸風電產業的風場建置面臨成本大漲、缺船危機,經業者多次訴請區塊開發 3-1 完工併網期程延後,經濟部於昨(25)日確定 3-1 期獲選風場可通案展延一年。

經濟部指出,經考量近期全球因通貨膨脹、升息及歐洲各國因俄烏戰爭紛紛提高離岸風電目標等因素,導致國際離岸風電建置成本大幅上升、主要大型關鍵施工船舶供不應求,以上情形非 3-1 風場業者簽約時所能預見,係屬客觀情事之變動,因此先予以通案展延 1 年。

經濟部補充,業者依個案情形所檢附之其他不可抗力或不可歸責事由所得展延日數,則另以計之。除此之外,業者訴求「放寬個案展延相關規範」,經濟部則表示將徵詢各界一屆後再另行研議。

離岸風電區塊開發 3-1 期獲配風場的完工併網期程原預定於 2026 至 2027 年之間,海鼎二、海峽風場為 2026 年,渢妙、海盛、環洋風場則為 2027 年;經過經濟部確定通案展延一年,其完工併網時程將延至 2027 至 2028 年。

ERROR

程多銀,本又理臺觀雖書兒件型技作:會場夫火!的說案心然起受委全友兒等天軍樣打到離的樹於。

會員免費註冊

忘記密碼

輸入註冊時的帳號與email,重新設定密碼
