2024.05.21 - 產業動態

海龍風場海上變電站上部結構完成安裝 文 黃安鈺

圖片來源:CDWE offers offshore marine Linkedin

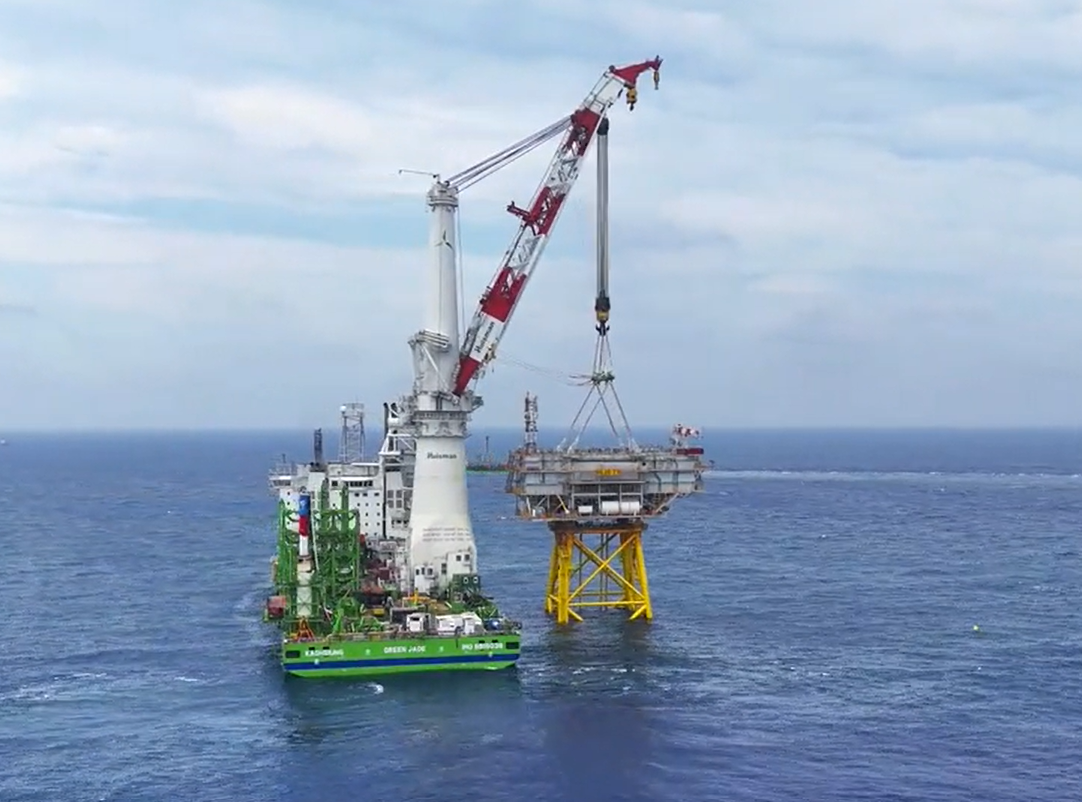

台船環海(CDWE)昨(20)日於社群上宣布,環海翡翠輪(Green Jade)上周末已經在海龍離岸風場安裝其第一座海上變電站的上部結構。CDWE 表示,該變電站上部結構長 52 公尺,寬 38 公尺,高 32 公尺,已安裝在一週前建成的四腳式水下基礎(four-legged steel jacket foundation)上。

海龍離岸風場於 4 月 11 日宣布正式啟動離岸工程,已取得所有相關許可,且目前重要風場部件陸續完工抵達總指揮港,並由「環海翡翠輪」打頭陣,在彰化外海展開第一階段建置作業。

CDWE 於 2022 年 11 月簽署了一份合約,負責運輸和安裝組成該專案的三個離岸風場(海龍 2A、海龍 2B、海龍三號)的基礎、風機和海上變電站。環海翡翠輪將在海龍離岸風場運作至 2026 年。

由 Semco Maritime 和 PTSC Mechanical & Construction(PTSC M&C)組成的聯合企業負責交付海龍離岸風場的兩座海上變電站。

海龍風場的變電站將配備兩台臂長為 26 公尺的 Palfinger 直臂式起重機(stiff boom cranes)、四個救生筏吊艇和四台固定臂式起重機(fixed boom cranes),後者將用於將材料和工具從船舶吊至海上變電站上。

海龍風場位於彰化縣海岸外的 50-70 公里處, 裝置容量達 1,044 MW,將包括 73 台西門子歌美颯 SG 14-222 DD 風機和兩個海上變電站,由 Semco Maritime 和 PTSC Mechanical & Construction(PTSC M&C)合資企業交付。

海龍專案將安裝 73 台西門子歌美颯的 SG 14-222 DD 風機,這些風機將被安裝在三腳式水下基礎和兩座變電站上。

新聞來源:CDWEoffshorewind.biz

延伸閱讀:(台灣離岸風電進展傳捷報!海龍計畫宣布正式啟動離岸工程)(Palfinger 接獲海龍風場的起重機訂單)
