2024.05.31 - 產業動態

海龍 3 號風場海上變電站水下基礎安裝完成 文 黃安鈺

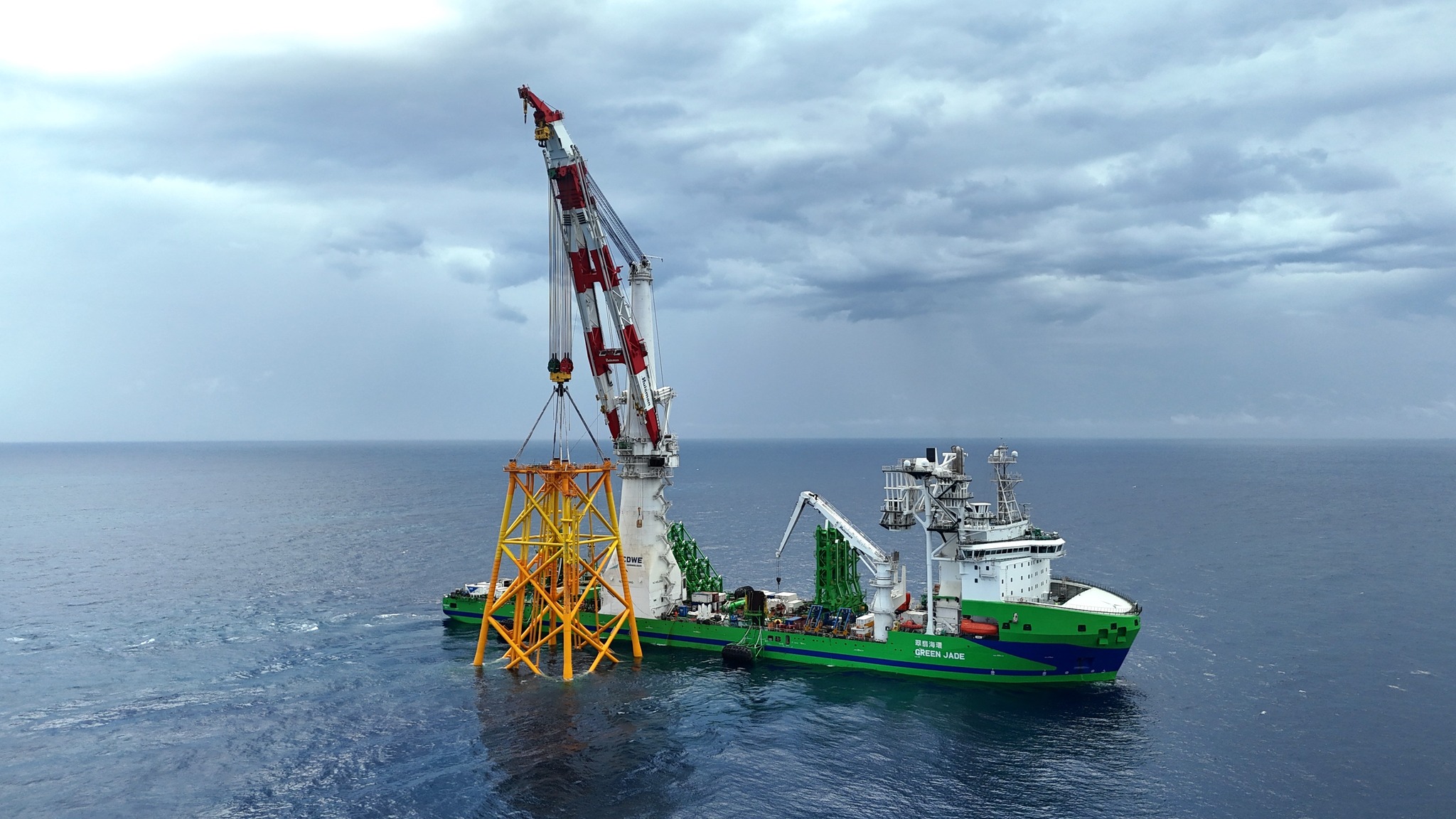

圖片來源:海龍離岸風電計畫



海龍離岸風電計畫昨(30)日於社群媒體上宣布,日前已完成 3 號風場海上變電站水下基礎安裝,並預計於明(2025)年開始安裝上部結構,正按照期程穩健推進風場建置。

海龍離岸風電計畫由北陸能源所開發,其 2 號、3 號風場在正式啟動離岸建設之後,近日也分別傳出工程新進展的消息;其總裝置容量超過 1 GW,預計於 2025 至  2026 年陸續併聯發電,正式商轉後,將成為臺灣最大單一離岸風電開發計畫。

海龍風場於今(2024)年 4 月中宣布正式啟動離岸工程,由本土「環海翡翠輪」打頭陣作主力安裝船,第一步進行水下基礎基樁安裝,接著進行海纜鋪設及海上變電站建置,預計 2025 年展開風機安裝作業。

海龍離岸風電計畫並於 5 月 7 日宣布 2 號風場海上變電站水下基礎安裝完成,同月 20 日也宣布 2 號風場海上變電站上部結構安裝完成的消息,已順利地將長 52 公尺、寬 38 公尺、高 32 公尺,重量超過 2,800 噸的 2 號風場海上變電站上部結構安裝於四腳套筒式水下基礎之上。

3 號風場也於昨(30)日宣布海上變電站水下基礎安裝完成,並預計於明(2025)年開始安裝上部結構。

海龍離岸風電計畫指出,其海上變電站由聯合承攬商丹麥海事工程(Semco Maritime)以及越南航海機械(PTSC M&C)協力製造,將與海龍三號風場變電站一同成為海龍風場重要的一環,預計於 2024 至 2025 年進行安裝作業。



延伸閱讀:(海龍風場海上變電站上部結構完成安裝台灣離岸風電進展傳捷報!海龍計畫宣布正式啟動離岸工程)
