台灣沃旭能源再下四座套筒式水下基礎訂單至韓國廠商 By WindTAIWAN

※2020.12.18 22:00 【新增沃旭能源回應】經過詳盡調查評估,經濟部已於12月3日同意沃旭能源基於在地產能不足而對產業關聯執行方案提出的變更申請。水下基礎供應商興達海基之交付數量從56座調整為18座,以確保大彰化東南及西南第一階段離岸風場建造工程如期完工,並且落實沃旭與經濟部簽署之行政合約併網期程, WindTaiwan12月18日之報導亦屬於本次調整數量的一部分。



沃旭平等對待所有供應商,要求他們達成相同的品質標準。對於前述本地供應商,沃旭能源團隊在過去18個月來持續提供許多額外協助,幫助新進供應商提升能力,期許其得以管理下游供廠商、達成全球離岸風電之品質、環境、安全及健康衛生標準,並如質生產組裝水下基礎並且達到連續生產。這是為了確保所有水下基礎都能夠在嚴峻的海上持續屹立長達25-30年。我們積極致力培育本地供應鏈的努力未曾改變。

-----------

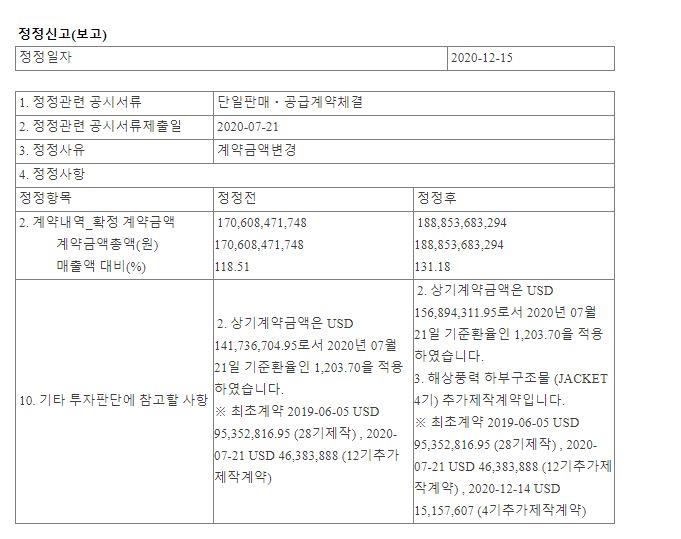

韓國Samkang M&T 公司官網在本月15日(週二)的合約揭露訊息中列出一項「合約金額變更」文件,文件中指出台灣沃旭能源(Orsted Taiwan Limited) 於今年12月14日再下四座離岸風電套筒式水下基礎訂單,合約總金額折合美元為1千5百1十5萬7千6百零7元,換算新台幣為4億2千6百49萬7千1百6十8元(依照今日匯率計算),一座套筒式水下基礎造價約新台幣1.06億。



根據這份合約揭露資料顯示,沃旭能源與Samkang M&T簽約起始日為2019年6月5日到期日為2021年7月18日



另外,Samkang M&T 也在文件中列舉各階段合約簽訂日期、金額及生產項目經整理如下:





根據業界消息,興達海基接獲通知沃旭能源下單的56座套筒式水下基礎從56座砍掉40座剩下18座,如果Samkang M&T 所接獲的新增訂單,非同樣為沃旭能源製造水下基礎的Hyundai Engineering & Steel所轉單,意味著興達海基僅剩14座的訂單。依照台灣目前製造水下基礎成本,每座約2億至2.5億計算,這筆訂單所產生約35億的收益,是興達廠總投資金額的一半,若再扣除其它成本費用,恐怕連總投資金額的一半都不到。



沃旭能源從2015年來到台灣,視台灣為亞太離岸風電開發的起步基地,而後也在台北成立亞太總部。近期,沃旭能源向台灣以外亞太地區擴展的動作逐漸頻繁,今年三月十八日與日本最大電力公司東京電力(TEPCO)達成協議,成立合資公司Choshi Offshore Wind Farm K.K.,攜手在日本共同開發銚子(Choshi)離岸風電計畫。今年沃旭能源更公開要在韓國仁川開發1.6GW的離岸風電計畫。 沃旭能源以台灣為亞太地區開發起點,在順利協助Formosa I完工後,立即展開大彰化東南及西南第一階段離岸風場的相關工作。現在,沃旭能源更放眼到亞太地區,在日本、韓國都將參與離岸風電開發,並且與當地的供應鏈已逐漸形成默契。



本刊尋求沃旭能源以及興達海基,目前尚待回應。
