2021.10.14 - 產業動態
台電新挑戰! - - 離岸風電併網及儲能現況
文
陳妍伶
《2021乘風展綠高峰論壇》昨(13)日於台北舉行。距離COP26倒數兩週,台灣電力公司董事長楊偉甫致詞提到,「氣候變遷是全世界共面臨的問題,太陽能和風能是台灣最多的再生能源,但能源調度上是否夠快、夠充分,是台電同仁每天都在努力的。國家能源轉型有賴再生能源的調度和民間共同參與,以期早日達成淨零目標。」會中,台電也針臺灣再生能源兩大支柱太陽光電及離岸風力發電進行現況及未來規畫報告。臺灣離岸風電預計在2035年達到總裝置容量20.738GW
與會的台電總經理鍾炳利表示:「針對離岸風電的併網及儲能,台電很有信心能完成任務。」
盤點併網需求,滾動檢討加快建置進度
台電總經理鍾炳利表示:「離岸風場的電量要併入電網,示範風場沒問題,上緯已經在運作,台電也沒問題;彰一正壓站和彰濱超高變電所,現在都在做,預計114年完成。搭配遴選、競價和區塊開發的風場,從觀塘到彰化、永興台電都已經規劃。」

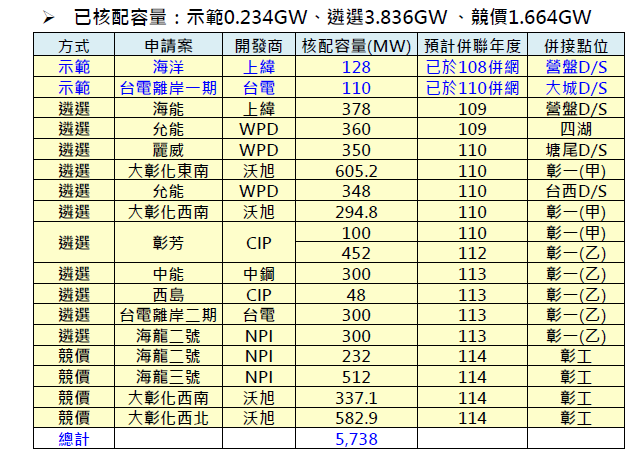

台電表示,示範階段之併網需求為238MW,引接至既設變電所。遴選及競價階段之需求為5.5GW,引接至既設變電所或台電離岸風力發電加強電力網第一期計畫新增併網點,配合盤點並公告併網量10.65GW。
新增併網點如下:

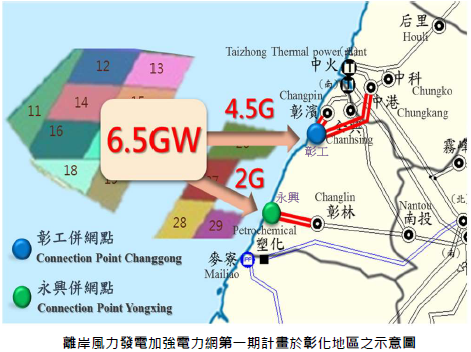

• 彰化:新建彰工、彰一與永興陸上併網點,於114年以前提供彰化總計6.5GW 併網量。
• 桃園:興建161kV大潭~梅湖2回線,合計可提供桃園地區1.14GW併網量。
在眾所注目的區塊開發部分,第一階段分三次釋放共9GW併網需求,對此,台電表示已依能源局提供之潛量區位及政策需求,提出併網規劃草案,核定後將推動離岸風力發電加強電力網第二期計畫。區塊開發2032至2035年的第二階段併網需求為6GW,將視區塊開發選商結果及國際技術發展狀況,配合政策滾動檢討。
台電: 儲能方法多元 不能單靠電池
儲能電池應用在台灣的項目之一為輔助服務,因應大量再生能源併網出現之間歇性與變動性,為協助維持系統頻率穩定,台電2020年起推動AFC輔助服務。
原規劃2025年電池儲能系統建置量目標590MW,綜整考量因應再生能源間歇性變動性、夜尖峰調節、強化電力事故因應能力等需求,台電重新訂定儲能系統設置目標量,提升至1,000MW。隨再生能源併網量增加,未來將逐年滾動檢討。
鍾炳利受訪時表示:「目前電池儲能的成本高,續航力也需要再增加,儲能不能只靠電池。」他進一步解釋,儲能系統係指能快速調節電能輸出以及儲存大量電能之設備,目前台電既有儲能系統為「觀二」及「明潭」兩個抽蓄電廠。十部機組裝置容量共計2,602MW,可持續放電時間達四至六小時。
鍾炳利表示,電池儲能和抽水蓄能可利用其特性互補,成為台灣電網穩定的輔助機制;電池儲能可在極短時間內爬升功率,頻率幾乎完全同步,但無法持久;而抽水蓄能的缺點是,從空載到滿載需要時間,為系統穩定和事故備用提供保障;兩項儲能相互搭配,將能為整體電網的帶來穩定效益。
《2021乘風展綠高峰論壇》集合再生能源產業上、中、下游業者,瞭解台電目前的儲能及併網規劃,並討論業者面臨之問題,期待攜手共同解決問題。
