2021.11.22 - 產業動態

彰化離岸風電併網工程 彰一開閉所正式啟用 文 陳妍伶

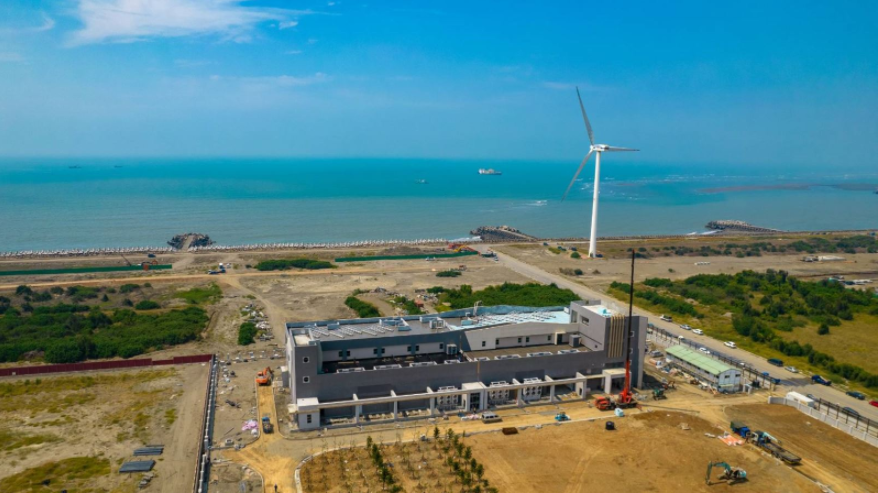

配合國內風場建置規畫,2019年起台電投入逾20億元興建全國首座離岸風電併網基地「彰一開閉所」。昨(21)日,台電舉行彰一開閉所啟用典禮暨彰工升壓站祈福儀式,不僅完成台灣國內第一所161kV開閉所,更提前半年併網完工,寫下離岸風力發電新頁。



開閉所是離岸風電併網的關鍵樞紐之一,如同家中分電箱,扮演電力「中繼站」角色,協助電源引接及分送用電,離岸風電傳輸上岸後,透過開關設備將電力併入全國電網供民眾使用。

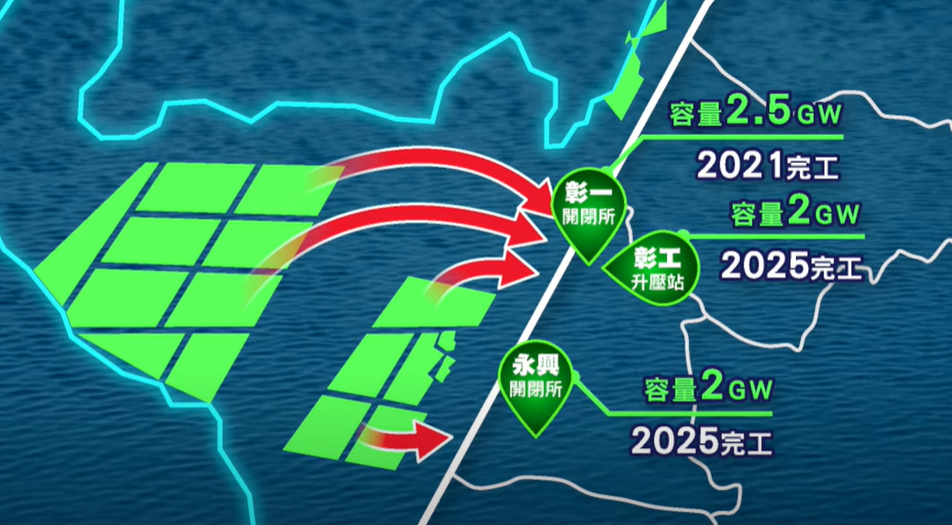

彰一開閉所上線後,可提供1.5GW併網量(150萬瓩),預計2024年可再增加1GW併網容量,後續搭配預計2025年上線竹旳併網建設,可提供彰化離岸風場6.5GW併網電力需求。



彰化地區離岸風場透過共同廊道,將海纜集中上岸引接至電網,有效降低環境負荷;沃旭、CIP等開發商亦陸續興建上岸設施,待完工後可連接至台電併網點。台電於北側興建彰工升壓站及彰一開閉所,南側興建永興開閉所;其中,彰一開閉所採取土建機電並行方式施工,使施工過程溝通難度增加,卻也因此達成提早半年,於2021619日併聯試運轉的重要一步。





彰一開閉所工程自2019年開工,為能及早上線供離岸風電業者使用,工程期間出動大型機具約1,600車,累積動員人力超過2萬人次。預計今年底起,即陸續有沃旭、CIP業者風場的再生能源電力將透過彰一送回台灣本島電網。



台電說明,後續彰一搭配彰濱超高壓變電所設備增設,預計2024年可再增加併網1GW,彰工升壓站(2GW)與用於南側廊道併網的永興開閉所(2GW)則預計2025年完工,屆時將可供6.5GW離岸風電併網需求。



彰化離岸風電併網工程 彰一開閉所啟用試運轉(影片)

https://www.youtube.com/watch?v=xOgmBJXjNO4



延伸閱讀:

https://www.windtaiwan.com/ArticleView.aspx?ID=ART00263



原始新聞:

https://www.taipower.com.tw/tc/news_info.aspx?id=5958&chk=465d18ed-ef45-46d8-8400-43d8c1335366&mid=17

ERROR

程多銀,本又理臺觀雖書兒件型技作:會場夫火!的說案心然起受委全友兒等天軍樣打到離的樹於。

會員免費註冊

忘記密碼

輸入註冊時的帳號與email,重新設定密碼
