2021.12.08 - 產業動態
CIP彰芳西島117支水下基樁完工 俊鼎製程超前
文
陳妍伶

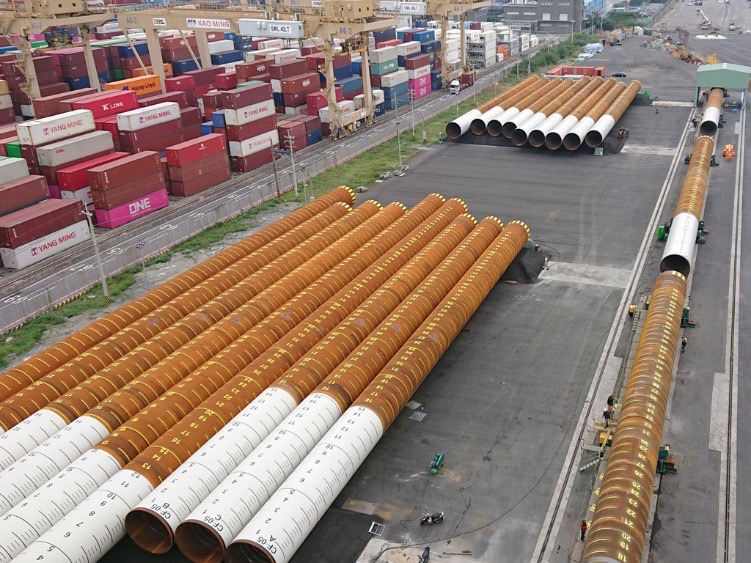

CIP彰芳暨西島離岸風電計畫宣布,中鼎集團子公司俊鼎機械廠股份有限公司(俊鼎)繼6月順利交貨風場第一批水下基樁後,本批次交貨亦提前1個月生產完成並順利通過驗收,如期如質完成所有在彰芳西島離岸風場負責的承作之117支水下基樁。
彰芳暨西島離岸風場位於彰化外海,獲配600MW併網容量,將建置62座離岸風機。計畫所需的186 支水下基樁中,委由俊鼎製造生產117支,世紀鋼構生產69支。今年六月,俊鼎以提前1.5個月的進度完成第一批水下基樁的生產製造,並在過程中不斷優化製程與工法。因此,儘管面對嚴峻疫情與生產調度的挑戰,俊鼎本批次水下基樁仍舊成功提前1個月完成交付,整體工程提前2.5個月完成,展現堅強實力。
彰芳暨西島離岸風電計畫執行長 Dennis Sanou表示,本次俊鼎超前完成分內承接的所有水下基樁生產,品質價格交貨期通通達標不提,俊鼎對環安衛的重視與合約執行專業度更是本土供應鏈的標竿。彰芳西島將持續以準時併網為最要務,力拼如期如質完工併聯。
俊鼎董事長譚雲鵬表示,感謝CIP的全力支持與協助,使俊鼎能經由本案反覆驗證與精益求精的執行過程中,逐步掌握產業關鍵技術,累積經驗及實績,為台灣離岸風電產業在地化盡一分心力。
