2022.02.08 - 焦點話題

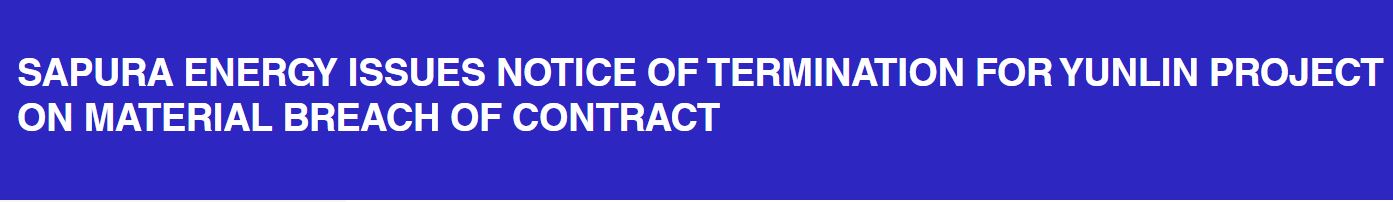

Sapura公告允能風場重大違約之合約終止通知
文
陳妍伶
馬來西亞最大油氣公司Sapura Energy Berhad 4日宣布中止與允能風力發電股份有限公司之允能離岸風場單樁運輸及安裝合約。
該集團之全資子公司Sapura Offshore Sdn Bhd於2019年3月獲得允能風場 T&I統包合約。
具外部國際法律顧問建議,Sapura Energy 有即刻以法律及合約方式終止合約之權利。
「為了挽救違約,與允能的協商在去年11月進行」Sapura Energy 執行長Datuk Anuar Taib說明:「Sapura窮極一切努力尋求最佳解決方案,為了集團最佳利益,我們做出困難的決定─終止合約。」
允能風場專案最初預計在2020年9月完工,卻因非屬Sapura Energy責任的無法處理之技術及營運問題,延宕完工時間至2023年9月。這些變化使合約基礎有明顯的不同。
據媒體報導,Sapura Energy在終約理由中,指允能公司提供不精準、具誤導性的土壤數據,嚴重影響到合約履行、工程進度,造成工安疑慮及額外成本。
公告合約終止通知後,Sapura Energy將透過合約載明之爭議解決程序,於德國布萊梅仲裁機構進行仲裁,並提出索賠。
允能風場位於雲林外海8公里處,總裝置容量640MW,是台灣第一座具有國產化成分的離岸風場,計畫設置Siemens Gamesa 8MW風機80座,國產化目標包括陸域變電站,以及40部機組的水下基礎、水下基礎轉接段及塔架等風機三大重件分別由本土廠商台朔重工、俊鼎及金豐在地生產製造。截至去年12月,已完成11座風機安裝及2部風機併網。
您可能有興趣:
達德雲林風場打樁船商Sapura傳現金流動率堪憂
新聞來源:Sapura、經濟日報
