2022.03.14 - 最新消息

旭風二、三號 達天、又德風場環評 雙雙以補件再審收場 文 郭品琤

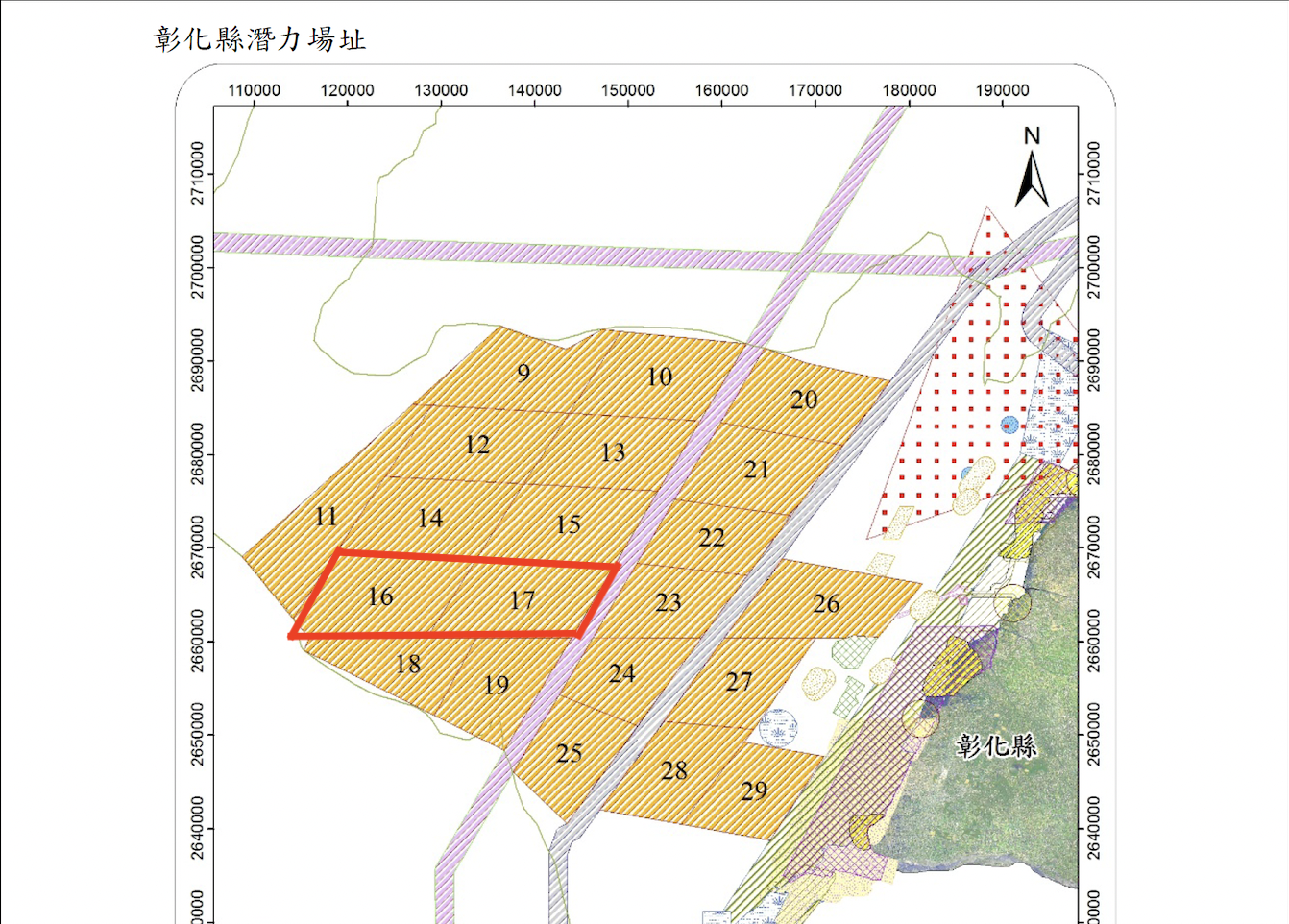

經濟部能源局潛力場址劃設範圍



行政院環保署於 11 日召開兩場環評初審會議,審查由沃旭能源提出之旭風二號、旭風三號風場及由達德能源提出之達天、又德風場開發計畫。兩場環評會議皆因環境調查及開發過程資料不足,而需補件後再審。

根據經濟部去年公布之區塊開發場址規劃申請作業要點,風場開發商須先取得場址規劃備查,並通過環評專案小組初審會議及台電公司併聯審查意見,才能參與區塊開發選商作業。隨著區塊開發首期招商截止在即,原潛力場址 16、17 號區域,已有三間不同開發商提出申請計畫,分別為上述沃旭、達德之計畫,以及於上一階段已通過環評之海鼎風場。選商流程還沒開始,風場開發的競爭早已揭開序幕。

根據環評資料,此一場址離岸距離分別為 50.3 及 38.8 公里,旭風兩案場址面積分別 83.5 及 73.0 平方公里,每風場各規劃 1 座海上變電站,並透過兩條輸出海纜銜接至上岸點,於台電南側廊道上岸、降壓後,併入台電永興開閉所;達天、又德場址分別為 97 及 73  平方公里,兩風場都將規劃設置海上升壓站,站體規模不超過 12 萬平方公尺。

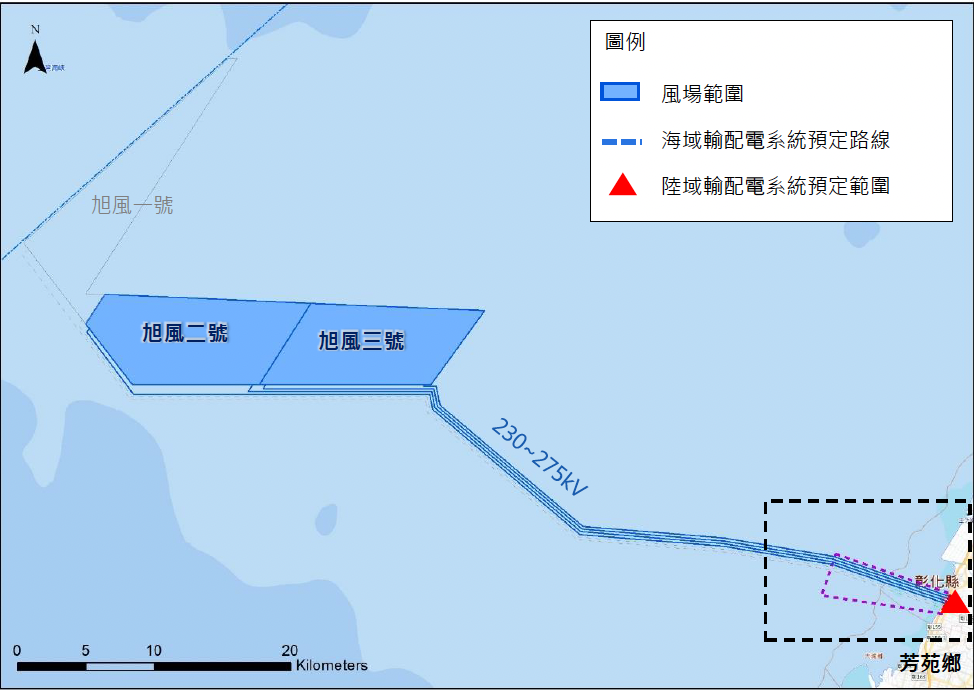

旭風二號、旭風三號風場場址位置示意

旭風風場預計以套筒式基礎、套筒式負壓沉箱基礎,作為風機水下基礎之預選類型,每風場單機裝置容量約 11~16MW,最大風機設置數量不超過 68 部,單一風場總裝置容量不超過  750MW;達天、又德風場預計採用單樁式基礎或套筒式基礎,單機裝置容量採 11~15MW,最大風機設置數量不超過 64 部,單一風場總裝置容量不超過 700 MW。

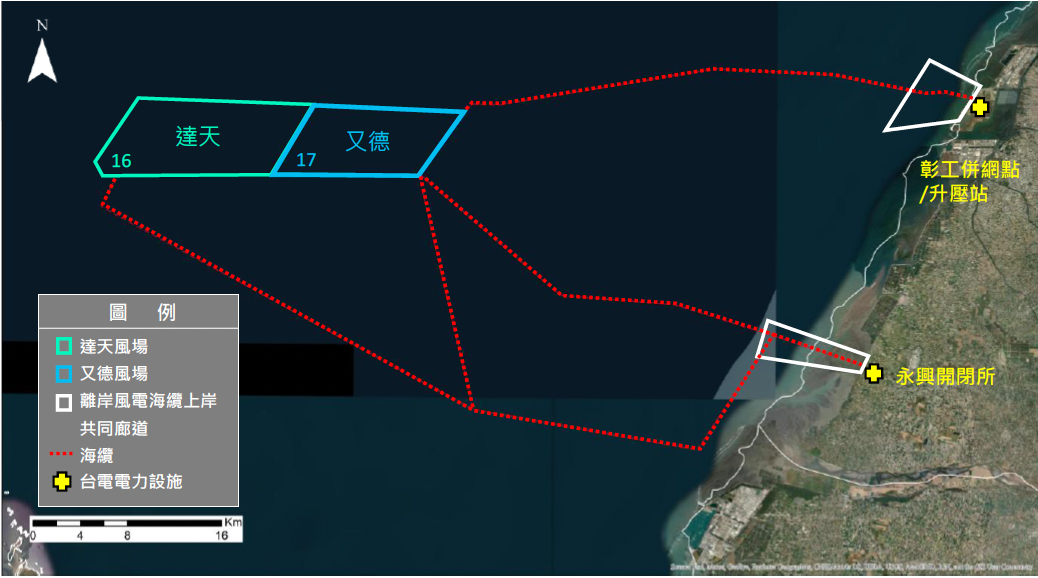

達天、又德風場場址位置示意

環評委員要求達德針對達天、又德兩案選用之水下基礎,與負壓沉箱基礎做出優缺比較,開發商則於書面回應,負壓沉箱基礎技術尚未成熟,僅有試驗案例、負壓沉箱基礎量體較大,恐造成較大生態影響,且該場址地質條件不可預測性高、具液化潛勢為由,表示該場址使用負壓沉箱基礎並無優勢。針對水下基礎選擇,也可見兩開發商各持己見。

針對兩風場開發案之環評初審結果,兩開發商皆被要求搜集鄰近風場開發計畫預定施工期程規劃,並就施工及營運期間,可能累積的影響,進行整體環境、生態衝擊評估;針對鳥類通過風場之飛行路徑,研提鳥類撞擊減輕對策;針對打樁、營運期間的噪音影響,提出評估及減輕對策;補充陸域生態調查;補充風機除役後,風機及水下基礎處理辦法;提出海纜鋪設對海床及生態之影響評估等等內容。達德則須再補充說明國內外採用風機基礎形式及優劣,並強化說明開發計畫中所採用之基礎形式。

ERROR

程多銀,本又理臺觀雖書兒件型技作:會場夫火!的說案心然起受委全友兒等天軍樣打到離的樹於。

會員免費註冊

忘記密碼

輸入註冊時的帳號與email,重新設定密碼
