2022.03.31 - 產業動態

國產化新力軍─華新麗華及銘榮元新能源 海底電纜及水下基礎進駐高雄港33.5公頃用地 文 陳妍伶

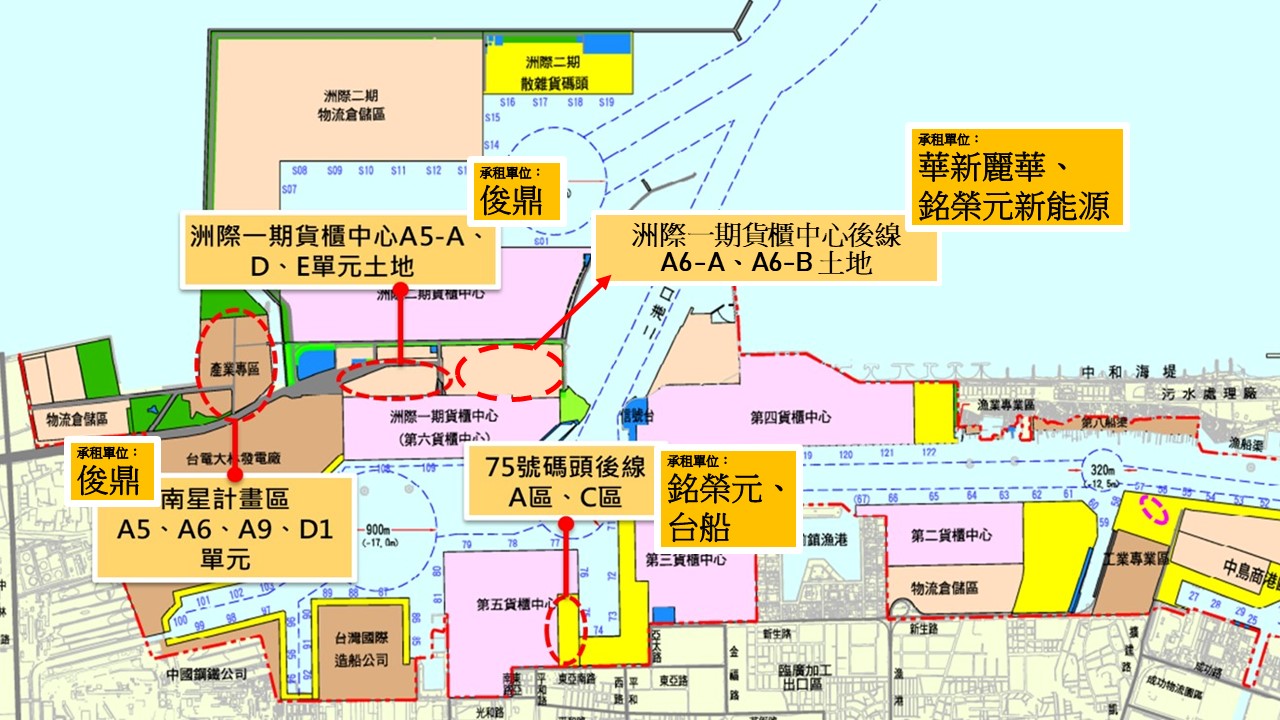

高雄港風電使用土地承租現況。圖片來源:港務公司、筆者製圖

港務公司於本(3)月3日公告「離岸風電基地現況資訊」,高雄港規劃共計 52.3 公頃之土地做為離岸風電水下基礎生產及儲運使用。完成租用合約廠商包括:俊鼎承租之 16.1 公頃土地、台船及銘榮元新能源承租之 2.7 公頃土地;另有洲際一期貨櫃中心後線的兩項合約預計於本月底完成簽約,包括華新麗華租用 A6—A之 18 公頃土地,以及銘榮元新能源租用A6—B之 15.5 公頃土地。

高雄港風電使用土地承租現況。圖片來源:港務公司

華新麗華創立於 1966 年,以陸上電力及通信電纜起家,陸續轉投資半導體、鋁線、不鏽鋼、PCB印刷電路板、TFT-LCD及房地產;據業界人士指出,華新麗華近年積極布局進軍離岸風電之海底電纜市場,欲向日、韓海底電纜業者取經、進行技術交流。經港務公司第二階段綜合評選結果,華新麗華取得洲際一期貨櫃中心後線 A6—A 土地共 18 公頃租約。

洲際一期貨櫃中心後線 A6—B 土地共 15.5 公頃租約由銘榮元新能源取得投資人資格。去(2021)年 10 月,銘榮元新能源於屏東新園投資建置長 400 公尺之水下基礎一貫生產線廠房,製造管架式水下基礎(Jacket)主要管件; 洲際一期貨櫃中心後線 A6—B 土地將用於管架式水下基礎之轉階接段、上部結構、下部結構之最終組裝。

中鼎集團旗下俊鼎機械於 2020 年底完成 640MW 之允能風場 40 座轉階段(Transition Piece,TP)製造、去(2021)年 12 月提前完成彰芳西島離岸風場 117 支水下基樁(Pin Pile)之製造及驗收,接下來將進行 300MW 之中能離岸風場水下基樁製造;俊鼎預計利用所承租之南星計畫區 A5、A6、A9、D1及洲際一期貨櫃中心 A5—A、A5—D、A5—E,共計 16.1公頃之土地做為製造、預組裝及儲運使用。

即將完成臺灣首艘全迴旋大型浮吊船 Green Jade下水的台船與交付臺灣首批國產化台電一期離岸風場水下基樁之銘榮元,預計利用所承租之75 號碼頭後線場地 A、C兩區,共計 2.7 公頃之土地做為水下基樁組裝及堆儲場地使用。
