2022.04.01 - 產業動態

沃旭大彰化風場首支風機完成安裝 助攻台灣邁向 2050 淨零永續目標 文 郭品琤

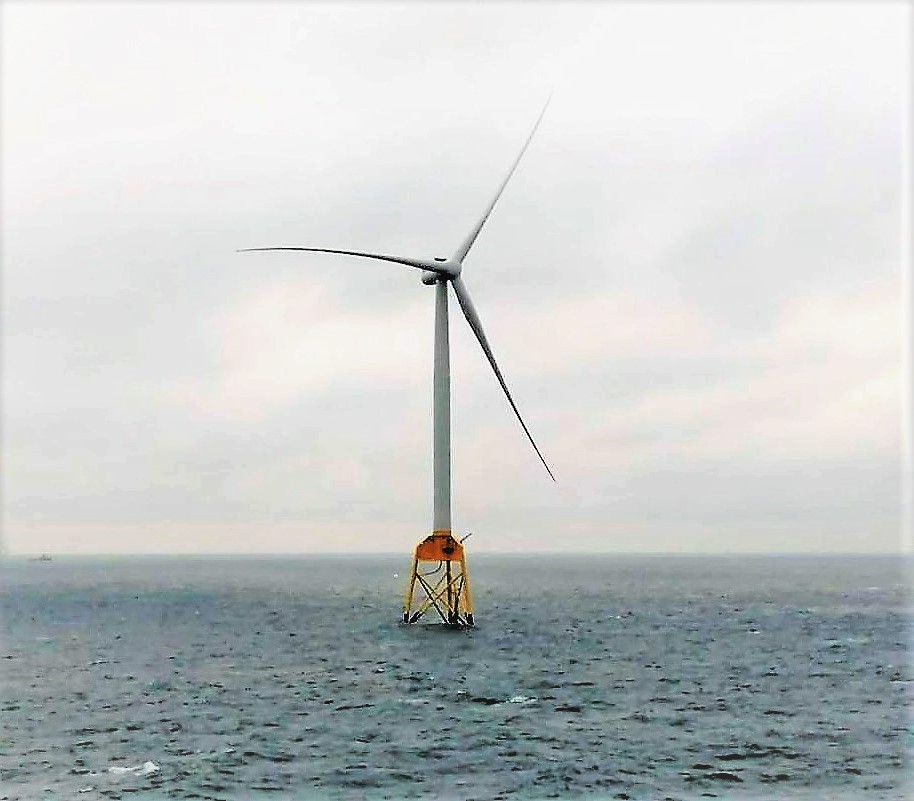

沃旭能源大彰化東南及西南第一階段離岸風場首支風機於 3 月 31 日安裝成功。圖片來源:沃旭能源



沃旭能源 3/31 分享 900MW 大彰化東南及西南第一階段離岸風場最新進度。在疫情等種種挑戰下,風場海上工程仍如期推動,亦達成各項目重要里程碑,台灣目前最大規模的離岸風場朝向今年底完工目標邁進。此外,沃旭在台灣還有 5.7 GW 開發容量,未來將致力於發展及穩定供應大規模綠色能源,助攻台灣邁向 2050 淨零永續目標。

沃旭能源台灣總經理汪欣潔表示:「沃旭能源的願景是創造一個完全以綠能運作的世界,在過去十幾年內我們成功由黑轉綠,全力投入綠能的開發、建造和運維,並連續四年獲『企業騎士』評選為全球最永續能源企業。沃旭在 2023 年將完全達到零燃煤使用,2025 年在能源生產及營運過程達到碳中和,2040 年達成供應鏈淨零排放目標。同時在面對風場除役問題時,承諾不以掩埋方式,而會以再使用(reuse)、回收(recycle)、再生(recover)方式處理所有風機葉片。」

沃旭台灣離岸風電開發進程
汪欣潔說:「沃旭能源始終參與台灣能源轉型,從示範風場海洋風電;潛力場址的遴選及競標階段取得大彰化東南、西南及西北總共 1.82 GW 裝置容量,到未來在區塊開發階段亦有 5.7 GW 開發容量,期盼未來提供台灣乾淨能源以符合成長需求。未來沃旭將積極推動綠能建置,並透過分享自身企業策略轉型經驗,配合政府2050淨零碳排路徑圖,與台灣公私部門積極展開對話,推動低碳化進程。」

「過去一年在疫情、氣候等種種挑戰下,沃旭能源工程團隊仍把握每個氣候窗。從去年底至今,已經安裝兩座海上變電站、超過 50%水下基樁以及四分之一的水下基礎、兩座陸上變電站成功併連台電,以及首支風機成功安裝。從 2018 年獲配 900MW 併網容量到首支風機成功安裝,僅花了不到四年的時間,這不僅是沃旭的成果,也是台灣值得驕傲的成就。」

沃旭大彰化東南及西南第一階段離岸風場建置里程碑

大彰化東南及西南第一階段離岸風場共同執行長傅俐達(Frida Persson)指出:「沃旭能源在與台灣和國際供應商的共同努力下,如期完成 333 支水下基樁、以及 111座 管架式水下基礎的生產,皆是為台灣環境客製化,能夠防颱抗震。在地組裝的風機機艙以及在地生產的風機塔架,亦已運抵台中港碼頭暨後線土地進行存放和預組裝,這也是西門子哥美颯第一次在歐洲以外的地區,成功進行風機機艙組裝作業。31 日也完成大彰化西南第一階段風場首支風機安裝,在完成測試後就能開始送電。在在疫情期間,我們誠摯感謝台灣政府的協助,也期望風場能於年底如期完工。」
