2022.04.19 - 產業動態

NPCC 取代 Sapura Energy 接手允能風場剩餘水下基礎安裝 By 郭品琤

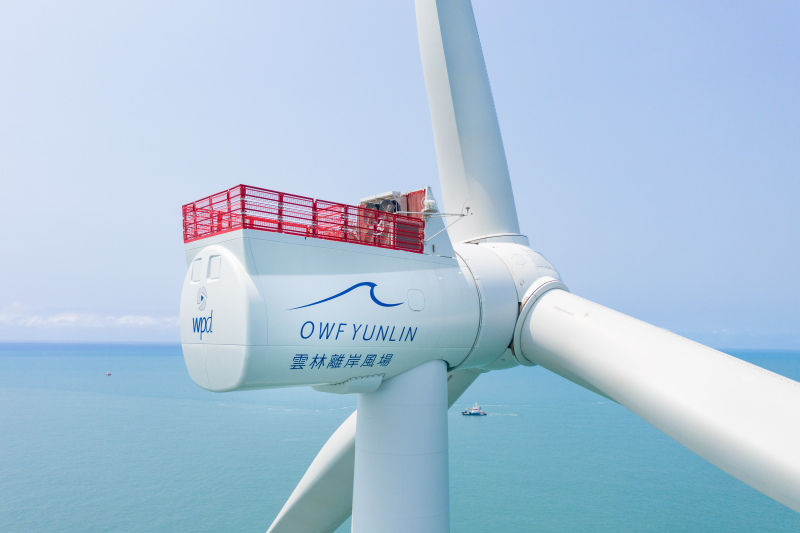

允能雲林離岸風場。圖片來源:允能離岸風電網站



馬來西亞最大油氣公司 Sapura Energy Berhad,於 2019 年獲得達德能源(wpd)所開發之允能風場,80 座單樁式水下基礎運輸及安裝合約,並於今(2022)年 2 月 4 日宣布,終止與允能離岸風場的單樁運輸及安裝合約。主要原因為允能風場發生重大違約情形,及預計完工大幅延後所致。Sapura 在發出終止合約通知後也表示,將按照合約規定之爭議解決程序,在德國不萊梅的仲裁機構下進行仲裁,以爭取允能公司的賠償。

——————

延伸閱讀:

〈Sapura公告允能風場重大違約之合約終止通知〉

——————

而位於阿拉伯聯合大公國阿布達比的國家石油建設公司(National Petroleum Construction Company,NPCC)在 Sapura Energy 宣布退出允能風場兩個半月後,獲得了安裝剩餘水下基礎的合約。該合約由允能離岸風電公司授予,總價值 3.63 億澳元(折合新台幣約 78 億元)。NPCC 為國家疏濬公司(National Marine Dredging Company)旗下全資子公司,針對此合約並沒有透露任何進一步的細節。

允能風場距離雲林海岸約 8 公里處,是台灣第一座具有國產化義務的離岸風場。風場計畫設置 Siemens Gamesa 8MW 風機 80 座,總裝置容量為 640 MW。據了解截至去(2021)年 12 月,原定應完成 58 座風機,然而因疫情因素僅完成 11 座風機安裝及 2 座風機併網,一、二兩期風場預計完全完工時間也自 2020 年 9 月延後至 2023 年。但隨著外籍商務人士入境規定放寬,也有消息指出除了允能風場外,大彰化東南、大彰化西南第一階段、彰芳一期,以及海能共五座離岸風場,合計 2016MW,皆有希望在今年內完工。加上先前台電一期、海洋風場,累計總設置容量可達 2253MW。這會是 2025 年離岸目標 5.6GW(5600MW)的四成,將會成為台灣再生能源發展的重要里程碑。



新聞來源:offshoreWIND.biz中國時報

ERROR

程多銀,本又理臺觀雖書兒件型技作:會場夫火!的說案心然起受委全友兒等天軍樣打到離的樹於。

會員免費註冊

忘記密碼

輸入註冊時的帳號與email,重新設定密碼
