2022.06.28 - 產業動態
正港臺灣製 9.5 MW 水下基礎完工 CIP:力拼彰芳西島 600 MW 明年底全部準時併網
文
WindTAIWAN

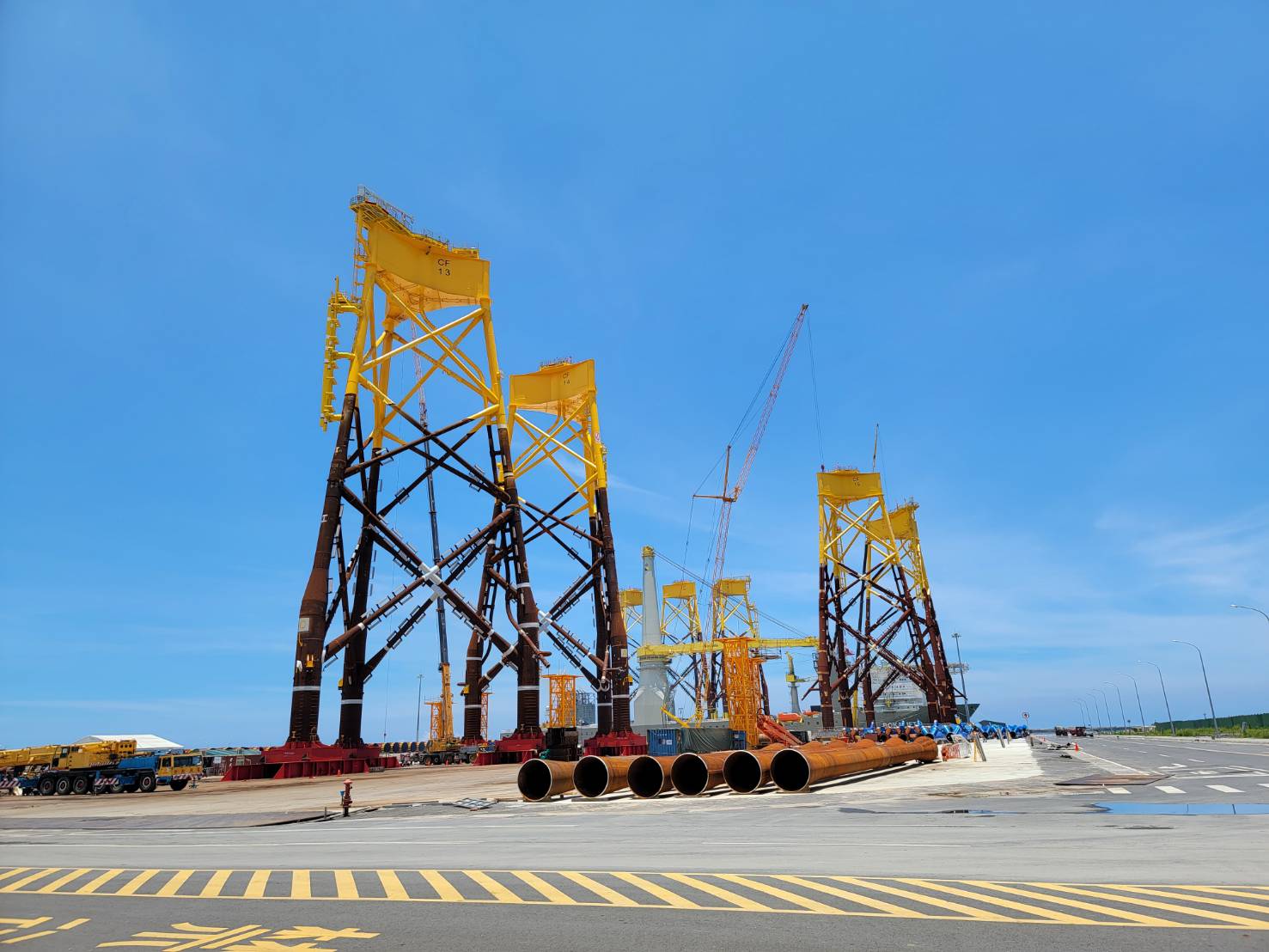

套管式水下基礎主要由三個大部件,轉接段、上部結構、下部結構所組成。生產完成的9.5MW套管式水下基礎高約72公尺、重約1300噸。圖片來源:WindTAIWAN
哥本哈根基礎建設基金(CIP)之彰芳暨西島離岸風電計畫今(28)宣布,在臺灣本土製造也是亞洲首兩座 9.5 MW 離岸風電水下基礎已正式完工,預計於七月出海安裝。CIP 臺灣區董事總經理許乃文表示:「力拼彰芳西島全部在明(2023)年底準時併網。」
彰芳暨西島離岸風電計畫執行長 Dennis Sanou 代表彰芳西島計畫恭賀世紀集團成功完成臺北港廠房的建設,並在臺灣順利產製首兩座的套管式水下基礎。然而,Sanou 也強調,政府仍必須以切合實際的觀點看待本土供應鏈的技術能力與生產量能。彰芳西島風場已與世紀集團從零到一草創出中部與北部鋼構產業鏈聚落,呼應以興達海基為首的南部鋼構產業鏈;但水下基礎製程的學習曲線與環安衛表現,絕非單靠頭一座風場訂單的磨練就能全本土落實,期望政策能全面考量後續數個風場的建置時程,以「準時併網為前提最大化國產化」來彈性檢討。
世紀集團董事長賴文祥表示,世紀集團自 2017 年起開始承租臺北港土地,由一片汪洋胼手胝足打造離岸風電水下基礎製造園區,投資也由最初開始規畫的 40 億逐步增加規模,本土水下基礎供應鏈開拓歷程極為不易;世紀集團目前已挹注超過新臺幣 130 多億元投資本土廠房,包括:世紀風電臺北港廠房、世紀鋼觀音廠及雲林廠、世紀樺欣臺中廠、投資大將作等,後續將額外注資數十億元進一步擴建新廠房及額外擴增產線,並投資供應鏈攜手合作,以確保後續其他遴選風場以至第三階段區塊開發風場的供貨順暢。
CIP彰芳西島計畫攜手世紀集團催生,亞洲最大、首兩座本土生產9.5MW水下基礎完工,將本土大型鋼構推向新里程。彰芳暨西島離岸風電計畫執行長 Dennis Sanou(右五)世紀鋼構董事長賴文祥(右四)、與CIP台灣區董事總經理許乃文(右三)、台灣中小企業銀行董事長林謙浩(右二)與彰化銀行董事長凌忠嫄(左四)共同參與出海安裝儀式。
CIP 於 2018 年以新臺幣 165 億委任世紀集團總價承攬彰芳暨西島離岸風場之 62 座水下基礎,為協助世紀集團優化水下基礎製造流程,CIP 以每年近新臺幣 5,000 萬的人力投資派駐專業技術團隊於臺北港,從銲接、塗裝、品管、環安衛、出海前置準備、專案管理與文件管理等等重要工作項目皆與世紀集團共同面對;針對世紀集團與本土供應鏈狀況,CIP 特別調整設計與製造工法並吸收額外工程規劃費用,目的是降低整體施作難度,以慢慢建立本土供應鏈的信心,確保每一環節皆符合技術規範。
