2022.07.21 - 產業動態
彰芳西島一期水下基礎全數安裝 預計今夏完成 100 MW 併網工程
文
陳妍伶
圖片來源:Boskalis LinkedIN
彰芳暨西島離岸風電計畫昨(20)日宣布,由荷蘭海事工程公司伯威海事(Boskalis)承攬水下基礎運輸及安裝(Transportation & Installation,T&I)作業之彰芳西島風場一期已完成 10 座三腳式水下基礎(Three-Legged Jacket Foundation)及 48 支水下基樁(Pin Pile,PP)之安裝作業。離岸風機安裝作業持續進行中,預計在今(2022)年夏天完成彰芳西島風場第一期 100 MW 裝置容量、共計 10 座風機的併網工程。

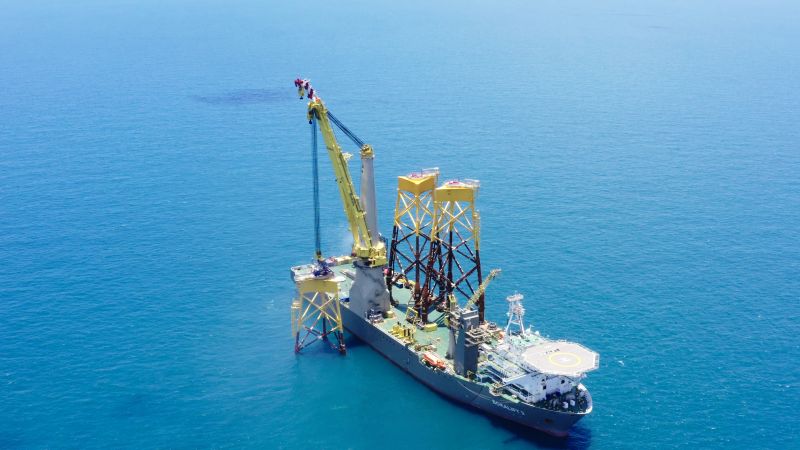

改裝為 DP2 起重船的 Bokalift 2 於今年 6 月抵臺,船東 Boskalis 於社群媒體表示,Bokalift 2 從臺北港裝載 7 座臺灣製水下基礎後,以 4,000 噸吊臂,吊升 72 公尺高、重達 1,400 噸的水下基礎,順利完成水下基礎的運輸及安裝作業。緊接著,Bokalift 2 將持續進行剩餘基樁及另外 52 座水下基礎的 T&I 工程。
然而,日前監察院提出之糾正文直指:哥本哈根基礎建設基金(Copenhagen Infrastructure Partners,CIP)以不合理交期取得無產製證明、蓄意進口未能達國產化目標。監察院查得:彰芳、西島風場係先規劃向國外採購全額數量,工業局要求提供不可抗力證明文件,該等風場遂向公協會提出極不合理交期之需求,以利取得公協會無產製證明,遂行國外進口之目的。經濟部表示,後續會就糾正案之內容研析後進行回應說明。
彰芳暨西島離岸風場 2022 年重要建設進度
7 月初:首支風機完成安裝
6月底:臺灣製 9.5 MW 水下基礎完工、Bokalift 2 抵台
5月:位於彰濱工業區的亞太首座離岸風電運維基地完工
新聞來源:彰芳暨西島離岸風場、Boskalis
