2022.07.23 - 最新消息
彰芳西島風場採用目前全球最大Vestas 9.5MW風機 預計今年8月中完成風機安裝
文
WindTAIWAN
直擊彰芳西島風場預組裝碼頭-台中港106號碼頭。彰芳西島採用Vestas 9.5MW 風力發電機是目前全球最大化的風機機組。
台灣離岸風電政策及產業創下數個亞太第一,而在彰芳西島風場上亦展現這些第一的實證。除了選擇安裝 Vestas 9.5MW 風機,領先各國之外,此V 174機型的風機,也是第一次安裝在台灣海峽!
另一個第一,則是風機葉片國產化。葉片材料,包含碳纖材料與樹脂,由台灣上緯投控提供。葉片生產則由天力離岸風電科技負責,其葉片長度超過85米,經由超過300多位本土技術人員手工製成,為目前亞太區最大也是唯一的在地生產離岸風電葉片。而且葉片製造完成提早達標,比政府國產化要求的時間提早了2年半。

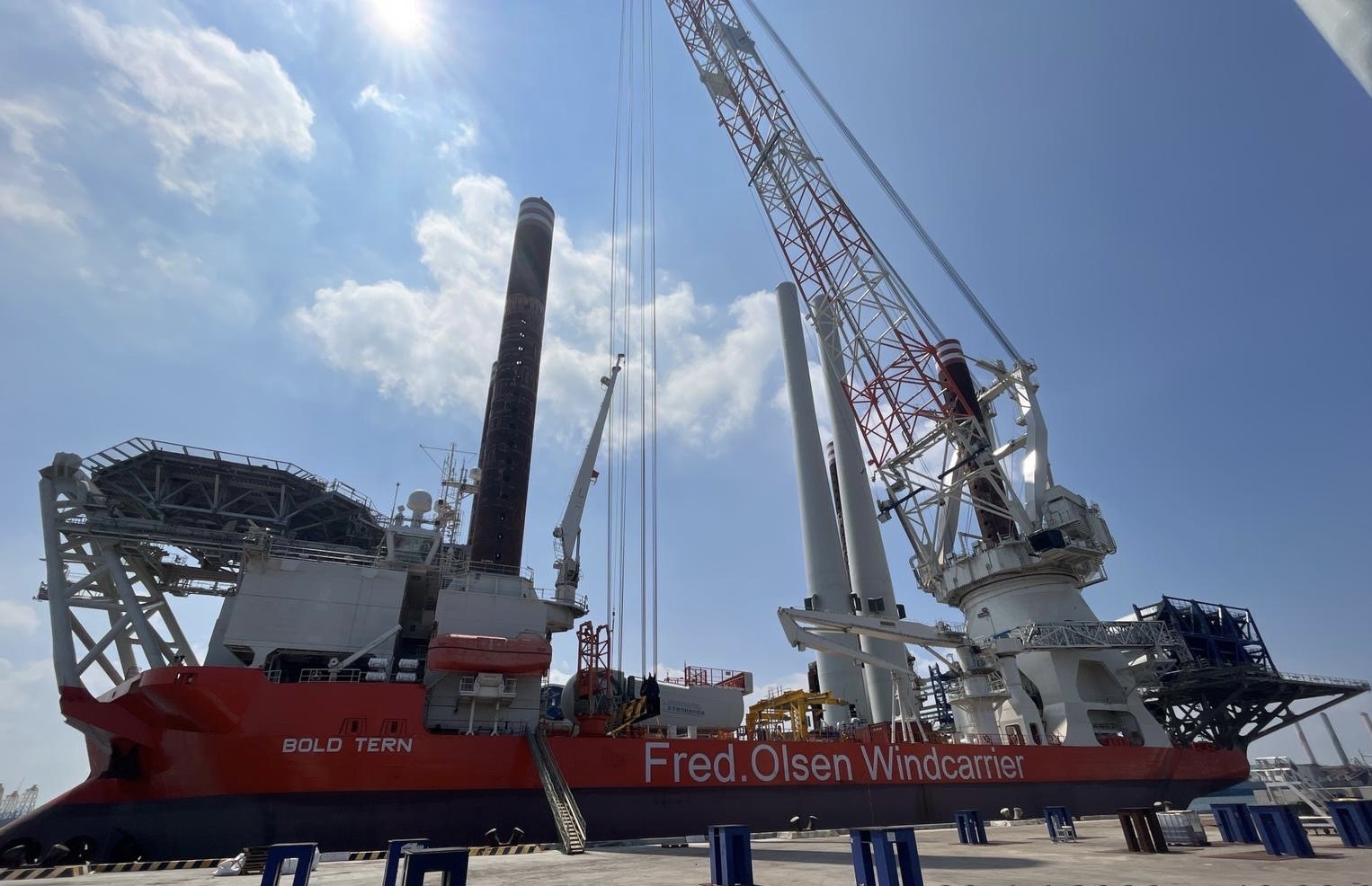

目前,彰芳西島的進度為彰芳一期的 10 座水下基礎已順利安裝完畢,其中包含 2 座由世紀鋼生產的本土水下基礎,亦是目前亞太區最大的水下基礎。風機安裝船 Bold Tern 將於 8 月中前,出海完成安裝10支風機。
按照第二階段潛力場址併網時程的規範,彰芳一期須於今(2022)年底前完成併網 100 MW。即使因全球疫情負面影響,船舶調度與其他組件生產項目有所延誤,但截至目前工程進度已在進度內,進度樂觀,預計將可以於今年 8 月底前全數併網。
