2022.08.03 - 產業動態

興達港疏濬提前完成 6 座國產水下基礎下週出海安裝 文 邱治諧

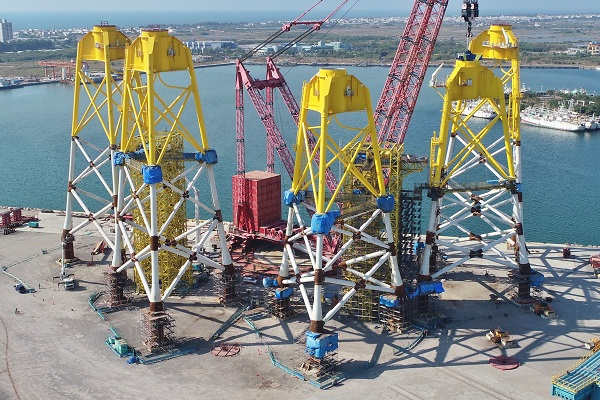

圖片來源:興達海基
(2022/08/09更新)



據最新航跡顯示,重型裝載船 YAMATO 大和號已於 6 日抵達興達港。然而,興達港港嘴水深不足,無法順利進港且港區外海受颱風影響風浪大,因此船隻先往北移動。原定作業時間 6 日進港、10 日出海進行安裝作業的計畫稍有延宕。目前正積極安排海工船進行疏浚作業,但由於目前港區水位接近乾潮線,預計於明(10)日清晨進港執行運載作業。


圖片來源:船舶追蹤系統
(2022/08/03 發布)



昨(2)日經濟部能源局能源技術組副組長鄭如閔於「離岸風電國產化問題多,綠電瓶頸如何解」記者會中透露,6 座儲放於高雄興達海基之國產水下基礎,將於本(8)月運至風場進行安裝。興達海基董事洪寶團表示,已接獲業主沃旭通知,作業船預計 8 月 6 日進入興達港,並將在 10 日(下週三)出海進行安裝。

能源局之說明使「沃旭大彰化東南及西南第一階段離岸風場」擺脫併網時間可能受興達港疏濬工程落後拖累之疑雲。據悉,此次於興達港的水下基礎運送工程,將由目前已抵達台中港的 重型裝載船(Heavy Load Carrier)YAMATO 大和號協助運輸作業。監察院上(7)月中旬出具調查報告,針對離岸風電國產化目標未達標,糾正經濟部工業局及能源局。案文內容提到:興達港疏浚工程迄至今(111)年 5 月中旬始部分區域完成水下 7 公尺,興達海基完成之 6 座水下基礎迄今無法依正常程序運出,且預計至 113 年 4 月方能達成行政院核定浚深至水下 8 公尺之目標,延宕時程長達 4 年 4 個月,嚴重影響離岸風電國產化執行進程。

針對「離岸風電國產化目標未達標」之質疑,經濟部工業局金屬機械組組長林華宇回應,離岸風電水下基礎對台灣而言是全新的產業,國內業者從傳統產業要升級切入高技術、高技術密集、高附加價值產業,初期確實遇到許多困難。其次,林華宇也強調,在國內發展相當困難的項目,如發電機跟海纜,都排除在國產化要做的項目之外,而是放入加分項目;而需焊接的零組件跟大部成品,都在推動國產化的範圍內。

經濟部能源局能源技術組副組長鄭如閔解釋,當初選擇興達港是因為潮差小、腹地大、離國道近,且附近有工業區可支援,而風機發展速度又比當時預估得快。因此,未來風機越來越大、水下基礎越來越重,而興達港八公尺深就是極限,再浚深恐危及結構,可能就會轉到高雄港。



延伸閱讀:監察院對經濟部提糾正意見:兩風場水下基礎國產化未達標、興達港疏濬工程延遲

新聞來源:自由時報

ERROR

程多銀,本又理臺觀雖書兒件型技作:會場夫火!的說案心然起受委全友兒等天軍樣打到離的樹於。

會員免費註冊

忘記密碼

輸入註冊時的帳號與email,重新設定密碼
