2022.08.24 - 最新消息

海能風場完成所有基樁安裝工程 文 郭品琤

圖片來源:Seaway 7



Seaway 7 昨(23)日於社群平台宣布,海能風場共計 188 支的水下基礎基樁已全數安裝完成,也開啟了海能風場邁向完成後續水下基礎、風機安裝的大門。Seaway 7 表示,感謝專案團隊的支持,也感謝在負責此次安裝工程船舶與所有支援船隊上的離岸工程團隊。

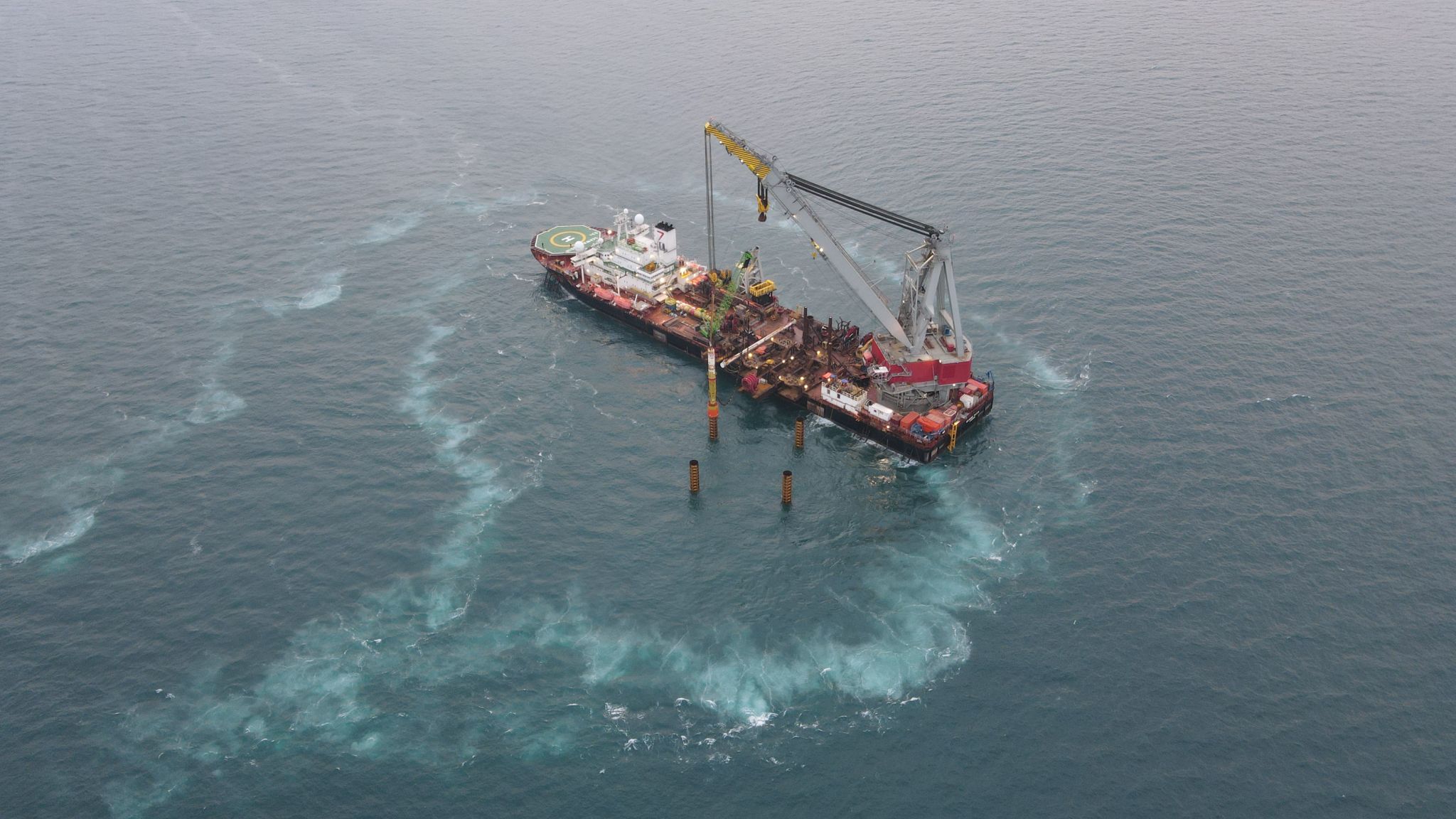

海能風場的基樁安裝工程,是由重型浮吊船 Seaway Yudin 以及離岸工程船 Siem Barracuda 所執行。基樁則是由 EEW Korea、EEW KHPC 和 EEW Malaysia 生產,基樁尺寸長達 78.9 公尺,外徑為 2.4 公尺,重達 280 噸。在 2020 年 7 月,最早的一批基樁已完成生產並在台中港進行卸貨。

2019 年 10 月,楊德諾(Jan De Nul)被選為海能風場水下基礎和海底電纜的 EPCI 承包商,後續楊德諾將基樁生產分包給德國鋼鐵大廠 EEW;套筒式水下基礎則由義大利油氣工程承包商 Saipem ,以及新加坡勝科工業(Sembcorp)進行生產;並由 Seaway 7 在苗栗外海的案場進行基樁及水下基礎的安裝工程。

今(2022)年 7 月,海能風場宣布達成了兩個重要的里程碑:完成了 12 座風機的安裝,並成功併聯至台電電網開始送電。同月,Saipem 也完成了 32 座套筒式水下基礎的製造。

——————

延伸閱讀:海能風電完成12支風機安裝 已於6月底開始送電

——————

海能風電由捷熱能源(JERA)、麥格理綠投資集團(Macquarie’s Green Investment Group,現為 Corio Generation)、上緯新能源(Swancor Renewable Energy)共同合作開發,完工後總裝置容量為 376 MW,每年可為約 38 萬戶家庭提供用電。海能風電場址位在苗栗縣外海 4~10 公里處場址緊鄰海洋風電,由 47 座西門子歌美颯 SG-8.0-167 DD 8 MW 風機組成。



新聞來源:Seaway 7offshoreWIND.biz
