2022.08.29 - 最新消息

大彰化東南及西南第一階段離岸風場 最後一座水下基礎完成安裝 By 郭品琤

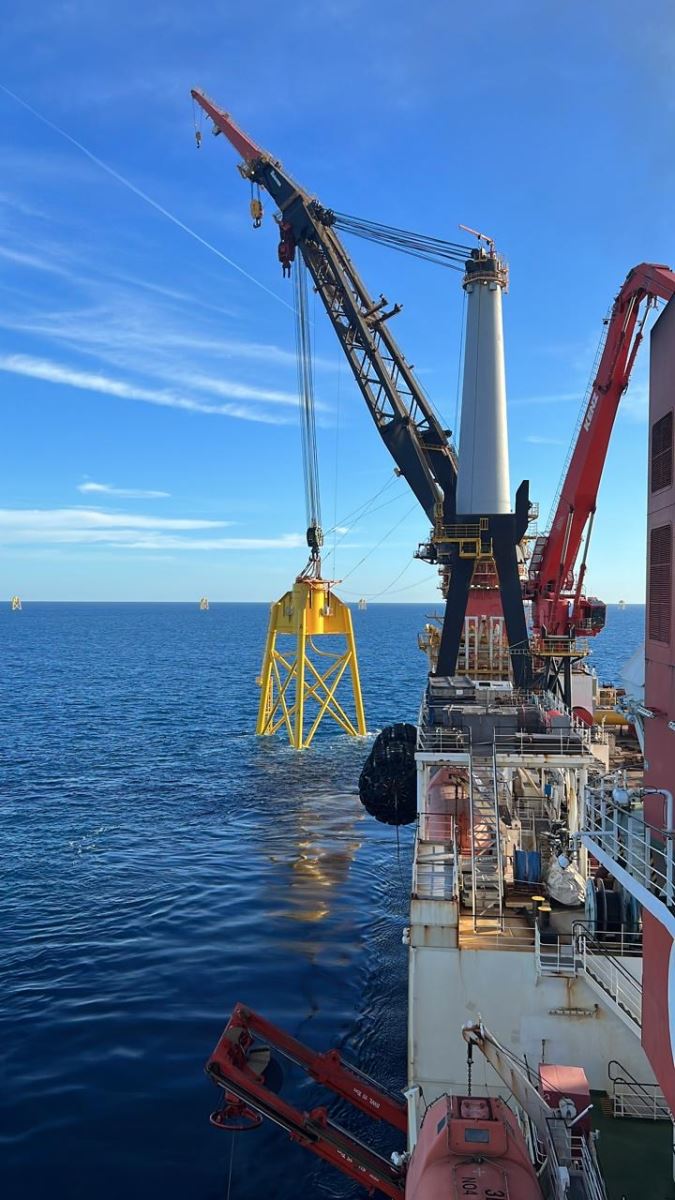

圖片來源:沃旭能源



沃旭能源本(8)月 26 日宣布,大彰化東南及西南第一階段離岸風場最後一座水下基礎已完成安裝。沃旭能源表示,大彰化東南及西南第一階段離岸風場總共安裝 333 支水下基樁、111 座風機管架式水下基礎、兩座海上變電站管架式水下基礎,創下全球單一風場施工安裝管架式水下基礎數量最多的紀錄,也超越台灣海峽所有其他潛力場址風場目前所安裝水下基礎數量的總和。

沃旭能源指出,水下基礎的生產製造由約 25 家本地供應商、下游廠商以及國際供應商負責,運用在地廠商最大產能。管架式下式水下基礎由台灣供應商興達海基,水下基樁則由世紀離岸風電、台朔重工及台灣國際造船股份有限公司偕同本地下游供應商所打造。這些台灣製造的水下基礎和基樁,現已成功安裝並矗立在台灣海峽上,成為離岸風電本土供應鏈發展的重要實績。

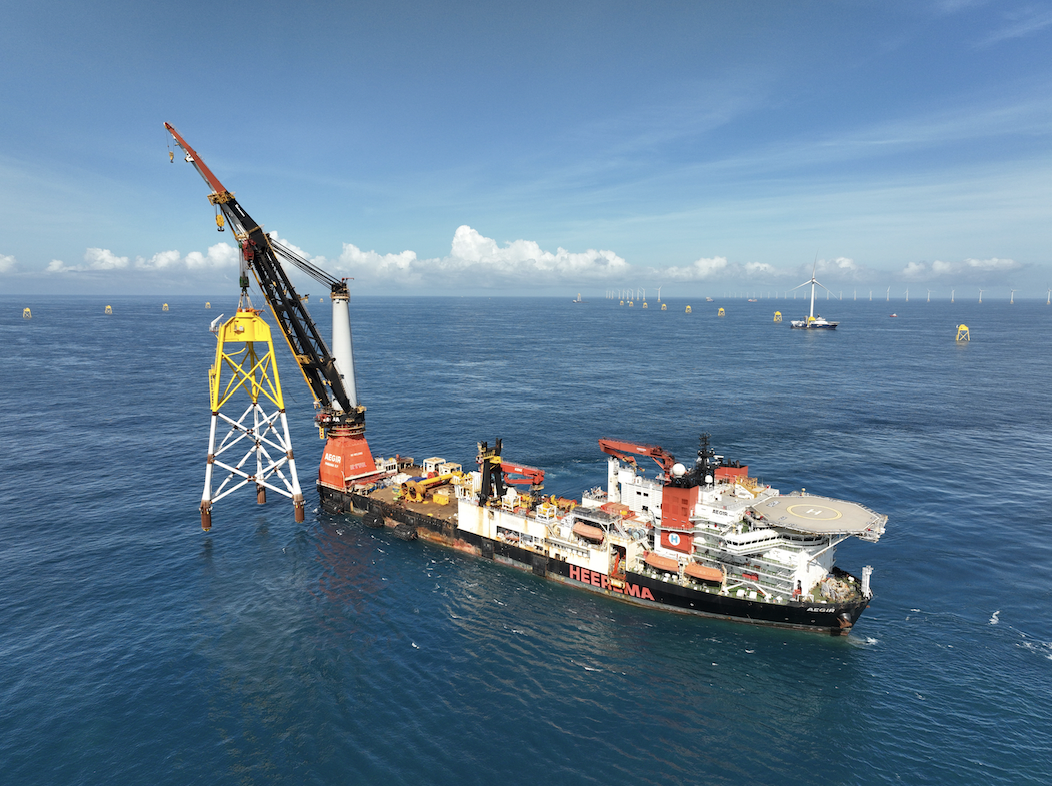

圖片來源:沃旭能源

大彰化東南及西南第一階段離岸風場自去年 3月 展開海上施工以來,水下基礎安裝工程有來自全球各地不同國籍、超過 500 人施工團隊,及超過 30 艘國內外船舶支援。包括來自荷蘭 Heerema 海事工程公司派出多艘重型運輸船協助水下基礎載運、重件安裝船 Aegir 協助水下基礎安裝,還有降低打樁噪音的氣泡帷幕船、基樁清理船、穩固水下基礎的灌漿船等。大彰化風場水下基礎施工過程也攜手本地海事工程業者,包括東方風能、歐潽士海洋風電的人員運輸船;台灣港勤公司、保時嘉里潔能的戒護船;國際海洋的減噪船等。

沃旭能源強調:「近四年來沃旭努力不懈,克服設計、生產製造、冬季施工、天候、船舶動員、人員調度種種挑戰,更付出額外人力物力及資源,包括協助供應商克服學習曲線,以及投資升級台中港碼頭與後線土地作為存放重件及預組裝基地,期間還包括突如其來的疫情對施工進度與人員船舶調度造成重大挑戰,終得以完成全台首座大規模遠岸風場所有水下基礎施工的重要里程碑。」隨著海上工程進展,大彰化東南及西南第一階段離岸風場正一步步成形。沃旭能源表示,接下來將持續全力推動風機安裝,並期待風場邁向完工的日子。
