2022.09.14 - 產業動態

法國首座商業規模風場所有風機完成安裝 By 陳妍伶

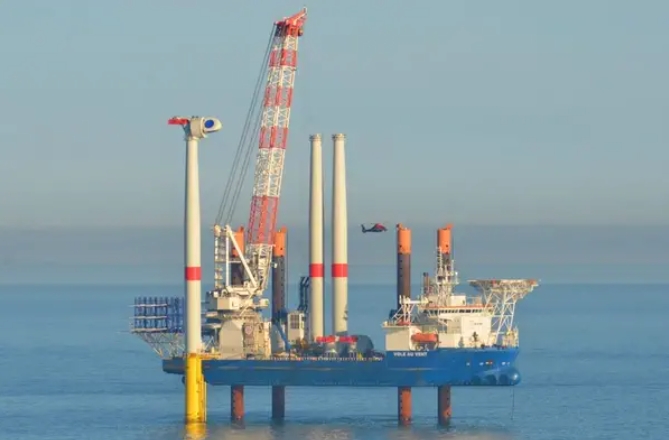

圖片來源:楊德諾集團

比利時商楊德諾集團(Jan De Nul)已完成法國第一座商業規模風場——聖納澤爾(Saint-Nazaire)共計 80 座 6 MW 風機的安裝工程。

楊德諾集團昨(9/13)日表示,該風場第一座風機在 4 月時啟動安裝,出動集團船隊中的自升式平台船 Vole au Vent 進行工程,並已於 9 月 5 日完成所有風機安裝,工程進度大幅超前。

進入營運的風場總裝置容量將達 480 MW,相當於法國西部省份——大西洋羅亞爾省(Loire-Atlantique)20%的年度用電量。該風場由法國公用事業公司 EDF Group 全資子公司——EDF Renewables 與加拿大商油氣管道公司 Enbridge Inc.,、世界最大私募股權投資商之一的加拿大休金投資(CPP Investment)之子公司——EIH S.à r.l 共同持有。

工程進行期間,Vole au Vent 在聖納澤爾港的路易.朱伯特船塢(Louis Joubert Lock)以每趟 4 組的量裝載風機,並將組件運送到距岸約12 公里遠、位於比斯開灣(Bay of Biscay)的 Banc de Guérande 海床,再把風機安裝於水下基礎之上。

楊德諾集團專案經理 Pieter Vandezande 表示:「法國第一座離岸風場——聖納澤爾風場之於楊德諾是重大里程碑。我們非常驕傲能透過交付法國第一座離岸風場的第一批電力,支持該國的能源轉型。工程進度水平展開、船隻預備及規劃優化、聖納澤爾離岸風場(Parc éolien en mer de Saint-Nazaire)與風機供應商 GE 的出色合作,終使安裝進度得以全面掌握。」

據楊德諾表示,聖納澤爾風場的多數風機須安裝於不平整的岩石海床上,受限於自升式平台船 Vole au Vent 需要平坦的海床才能安全升起,因此需要額外的碎石作業做前置準備。

「我們結合疏濬及離岸風電安裝的專業知識,開發出的獨特工法包括岩石絞碎預處理作業。」楊德諾提到。

2021 年夏天,楊德諾的遠洋絞刀吸入式挖泥船(Cutter Suction Dredger)Fernão de Magalhães 已開始準備工作。這艘船能以旋轉刀頭絞平海床、使海床平整,幫助 Vole au Vent 進行頂升作業。



新聞來源:Offshore Engineer
