港口基礎建設提前開跑 臺中港務分公司枕戈待旦迎戰區塊開發 By 陳妍伶

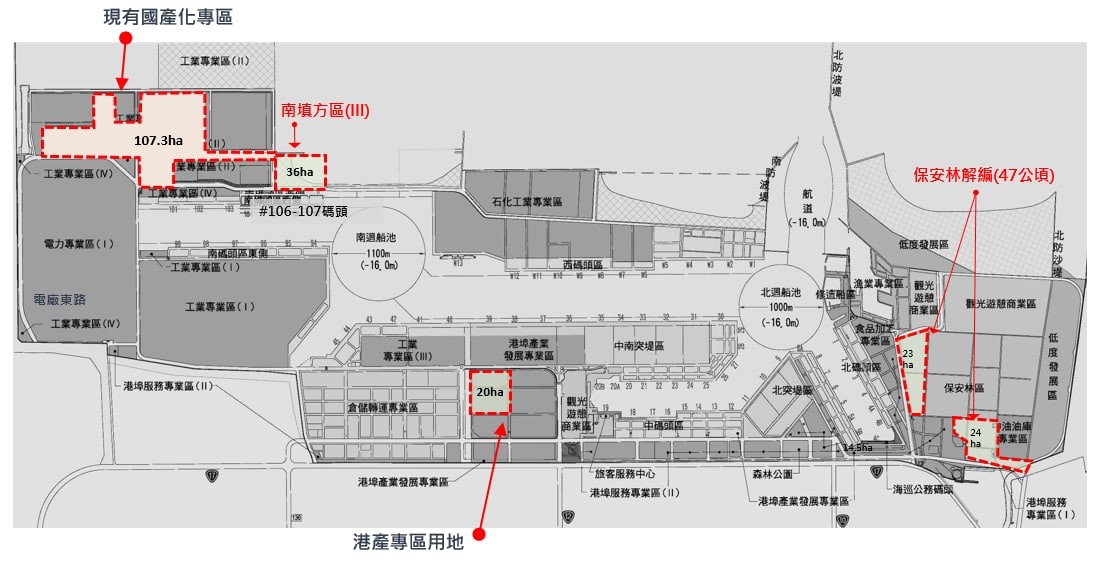

臺中港離岸風電未來 3 大區域推動規劃。圖片來源:臺中港務分公司

因應國家綠能政策推展,臺灣港務股份有限公司臺中港務分公司(下稱臺中港務分公司)全力協助離岸風電產業進駐港區並落地生根;為第三階段區塊開發做準備,臺中港務分公司今(2022)年提早啟動臺中港 #37、#38 重件碼頭相關新建工程,並加速填築南填方區,將分別於 2024 年完成 10 公頃、2025 年完成 36 公頃後線土地,及辦理保安林解編 47 公頃土地之因應作為,備妥迎向下一里程碑的挑戰。

臺中港務分公司表示,自行政院 2017 年 8 月 16 日核定「風力發電 4 年推動計畫」,規劃於 2025 年達成累計約 5.7 GW 之離岸風機裝置容量,並指定臺中港工業專業區(II)做為離岸風電之機組件製造產業發展基地後,港務公司即配合政策於臺中港規劃 4 大營運主軸,包含:風機預組裝基地、風電國產化基地、運維基地及人才培訓中心等。

臺中港區現已完成新建及改建的預組裝重件碼頭,包含 #2、#5A、#5B、#36、#107碼頭等,其中 #107 碼頭係短期支援風機預組裝使用,待 #37、#38 碼頭完工後,#106、#107 碼頭皆回歸做為風機國產化零組件進出口使用,並規劃「離岸風電國產化專區」共計 107.3 公頃土地全數提供離岸風機零組件製造廠商進駐,包含天力離岸風電公司(葉片Blade)、西門子歌美颯公司(機艙Nacelle)、永冠能源材料公司(輪轂鑄件Hub)及世紀樺欣風能公司(塔柱Tower 及轉接段 Transition piece),另再盤點提供物流專區 20 公頃土地以擴充相關用地空間。

此外,因應長遠離岸風機營運期發展所需之運維服務,已提供風電運維基地交由臺灣港務港勤股份有限公司經營,且成立風訓公司辦理離岸風電人才培訓中心。

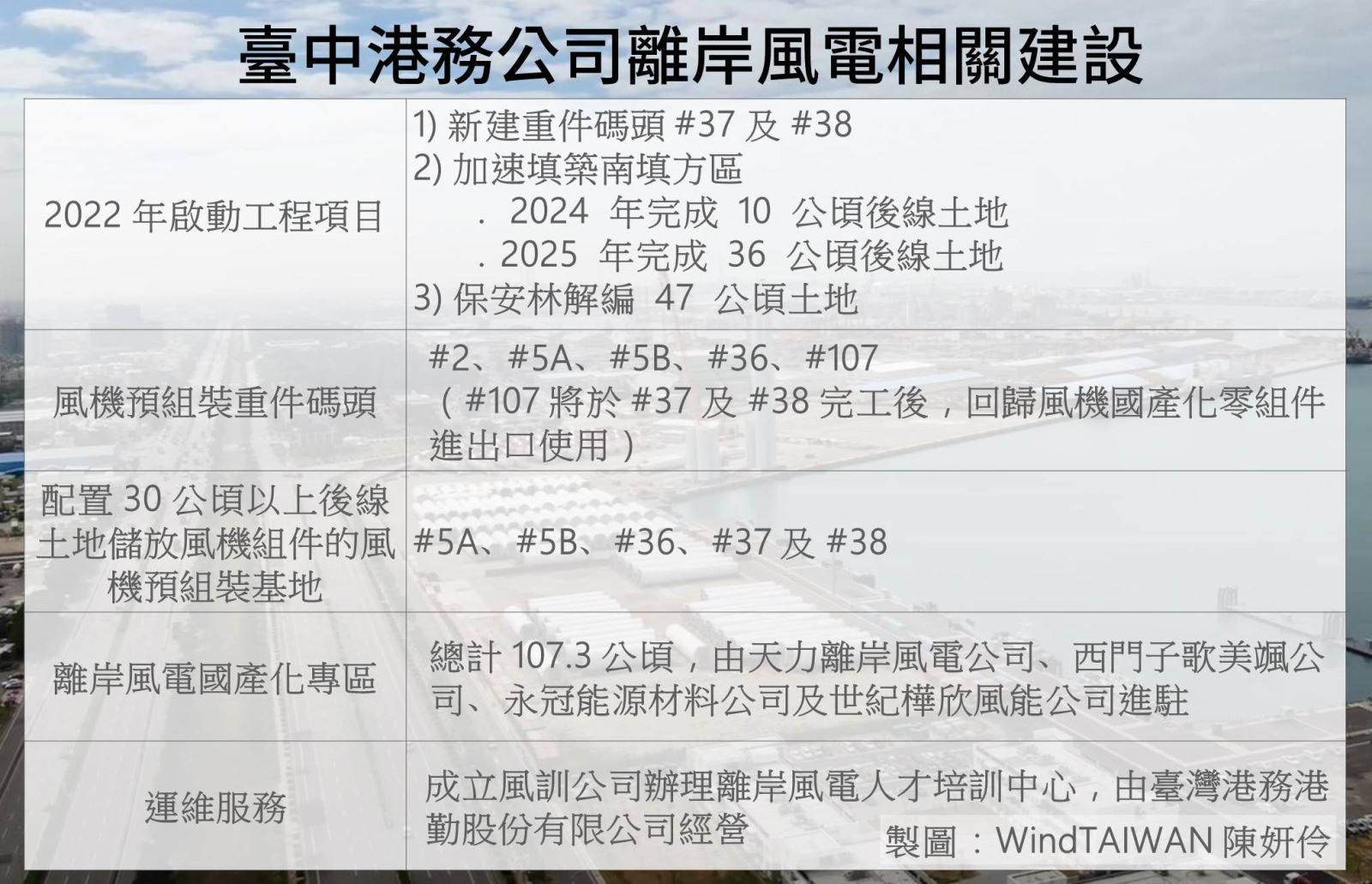

臺中港離岸風電相關建設。表格底圖來源:臺中港務分公司。圖片來源:WindTAWIAN

臺中港務分公司進一步說明,按經濟部能源局就離岸風電政策「先示範、次潛力」之開發規劃,臺中港 #2、#5A、#5B、#36、#107 碼頭,自 2019 年迄今將陸續完成海洋、海能、彰芳一期以及大彰化東南、西南等風場開發,另就離岸風電第三階段區塊開發之風機預組裝基地規劃,目前暫以經濟部能源局初步公布每年 1.5 GW、每個風場 0.5 GW 之風機裝置容量為基礎,並考量風機大型化趨勢,臺中港規劃提供三大預組裝基地,包含:#5A、#5B、#36、#37及 #38 碼頭,且每一預組裝碼頭均搭配大於 30 公頃之後線土地供風機組件儲放。

在近年全球遭新冠肺炎疫情肆虐致離岸風場施工進度延宕,造成風機相關組件置留港區,臺中港務分公司積極調整港區各項軟硬體設施及管理作為,如調配現有資源、協調相關承租人彼此需求、釋出更多土地以因應因疫情所增加土地需求、放寬港內相關離岸風機等超規格貨物運輸時間及規範,適時適地排解離岸風電業者土地需求、碼頭使用及運輸通路等問題,以達通暢海、陸運輸之目標。
