2022.11.04 - 最新消息
沃旭大彰化風場完成 71 座風機安裝 目標 2023 年全面併網商轉
By
郭品琤

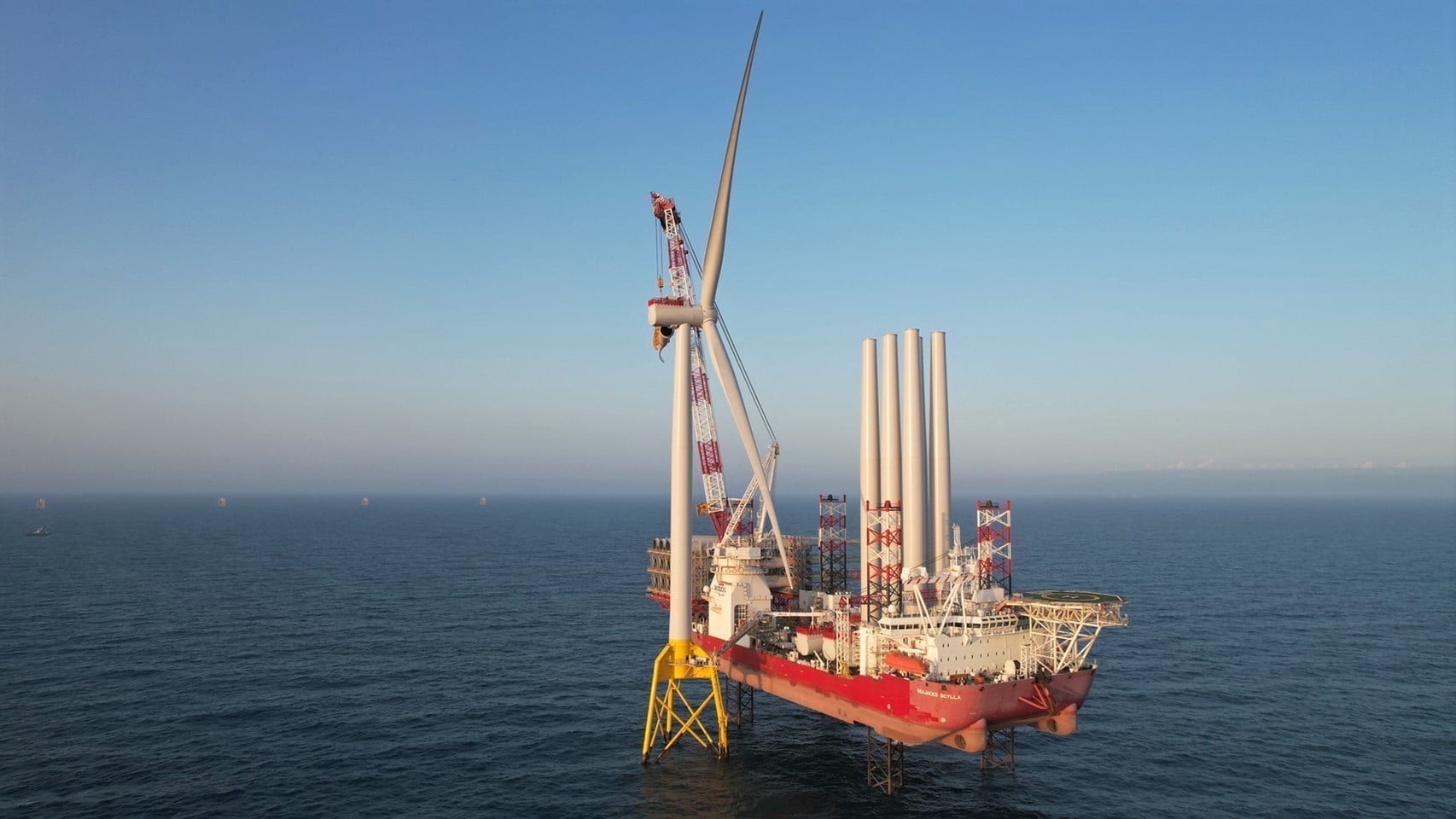

圖片來源:沃旭能源
沃旭能源(Ørsted)於 11 月 3 日發布 2022 年 1~9 月中期報告,並於報告中說明其離岸風場最新工程進度。除了位在英國、世界最大 1.3 GW 的 Hornsea 2 離岸風場,已於今(2022)年 8 月全面投入營運外,大彰化東南及西南第一階段風場建設進度也大有斬獲。
沃旭年中報告的風場工程進度中指出,今年大彰化東南及西南第一階段風場不僅完成全部 111 座水下基礎安裝、海纜鋪設工程,也已經安裝 71 座西門子歌美颯 SG 8.0-167 DD風力發電機。在各個領域的工程作業,都取得了良好的進展,目標在 2023 年全面併網商轉。
大彰化風場原先預計於今年底完工併網,然而因為疫情所造成的影響,導致工程進度延誤,部分風機的測試、試運轉將推遲至 2023 年。沃旭能源也曾在今年 9 月時,設下在今年度完成所有風機安裝的工程目標。
——————
延伸閱讀:〈大彰化東南及西南第一階段離岸風場巡禮 力拚年底完成所有風機安裝〉
——————
今年 4 月,第一批風機部件由台中港出發前往大彰化風場的,並由 Seajacks Scylla 進行風機安裝工程。雖然近日台灣風場建置工程,因東北季風增強而漸入尾聲,許多風場離岸工程船舶也已離開台灣。然而根據船舶追蹤網站資訊,Seajacks Scylla 日前仍往返於台中港及彰化外海的風場場址間,把握天氣窗口進行風機安裝工程。

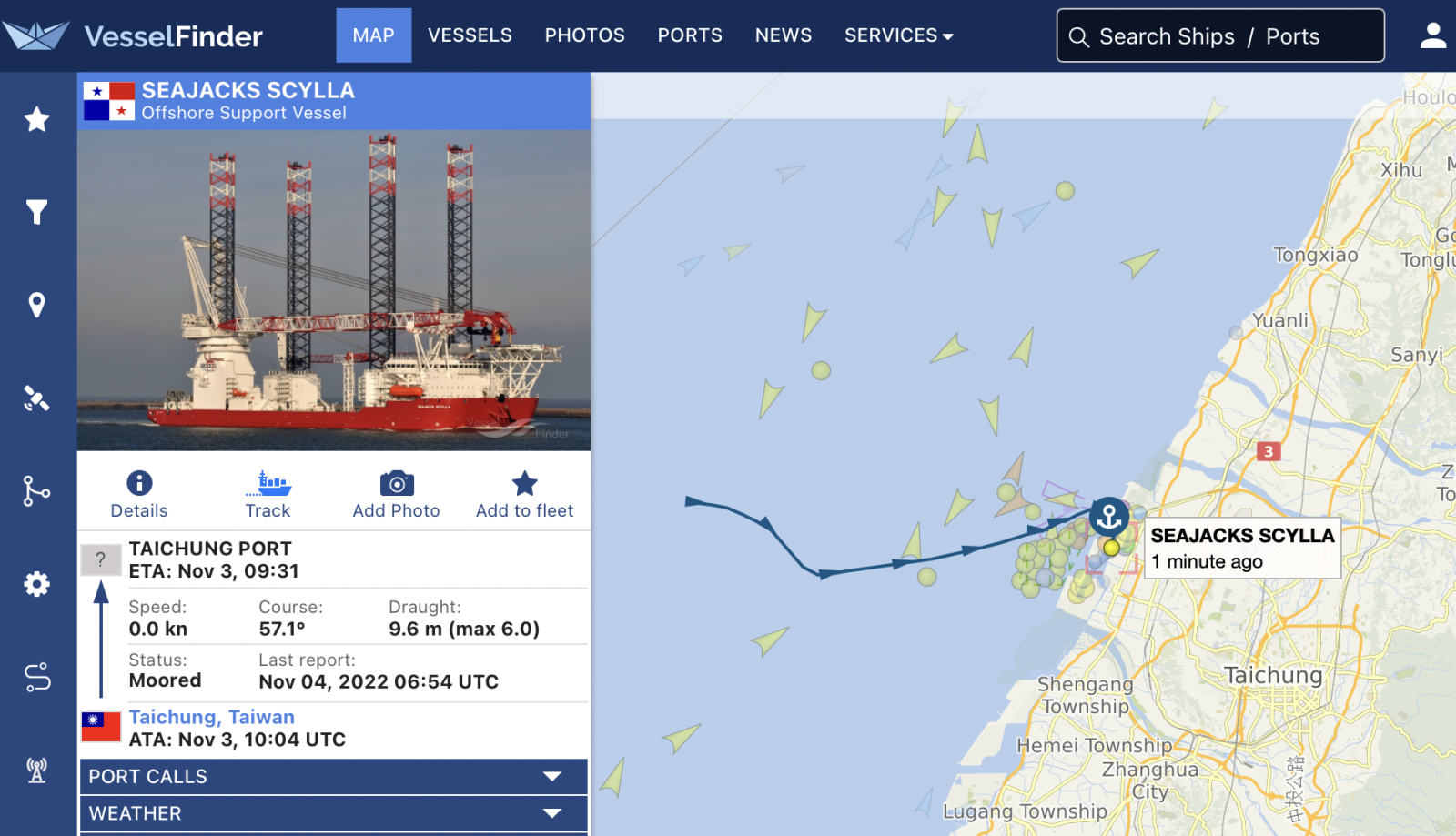

圖片來源:Vesselfinder
沃旭台灣董事長汪欣潔,也於國際智慧能源週展前記者會受訪時表示,人力、船舶、風機重件都已準備好在港口待命,也多找了一艘風機安裝船舶。各種支援部署都已做足,將會在天氣窗口內,持續全力推進風場建置進度。
大彰化東南及西南第一階段離岸風場位於彰化外海離岸 35 至 60 公里處,裝置容量 900 MW,每年可提供乾淨能源給 100 萬台灣家戶使用。大彰化東南風場由沃旭能源(50%)與加拿大魁北克退休金管理機構 CDPQ(Caisse de dépôt et placement du Québec)以及台灣國泰永續私募股權基金組成之合資公司(50%)共同持有;大彰化西南第一階段風場則由沃旭能源獨資持有。
新聞來源:沃旭能源、offshoreWIND.biz
