2022.12.14 - 最新消息
離岸風電區塊開發首期選商結果出爐
By
郭品琤
台電一期風場
(更新表格資訊及區塊開發規則)

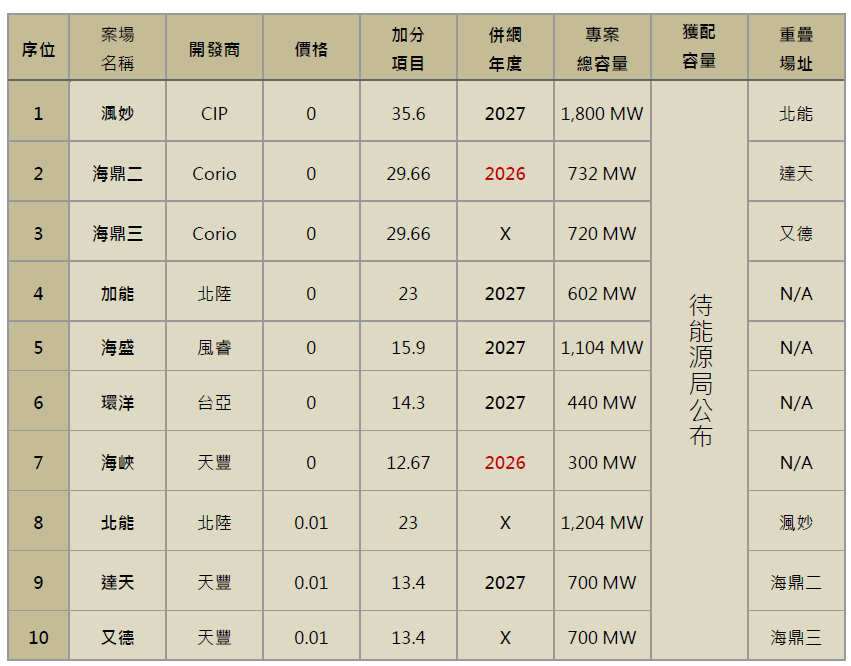

經濟部於今日(14)日完成區塊開發第一期選商開價會議,依序計有由哥本哈根基礎建設基金(CIP)的渢妙;科理歐永續能源(Corio)的海鼎二、海鼎三;北陸能源(NPI)所提的加能、北能;風睿能源(SRE)的海盛;台亞風能的環洋;天豐新能源(Skyborn)的海峽、達天、又德,共計 6 家開發商、10 個離岸風場。
能源局指出,因部份案場範圍重疊,經濟部將審慎套疊圖資後,於年底前正式函知各開發業者。並表示本選商作業公布,亦正式宣告台灣離岸風電進入區塊開發階段,且為台灣能源轉型中邁出嶄新的一步。
經濟部依「離岸風力發電區塊開發容量分配作業要點」於今(2022)年 9 月 30 日完成離岸風電區塊開發第 1 期選商收件作業,工業局分別於 10 月 22 日、10 月 24 日、10 月 27 日、11 月 1 日、11 月 2 日、11 月 3 日召開多場次「產業關聯分組」審查會議;能源局續於 10 月 30 日召開「離岸風力發電區塊開發第一期選商作業產業關聯(海事工程、工程設計、電網穩定儲能設備)」審查會議,11 月 7 日召開「離岸風電區塊開發產業關聯執行方案」審查會議,11 月 8 日召開「離岸風力發電區塊開發第一期選商作業技術與財務能力」審查會議。
經濟部表示,此次選商秉持嚴謹、公平、公正立場,於符合相關法規及行政程序完備原則下,嚴格把關區塊開發審查,評選優良廠商參與我國離岸風電建置。
經濟部也指出,離岸風電是全球推動淨零轉型的重要路徑,相對成熟且具商業化,台灣也將離岸風電納入淨零轉型的十二大戰略之一。經濟部將戮力實現強化能源安全、創新綠色經濟、促進環境永續等政策願景,達成能源轉型政策目標。
實際獲配、併網資訊,請以經濟部能源局最終公告為主

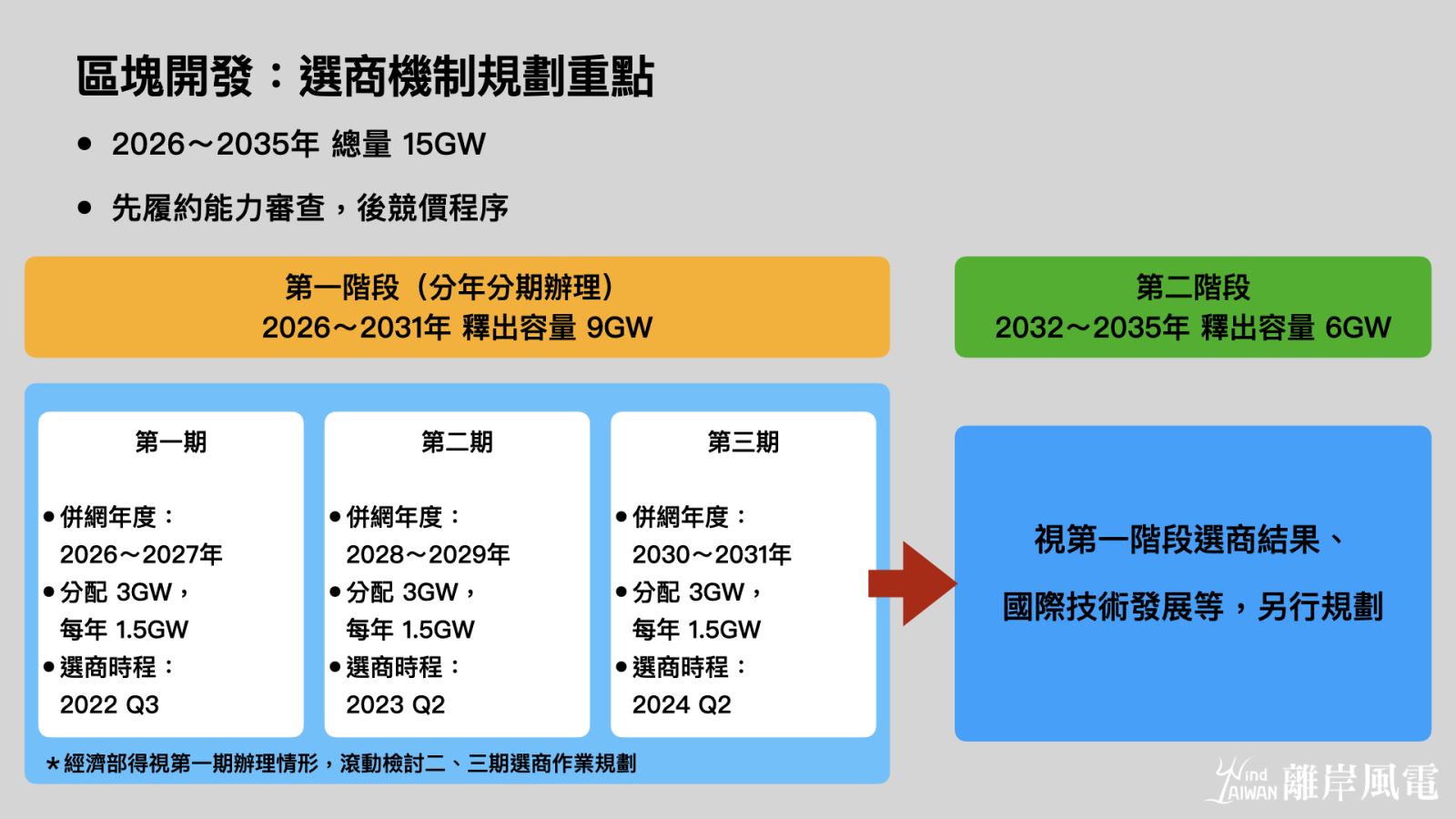

針對區塊開發,經濟部規劃於 2026~2035年,陸續釋出 15GW。分別為第一階段 2026~2031 釋出 9 GW,及第二階段 2032~2035 釋出 6 GW。第一階段中的首期選商預計將於 2026~2027 年完成併網,共計容量為 3 GW(1.5 GW/年)。此外,單一風場與相同開發商容量分配,均以 500 MW 為上限,經濟部得考量風場完整性、開發效益、國內產業量能及輸配電業公告併網容量等條件,評估增加 100 MW 分配容量。
