2023.06.21 - 最新消息
臺灣離岸風電發展外銀憂 百人銀行團將訪 CIP 風場
文
黃安鈺

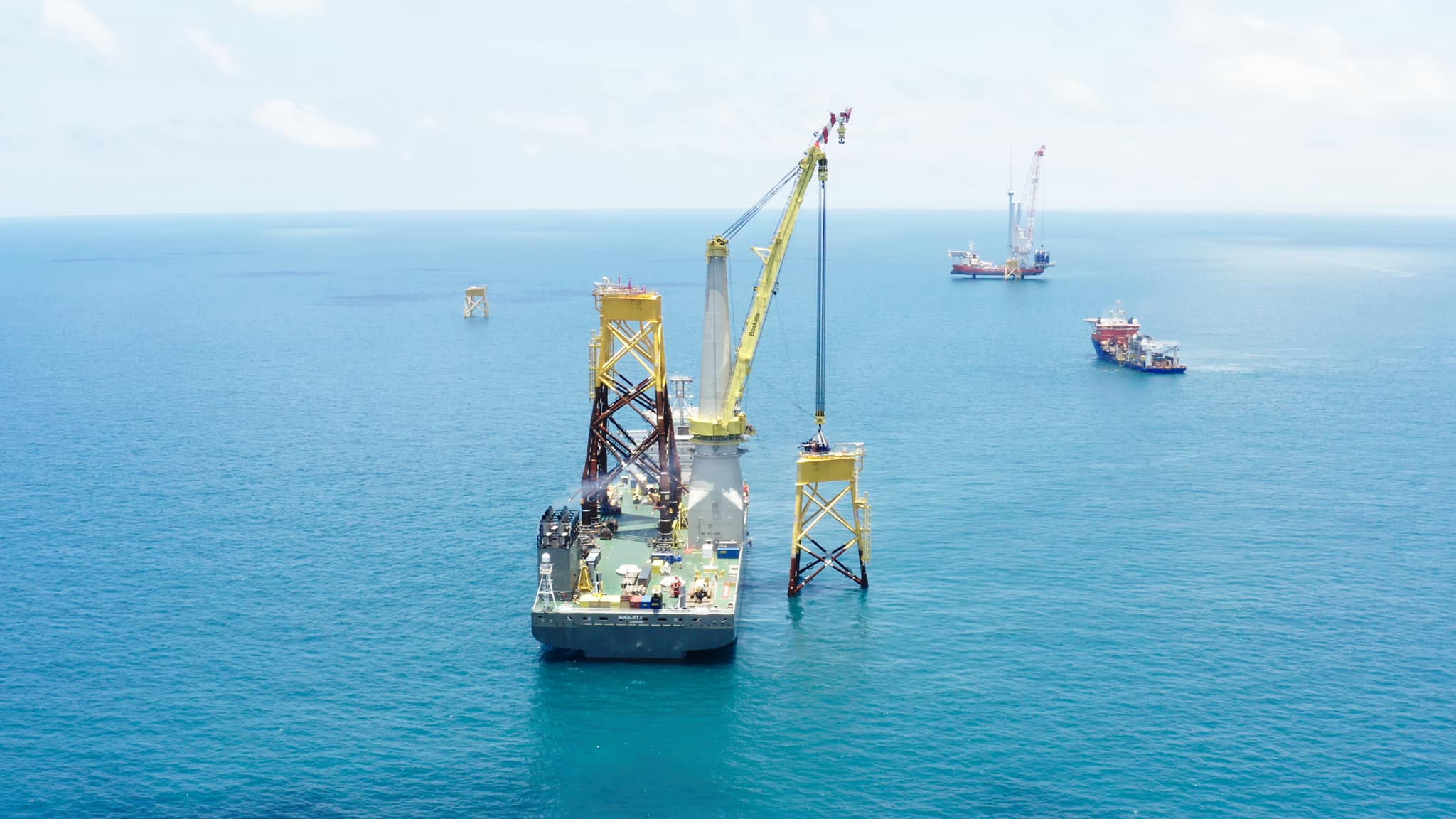

圖片來源:彰芳暨西島離岸風電計畫
國內疫情影響施工進程,以及國產化要求掀起國外開發商出走潮,引發外國銀行對臺灣離岸風電產業發展的關切。根據消息,哥本哈根基礎建設基金(Copenhagen Infrastructure Partners,CIP)的銀行團 26 日將抵臺進行史無前例的大規模考察,包含國家主權信貸團及國內外的銀行,參與人數總共約 112 位,其中本土銀行也有約 60 位會共同參與。
這次銀行團抵臺,將出海至彰芳西島風場視察進度,另外臺灣國產化的進程關乎銀行團未來的規劃,他們也將至世紀鋼考察、了解本土產業鏈的狀況,若行程時間允許,也會安排至彰芳西島風場位於臺中港的 36 號預組裝碼頭。
此外,CIP 建設的彰芳暨西島離岸風場運維中心已於去年初落成,但運維港逾兩年仍未開港啟用,此基礎建設的落後在延宕過程所徒增的運維成本,讓銀行團相當憂心,因此這趟行程也將安排至彰化運維港視察。
CIP 董事總經理許乃文說,目前彰芳西島風場不論是進度或者工程意外的應變能力,整體而言銀行團都相當肯定,他們也期望 CIP 可以持續上緊發條、在年底將彰芳西島風場順利完工。
而 6 月底簽署行政契約在即,她認為風場計畫相關的事前準備作業,例如資金籌措等,CIP 都有相當的把握,但針對備用容量、企業購售電合約(CPPA)的制度仍有待釐清的地方,這些都可能會成為開發商在簽約前的擔憂,目前也正持續跟政府反應當中。
銀行團這次抵台參訪除了實地出海勘查、參訪之外,CIP 也會進行口頭簡報,並回應銀行團的各項提問,例如基礎建設的工程、生產進度、工程延誤的備案,以及政府審查的行政流程等,目前 CIP 正在全力籌備當中。
許乃文表示,針對彰芳西島風場的建設進度,CIP 與銀行團定在今(2023)年底要完成所有風機的安裝,總共 62 支的風機目前已完成 14 支,目前仍在加緊趕工當中;而彰化運維港延遲為銀行團參訪會報的必考題,身為開發商已盡力與中央及地方政府溝通,希望能讓參訪的銀行團放心。
