2023.07.17 - 產業動態
政府全力助攻,伯威海事超前完成彰芳西島 62 座水下基礎!
文
WindTAIWAN

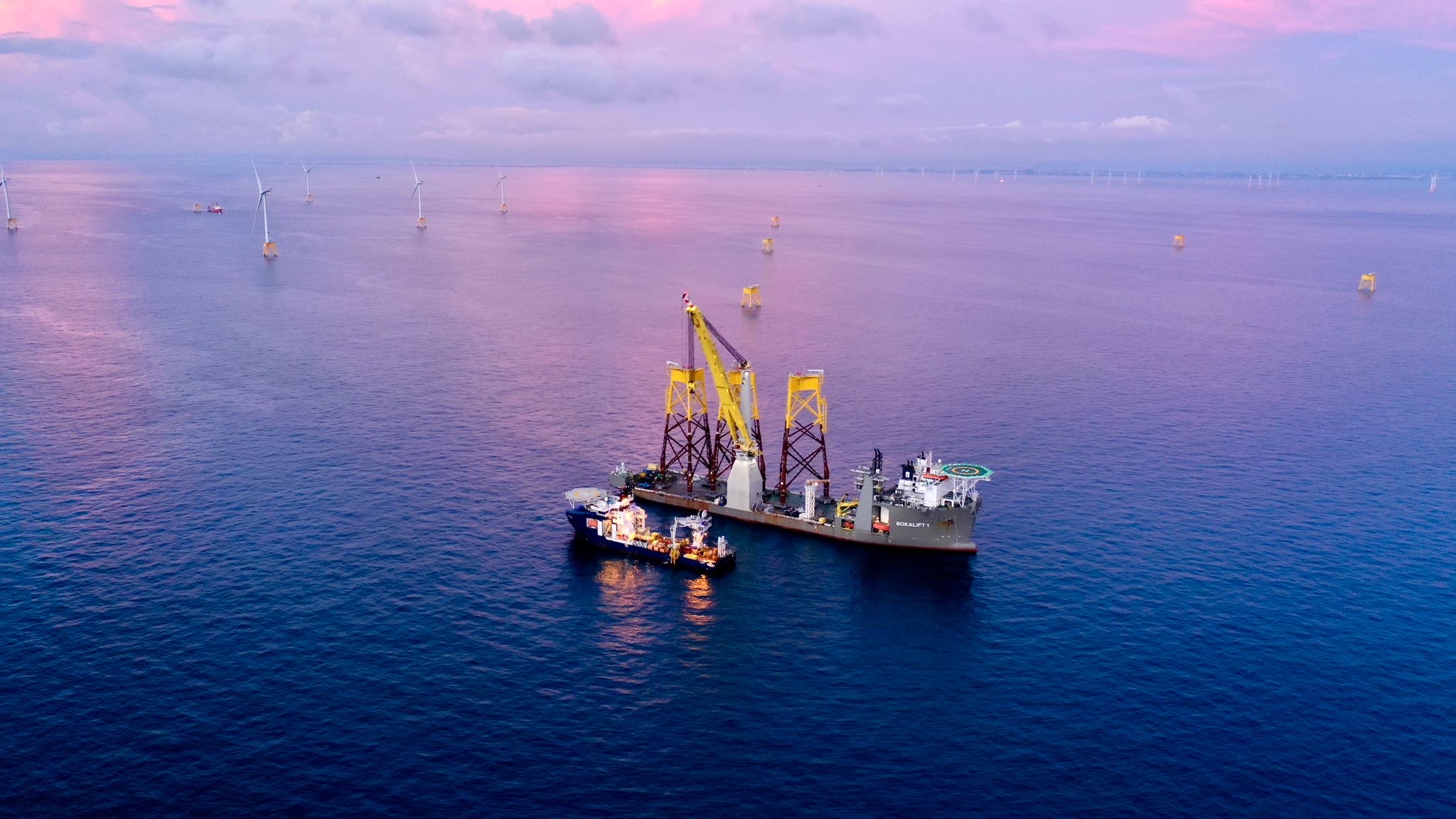

圖/ Bokalift 1 於彰芳西島案場安裝三腳套筒式水下基礎的工程實際情況 圖片來源:伯威海事
文/WindTAIWAN
就在昨日(7月16日),伯威海事與其荷蘭夥伴 Boskalis 正式完成第 62 座水下基礎的安裝,提前進度完成彰芳暨西島離岸風電水下基礎之運輸與安裝工作(下稱彰芳西島計畫),整整超前近 2.5 個月。該專案位於臺灣彰化外海,獲配容量為 600 MW 併網容量,完工之後將提供相當於臺灣 65 萬戶所需用電之潔淨能源。伯威海事表示,能有這樣耀眼的表現,除憑藉著與 Boskalis 團隊深厚的執行經驗外,若沒有政府與業主彰芳西島團隊的支持與協助,我們認為恐難以達成今天的成績。
一場突如其來的疫情,在 2020 與 2021年間幾乎打亂全球正在建造的離岸風場進度,當然也包含臺灣。對於彰芳西島計畫來說,這不僅造成部分大型施工船舶延後抵臺,也迫使船員調度作業無法如期,嚴重造成計畫延宕。儘管如此,在政府與業主彰芳西島計畫的大力協助下,伯威海事與 Boskalis 團隊順利挺過難關,慢慢找回安裝工程的節奏。憶想疫情期間,政府在保護臺灣人民免於病毒侵擾與限制開放外籍船舶與船員入臺之間做到最大的平衡,針對所有需要審查的文件資料,均以最有效率的方式處理,同時政府也與伯威海事站在第一陣線上,盡最大力量協助計畫需要的船隻與人員能順利入臺。伯威海事強調,在眾多政府的協助中,另一項值得分享的是去(2022)年,當我們的施工船在臺北港運作時,為加速施工船出港時間,經濟部能源局也特別協助調度額外的引水人,讓施工船能順利在預計的時間內出港工作,此舉大幅降低工程風險與增進工程進度。在疫情後的今年,政府與業主彰芳西島亦持續協力,不管是在水下基礎的生產製造、港口運作之協調與安排以及所有相關的行政程序高效率的處理情況下,也奠下伯威海事團隊能於今(2023)年超前完工的基石。
對伯威海事與 Boskalis 來說,雖然全球都在發展離岸風電來滿足再生能源的需求,但臺灣仍然是伯威海事很重視的市場,在臺累積許多執行經驗、合作許多優良的臺灣下包商以及在地人才。伯威海事表示,我們非常確定能為臺灣離岸風電計畫持續貢獻己力。在此也要特別感謝經濟部能源局、交通部航港局、交通部民用航空局與臺灣港務股份有限公司等的鼎力協助,促使我們的專案成為臺灣離岸能源建置過程中出眾而非凡的一個紀錄;同時我們伯威海事也會秉持對臺灣離岸風電市場的積極正向的態度,持續支持離岸風場的建置,希望能藉此鼓勵所有開發業者持續在臺投資,一起為臺灣能源轉型貢獻一份心力。
