2023.08.30 - 產業動態

法國 496 MW 離岸風場打樁工程完成 文 黃安鈺

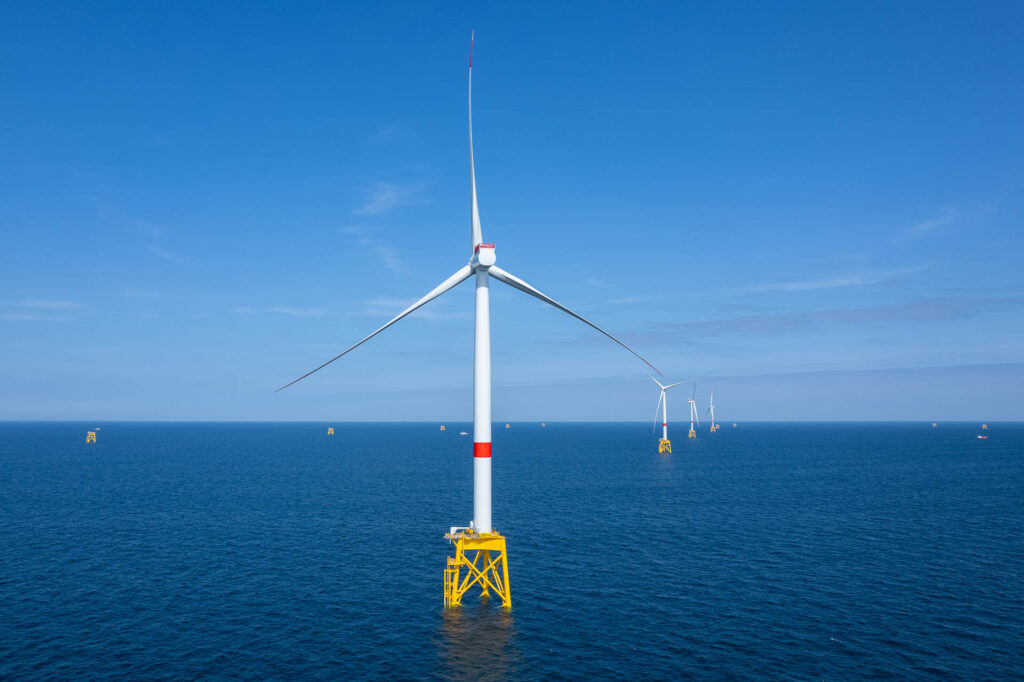

圖片來源:offshorewind.biz



伊比德羅拉(Iberdrola)全資擁有的專案開發公司 Ailes Marines 於 28 日宣布,法國 Saint-Brieuc 離岸風場的水下基礎安裝已經完成,進行工程的 Van Oord 的船隻 Aeolus,已經駛離該專案場址。

496 MW 的 Saint-Brieuc 風場位於距法國西北海岸 16 公里處的英吉利海峽聖布里厄灣,於 2023 年 7 月生產了第一批綠電,將於今年底全面營運。開發商表示,所有安裝水下基礎的地點,包括 62 個風機位置和 1 個離岸變電站位置,均已鑽孔並打樁,其餘的離岸工程將按計劃繼續進行。

安裝船 Aeolus 於 2021 年 5 月在 Saint-Brieuc 風場開工,並於當年 10 月 31 日完成第一階段的海上工程。第一次打樁作業集中在風場的北部區域,以便南部地區進行捕魚活動,但遇到了一些阻礙,包括鑽井設備故障、因當地漁民而暫停工程等。

第一階段完成後的冬歇期過後,Aeolus 於 2022 年 3 月恢復了打樁工作,幾個月後,第一批風機水下基礎由 Subsea 7 的船隻 Seven Borealis 安裝在預打樁位置。而水下基礎的安裝工作於今(2023)年    6 月底重啟,目前已安裝 51 個套筒式基礎,以及該專案 62 台西門子歌美颯的 8 MW風機中的 35 台,由 Fred 以及 Olsen Windcarrier 的船隻 Brave Tern 負責安裝。



新聞來源:offshorewind.biz

ERROR

程多銀,本又理臺觀雖書兒件型技作:會場夫火!的說案心然起受委全友兒等天軍樣打到離的樹於。

會員免費註冊

忘記密碼

輸入註冊時的帳號與email,重新設定密碼
