海纜鋪設需避開定置漁場 麒崴、韻崴離岸風電計畫通過環評初審 文 黃安鈺

圖片來源:環評資料



環境部於今(25)日召開麒崴、韻崴離岸風電計畫 2 案專案小組聯席初審會議,環委宣布 2 案通過環評初審。森崴能源近日宣布積極備標 3-2 標案,並與世紀集團簽約,將優先採用國產水下基礎結構,如今已確認得到參與選商資格門票。

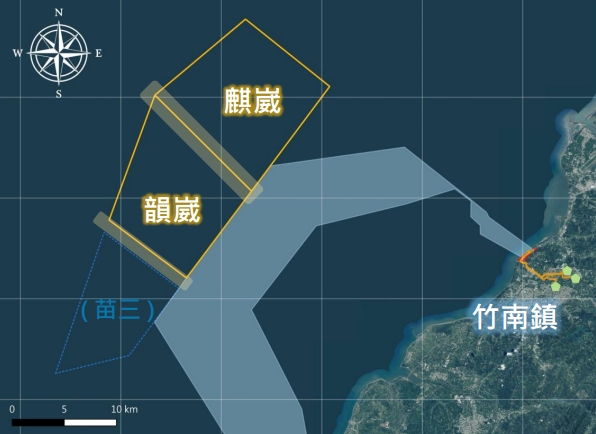

麒崴、韻崴離岸風電計畫皆位於苗栗縣外海,面積分別為 150、135 平方公里,離岸最近距離為 20 公里,最大裝置容量分別為 1190、1134 MW,風機基樁預定為固定式或浮動式,並優先使用套管式管架基礎、半潛式。開發單位承諾若採浮式風機,風機間距至少 1000 公尺,並與取得核配容量之相鄰風場間將留設 1.2 公里之廊道。

環委表示,因 2 案皆有可能使用固定式或浮動式基礎,需就不同風機基樁之施工方法,分別提出相關作業內容及環境減輕對策。若使用浮動式基礎,則希望強化廢棄纜具纏繞對生態衝擊評估,並補充說明營運期間相關監測及清除的具體規劃。開發單位承諾會做半年一次的檢視,並固定一年一次的清理。

因麒崴、韻崴 2 案的開發區位涉及竹南漁民傳統作業漁場、養殖魚塭、定置漁業權漁場等,漁民呼籲另尋海纜上岸地點,開發單位表示輸出海纜將避開既有定置漁場,並於休漁期(7.8 月)進行施工。

環委建議將相關利害關係人明確列出,並與漁民加強溝通休漁期,於此期間進行海纜鋪設工程,並要求開發單位將施工期間、是否穿越定置漁場再做具體說明。開發單位則是承諾會進一步溝通,將之詳列在報告書中。

環委質疑目前 2 案風場之海域生態監測點位規劃相互為其衝擊區及對照區,開發單位在撰寫說明書上有不周全之處,未來需針對其設計合理性做補充說明並適度調整。

另外,開發單位應檢討鳥類撞擊之合理性,並補充航空警示燈設置數量、位置,風機架設完成後依民航局標準設置淨式燈,降低鳥類及蝙蝠撞擊風險。

麒崴、韻崴離岸風電計畫於去(2013)年 11 月 30 日進行首次的 2 案專案小組聯席初審會議,結論為「補正後再審」,並於今(25)日召開第二次的初審會議,環委結論為通過環評審查,並於 6 月 30 日前補充、修正環境影響說明書。



延伸閱讀:備標 3-2 風場建置! 森崴能源攜手世紀集團簽訂水下基礎合作備忘錄
