2024.05.08 - 產業動態
安裝船 Seajacks Zaratan 抵達!允能雲林離岸風場風機安裝作業啟動
文
黃安鈺
圖片來源:雲林允能風場官網

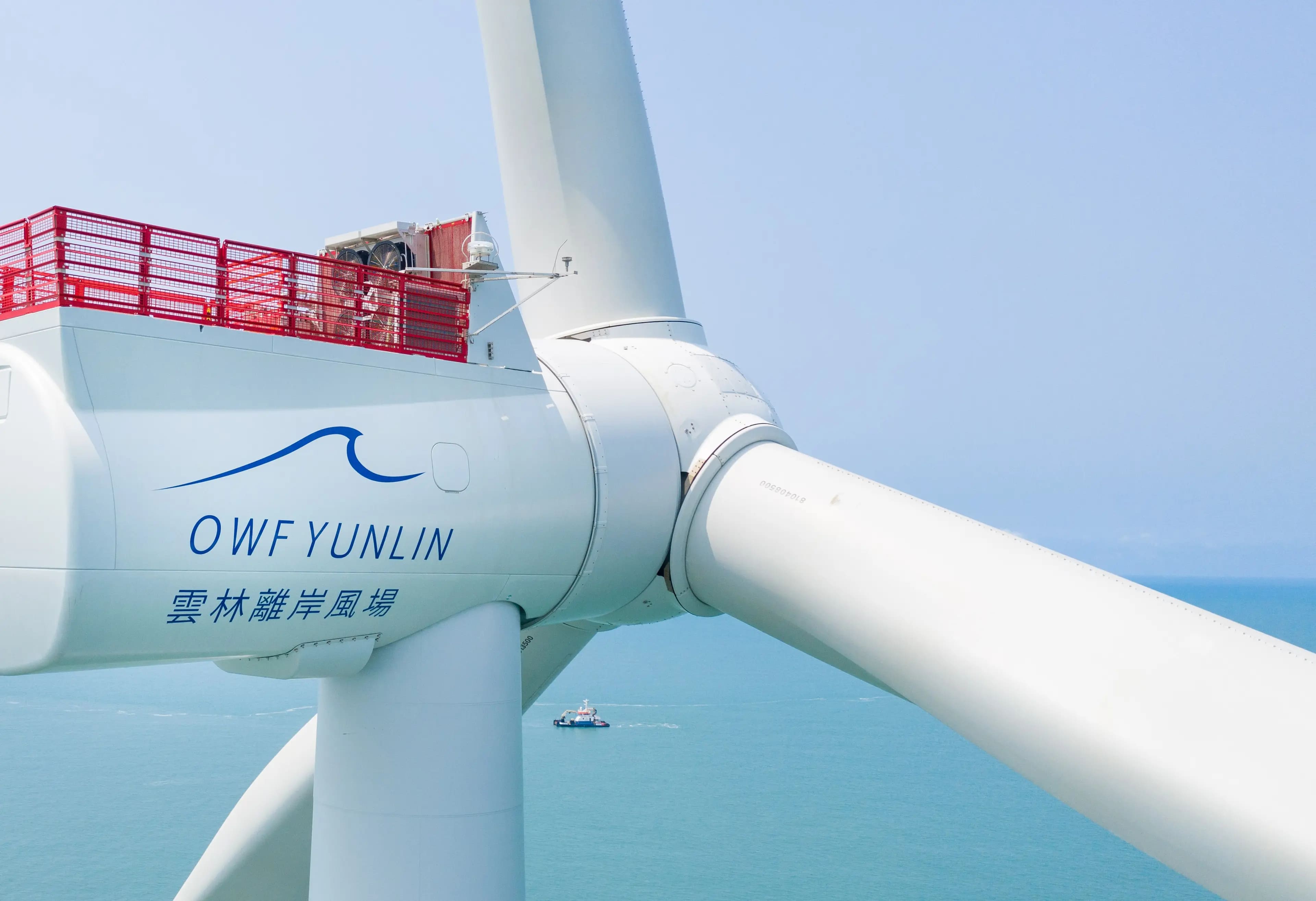

允能雲林離岸風場的安裝工作仍如火如荼地進行中,Skyborn Renewables 昨(7)日於社群宣布,風機安裝船 Seajacks Zaratan 抵達,啟動風機安裝作業,而今(2024)年已成功安裝本季的首批兩台風機,達成風場建設另一個重要的里程碑。
Skyborn Renewables 表示,經過幾周的單樁(monopile)安裝、海床準備(seabed preparation)、船隻動員,以及在台中預組裝站完成的施工作業,允能雲林離岸風場的首批兩台風機已安裝完成,未來除了繼續進行單樁安裝,也將同時進行轉接段(transition piece)及電纜安裝作業。
目前為止,允能雲林離岸風場的施工團隊在已完成 36 台風機(總共 80 台)、56 個單樁式基礎、53 個轉接段、28 條陣列海纜(總共 69 條),以及所有 12 條輸出海纜。
允能雲林離岸風電場的主要海上施工作業於 2020 年 12 月開始,安裝了第一根單樁,其首台西門子歌美颯的 8 MW風機則於 2021 年 4 月安裝。
Skyborn Renewables 指出,雲林專案是 Skyborn Renewables 及其合作夥伴的首要之務,目前已向電網輸送了超過 1.1 TWh 的可再生能源,未來將依兩份為期 20 年的電力採購協議提供電力。完工之後,其 640 MW 的容量將為超過 60 萬個家庭提供電力。
Skyborn Renewables 表示,允能雲林離岸風場的團隊和所有承包商正全速進行施工作業,將全力達成 2024 年將剩餘的單樁基礎、陣列海纜和風機安裝完成的目標。
新聞來源:Skyborn Renewables
