2024.05.15 - 產業動態

雲林允能離岸風場單樁式水下基礎移除作業即將啟動 文 黃安鈺

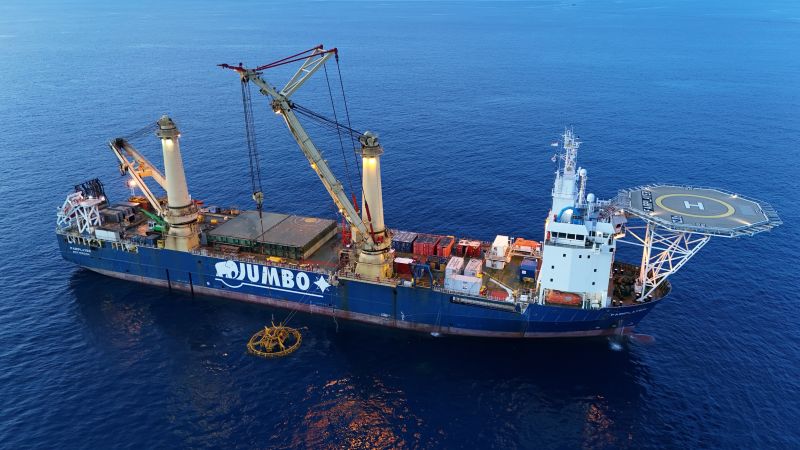

圖片來源:Jumbo Maritime



根據 Jumbo Maritime 的社交媒體貼文透露,雲林允能離岸風場早期建設階段安裝的部分單樁式水下基礎(Monopiles)將被移除,此工作計劃將在未來幾天內展開。

雲林允能風場的開發商於今(2024)年初將此工作合約授予 Jumbo Offshore,作為該公司現有範疇的一部分,該範疇包括運輸和安裝轉階段(Transition Piece)。該公司將動用 DP2 重型起重機,配備由 Claxton Engineering Services 提供的水下研磨切割和吊裝工具,以及一台 ROV。

單樁式水下基礎將被分段移除至海床平均水平以下約 3 公尺處,接著將這些部分吊裝到船上佔地 1400 平方公尺的貨艙中,以運送至臺灣當地港口,Fairplayer 將在此把物件卸載到碼頭。

640 MW 的雲林允能風場的主要海上建設工作於 2020 年 12 月啟動,首批單樁式水下基礎已安裝完成。最初的單樁式水下基礎安裝工作由 Sapura Energy Berhad 執行,該公司於 2022 年 2 月向允能發出了合約終止通知,理由是尚未解決的技術和營運問題。

在 Sapura 退出專案後,阿布達比(Dhabi)的國家石油建設公司(National Petroleum Construction Company)接手了單樁式水下基礎的安裝工作;同時,允能也與 Havfram 簽訂了雲林允能風場基礎安裝的專案管理及業主工程師服務合約。

Fred. Olsen Windcarrier(FOWIC)則與清水建設公司合作,負責 2024 年單樁式水下基礎的運輸和安裝工作。雲林允能風場 2024 年的第一個單樁式水下基礎已於 3 月安裝完成。

Skyborn Renewables 於 5 月初表示,目前為止允能雲林離岸風場的施工團隊在已完成 36 台風機(總共 80 台)、56 個單樁式基礎、53 個轉接段、28 條陣列海纜(總共 69 條),以及所有 12 條輸出海纜;完工之後,其 640 MW 的容量將為超過 60 萬個家庭提供電力。



新聞來源:Jumbo Maritime Linkedinoffshorewind.biz

延伸閱讀:(Jumbo Offshore 獲允能公司合約 擴展原有雲林離岸風場業務範圍)
