力拚今年如期完工併網!中能風場首座風機開始發電 文 黃安鈺

圖片來源:中能離岸風電計畫



中能發電股份有限公司今(26)日宣布,中能離岸風電計畫(中能風場)首座風機已於日前開始發電,標誌著風場向今年如期完工併網邁出堅實的一步。

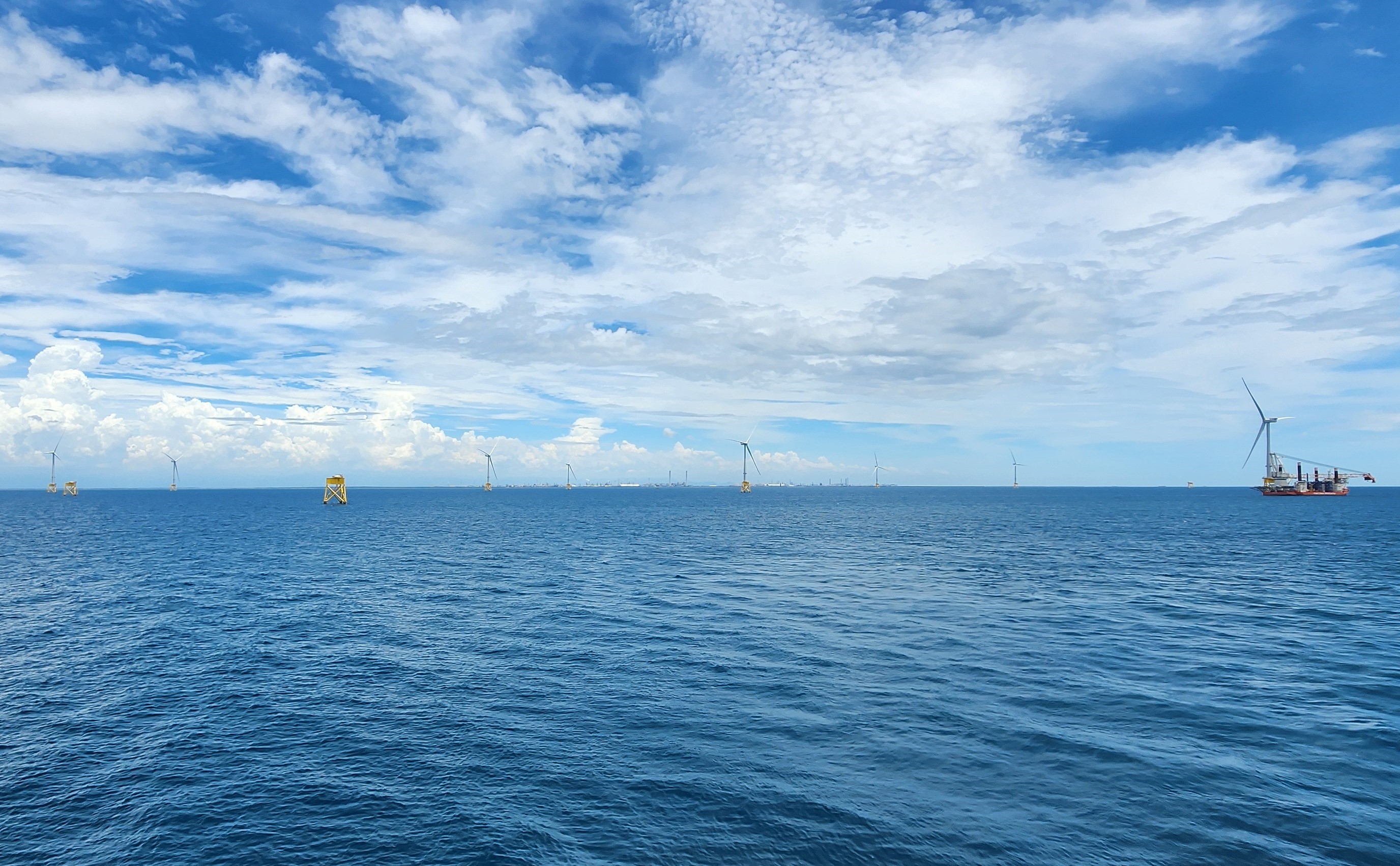

中能風場位於彰化外海,通過經濟部遴選獲配 300 MW 容量。風場由中鋼公司與哥本哈根基礎設施基金(CIP)共同開發,預計安裝 31 座 Vestas V174-9.5MW 離岸風力發電機。風機運輸與安裝則由台船環海風電工程及 Fred. Olsen Windcarrier 承包。中能風場已完成近一半的風機安裝,並計劃在今年第三季完成所有離岸安裝工程。

中能發電股份有限公司董事長王錫欽表示,在股東中鋼公司與 CIP、中能團隊及供應商伙伴的同心協力下,陸續完成31座水下基礎製造與安裝,風機零組件的生產組裝及海上安裝迄今也堪稱順利,期盼中能發電儘速併網貢獻一己之力。

中能風場執行長 Joris Hol 則表示,感謝所有合作伙伴和團隊的辛勤工作與貢獻,風場繼 5 月宣布完成首座風機安裝後,海事工程進展平順,並在上半年就達成開始發電的重要里程碑,不僅展示中能風場及合作團隊在計劃執行及技術方面的卓越能力,更增強我們於今年如期交付風場的信心。

CIP 區域總裁許乃文表示,CIP 非常榮幸能於 2017 年榮獲中鋼公司青睞成為中能風場股東,並深信中能風場能於今年第三季整場併網,成為台灣史上首座提前併網且國產化比重最高的風場。
