2024.07.12 - 產業動態
雲林離岸風場達成階段性任務!完成 80 座單樁基礎安裝與 42 座風機併網發電
文
許馨方
圖片來源:天豐新能源(Skyborn Renewables)

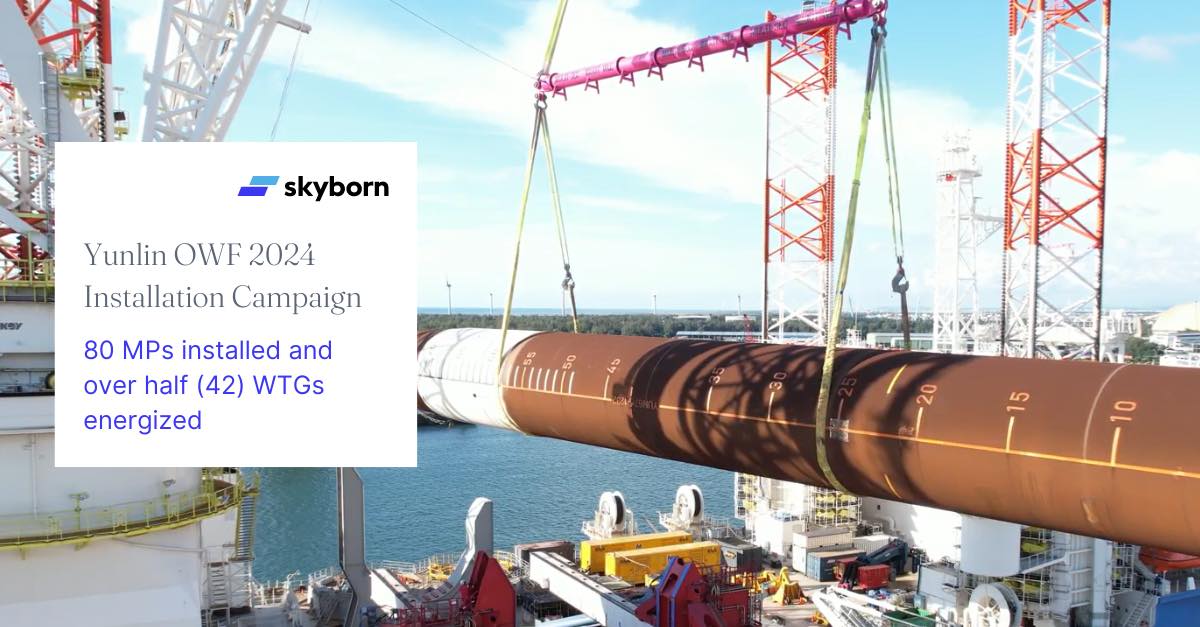

天豐新能源(Skyborn Renewables)昨日(7/11)於該公司官方社群發布雲林離岸風場工程的重大進展,目前已完成全數 80 座單樁基礎安裝,同時也有過半數 42 座風機成功併網發電,可謂達成兩項重要里程碑。而 336 MW 裝置容量在目前完工併網的風場中已位列第4大。
矢志於 2024 年底前完成共 80 座風機安裝的雲林風場專案團隊將繼續攜手所有合作夥伴,穩步推進風場建置及併網工程。施工團隊迄今已完成全數 80 座單樁基礎、72 座轉接段和 55 座風機安裝作業,以及 42 條陣列海纜和 12 條輸出海纜鋪設。
風機。圖片來源:天豐新能源(Skyborn Renewables)
雲林離岸風場是天豐新能源(Skyborn Renewables)與合作夥伴的第一要務,肩負超過 20 年供電責任。完工後,640 MW 雲林風場每年將為台灣超過 60 萬戶家庭提供再生能源。截至目前為止,雲林風場併網發電累積度數已突破 14 億度,穩步成為台灣重要的供電力量。
