目標打造本土最佳運維模式 台電一期離岸風機 4 月起運行超過 90%
文
黃安鈺
圖片來源:台電
台電持續與運維原廠日立技轉並培養人才,建立本土最佳運維模式,離岸一期風場 4 月起運行效率已持續超過 90%,未來若能搭配彰化離岸風電運維中心明年完工及彰濱離岸風電運維港開港,其運維效能將更加提升。

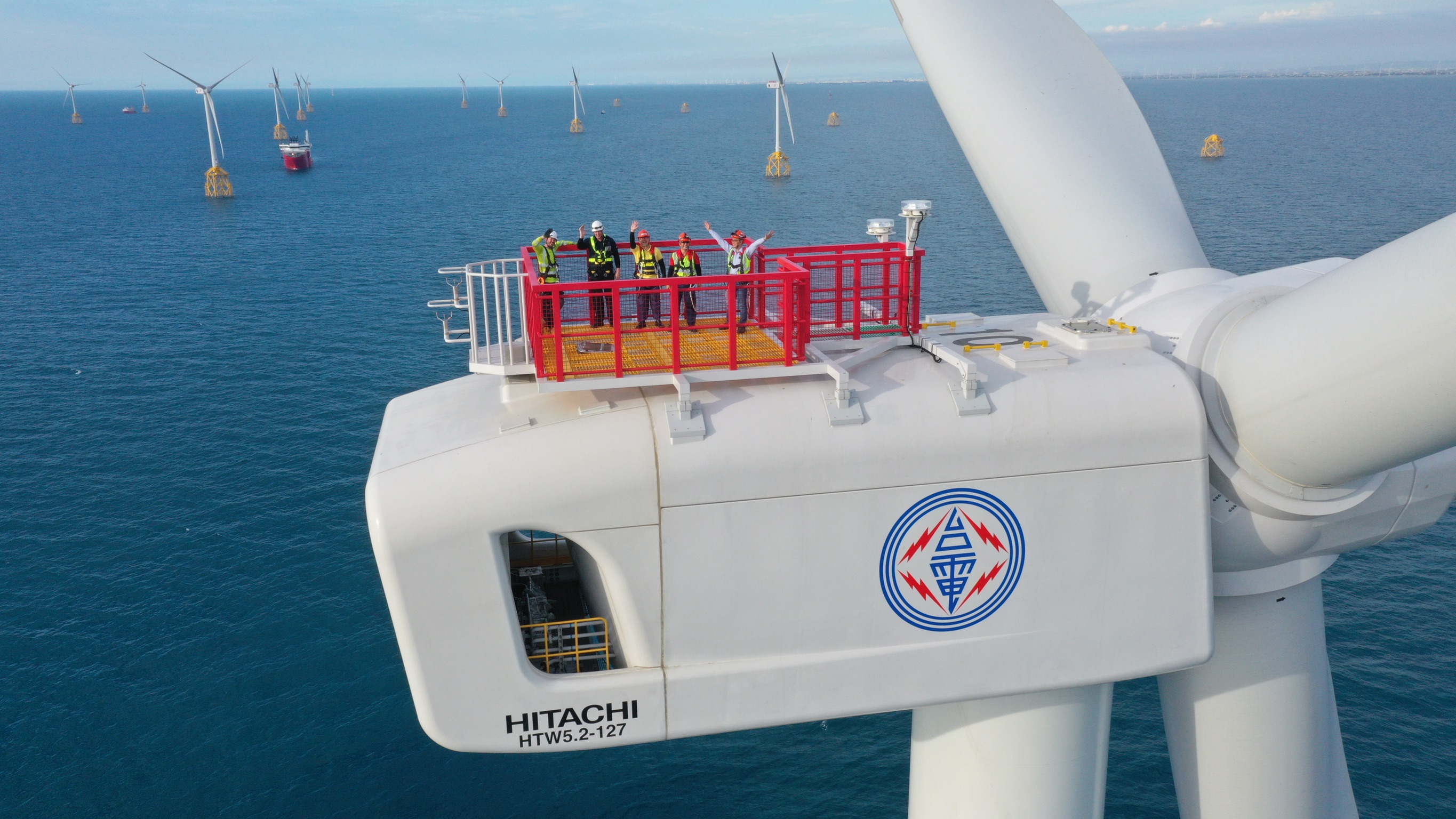

離岸一期風場的 21 支風機由日商日立公司標下,於 2018 年 5 月簽署施工及附帶風機保固 5 年的合約,不料 2019 年 1 月日立就宣布退出風力發電機組市場業務;後續零件維修交由日立配合的德國艾納康(Enercon)承作,與台電合約仍持續進行中,但離岸一期風場的運維也開始受到眾人關注。
離岸一期風場自 2021 年正式商轉至今, 目前日立的風機運維合約剩下約 2 年,台電正在溝通將其技術做全數移轉,使內部同仁從旁監督作業時也能一併學習,逐步建立起台電風機運維的技術基礎。
台電副總經理蔡志孟表示,未來若能培養起台電內部運維人才,日立合約期滿將不再續約或另尋國外廠商,期望能由自有人力承接,打造最佳本土運維模式。
據媒體報導,審計部在去年度中央政府總決算報告中指出,台電一期計畫雖然已正式商轉,但實際運轉及發電目標不如預期。台電說明,離岸一期風場商轉初期需時間調校以適應環境,所以停機時數較多,經逐步改善、提升檢修效率後,4 月起每月可用率已穩定突破九成。
位於彰化的「台電離岸風電運維中心」,因疫情、缺工影響及設計工作延遲,使得鋼構施工面臨東北季風而辦理展延,目前正全力趕工中,預計 2025 年 6 月完工,若能再搭配彰濱運維港開港,其離岸風電運維效率將可望更加提升。
