2024.09.24 - 焦點話題
英國價差合約計畫第六輪分配預算再破紀錄 成為史上最大離岸風電項目
文
吳育珊
圖片來源:pixabay

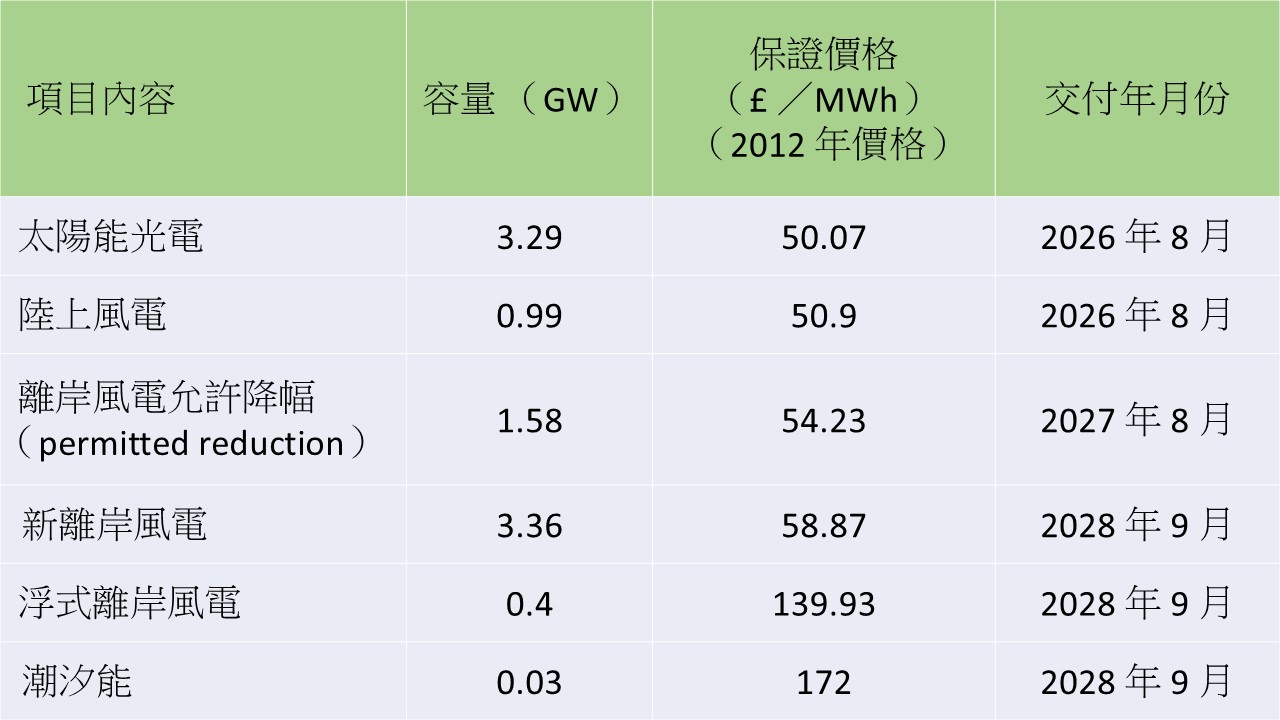

在英國能源安全與淨零排放部(DESNZ)近期公布的價差合約(CfD)計畫第六輪配額分配(Allocation Round 6,下稱AR 6)結果中,總計有 131 個項目獲得該合約,總容量高達為 9.6 GW ,一舉突破該國價差合約預算歷史新高,而該計畫中的離岸風電將成為世界上最大項目。
AR 6獲得有史以來最高的融資預算,第一組分配給技術成熟的太陽光電及陸上風電項目,預算超越 1.2億英鎊(約 48.08 億台幣),第二組為新興技術提供1.05 億英鎊(約 41.27 億台幣),另外有 8 億英鎊(約 314.4 億台幣)分配給離岸風電項目,總計 10.25 億英鎊(約 403.75 億台幣)。
離岸風電方面,AR 6授予六個離岸風電項目,容量近 5 GW,其中包括約克郡海岸的 Hornsea Three 及 Hornsea Four,總裝置容量為 2.9 GW,執行價格從 37.35 英鎊/MWh提高到 54.23 英鎊/MWh,建成後將成為世界上最大的離岸風電項目。
太陽能部分,共 93 個計畫獲得合約,總容量達 3.3 GW,創下歷史新高。此次結果超越 2022 年的 2.2 GW 紀錄,也遠高於去(2023)年的1.9 GW。太陽能協會(Solar Energy UK)讚揚這是「史無前例」的成果,反映政府對可再生能源的支持。然而,業界呼籲需要更多支持,以實現 2030 年及以後的目標。專家指出,政府未來的挑戰在於是否能維持每次拍賣的高產能水平,以及預算是否能持續支持。
此次太陽能項目以 50.07 英鎊/MWh成交,較去年略高。業界普遍對價格上漲表示有助應對通膨和成本增加。整體而言,此次結果被視為朝向正確方向邁進的重要里程碑。
最後,潮汐能等新興能源,相關產業業者則敦促政府應提高預算至 3,000 萬英鎊及 1 GW 的目標。據統計,在 AR 6 的預算中,潮汐能源獲得了約 1,350 萬英鎊的資金,包括來自蘇格蘭和威爾斯的多個項目,這反映了政府對潮汐能源的承諾和整個可再生能源領域價格下降的趨勢。
業界表示,產業面臨的所有挑戰並非都可以透過更高的執行價格和更大的拍賣預算來解決。供應鏈瓶頸、規劃過程和獲得電網連接的長期拖延等問題正在對新的再生能源專案產生重大影響。新政府是否會及時實施重大改變以對AR 7(以及可能的AR 8)產生重大影響還有待觀察,但 AR 6 的正向結果對於新政府來說是一個良好的開端。
價差合約計畫旨在為開發商提供價格穩定的低碳發電項目,支持技術相對成熟的太陽能光電、陸/海上風電,以及如潮汐能、地熱能、浮動離岸風電等新興技術發展,有助於加速乾淨能源推廣,並加強英國能源安全、保護家庭與企業免受天然氣價格波動影響。
資料來源:https://www.herbertsmithfreehills.com/notes/energy/2024-posts/AR6-CfD-Results
