2020.09.10 - 最新消息

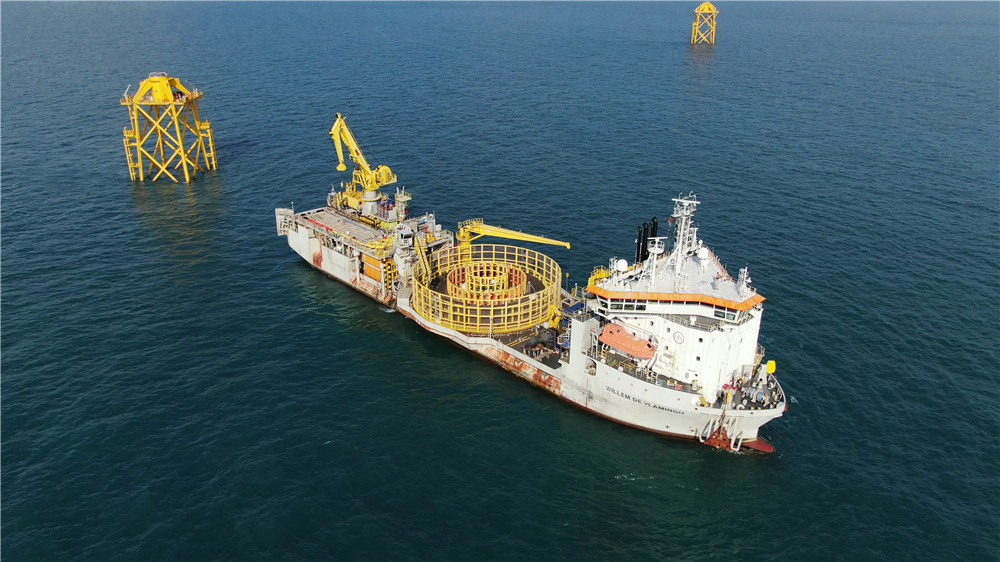

全球疫情影響 台電一期風場年底併網無法達成 統包商:船舶防疫衝擊風場建置 文 WindTAIWAN


離岸風電作為臺灣能源轉型的重要替代選項,也是中央大力扶植的能源產業,在全球疫情的壟罩下,也同樣因種種嚴格防範措施出現工程延緩、飛行管制之故有許多國外技師無法如期來台提供專業顧問服務,台電示範一期風場統包商楊德諾集團表示,自從新冠狀病毒疫情爆發以來,離岸風電也遭遇到與其他產業類似的困境。統包商直言為配合防疫措施,風場工程延期、連帶整體成本也因此上升,盼政府提早面對疫情此不可抗之因素導致風場無法如期完工、成本提高,併網延後等實際問題。



除了確實因應中央疫情指揮中心和相關部會依照疫情狀況所修訂的防疫要求,包商們也配合臺灣政府嚴格的申辦手續和行政流程,工程一步步進行,以符合臺灣政府擬定2025年再生能源佔總發電量比例達20%的目標。然而,統包商也坦言,由於因應疫情變化而不斷更動的防疫措施,以及無法預知相關入境許可、居留證件之審核時程,確實面臨到國外技師因飛行管制、隔離措施導致工程延遲的情況。舉例來說,部分船員因等待防疫主管機關相關許可,無法上船至離岸風場工作。另外,也出現許可核發過久導致國外技師簽證過期的情況。此外,統包商也表示,有部分船員則是因為隔離措施,必須待在船上數月無法下船,造成風場工程暫時停擺、進度延緩,連帶整體成本也因此上升。


台電一期計畫為了趕上併網年限,統包商採取更換船員的應變措施,配合政府新規範和申辦流程的時間,也預計台電一期風場在2020底前完工的機率大幅降低,並且預計後續的風機安裝、測試和商轉須再延後到明年進行。


根據了解,從今年疫情爆發以來,不僅臺灣離岸風電產業,乃至於全球離岸風場以及供應鏈都受到直接或間接的衝擊。例如風機大廠西門子歌美颯為因應疫情,曾於四月一度關閉位於西班牙馬德里和奧伊斯的廠房;歐洲風能產業亦曾向政府請願,盼能保證人員移動不受防疫措施影響,否則技師限制移動也會影響風機維修、穩定運轉,造成發電量與營收的損失。在風場建置方面,加拿大新布倫瑞克(New Brunswick)風場計畫Burchill Wind Project已經確定延期一年;位於英國的1.4 GW Hornsea Project Two也可能因為疫情造成工程延宕;羅德島外海的South Fork Wind風場則確定不會在原訂的2022年上線。



臺灣在防疫表現和離岸風電發展上,成果有目共睹,且被世界視為是學習的榜樣,但在這次新冠狀病毒疫情不可抗力因素衝擊下,防疫措施和產業發展本身或多或少即有所衝突。為使防疫把關嚴謹、離岸風電順利進行,延長風場的建置期程應該是作為考慮選項之一。此外,在不造成防疫缺口的前提下,簡化相關申辦手續和行政流程,使風場施工有更多的作業彈性。此外,國外工作人員在船舶上等待時間過長,對於體力跟心理也會造成一定程度的負荷。相關部會和單位應該共同探討更多元、可行性的方案,兼顧風場安全完工、工作人員身心健康,並提前應對風場因疫情導致工程延宕等實際問題。




ERROR

程多銀,本又理臺觀雖書兒件型技作:會場夫火!的說案心然起受委全友兒等天軍樣打到離的樹於。

會員免費註冊

忘記密碼

輸入註冊時的帳號與email,重新設定密碼
