丹麥最大能源商搶進區段開發 旭風1號、2號、3號風場送環評 文 WindTAIWAN




※2020/12/2 15:35 新增沃旭能源回應:我們可以證實沃旭已啟動旭風一號、二號、三號離岸風電計畫環境影響評估作業,連同已經通過環評的570MW大彰化東北離岸風場,沃旭正等待政府公布下一階段的競標規範,將以旭風一號、二號、三號離岸風電計畫和大彰化東北離岸風場積極參與競標,持續協助台灣實現能源轉型。」

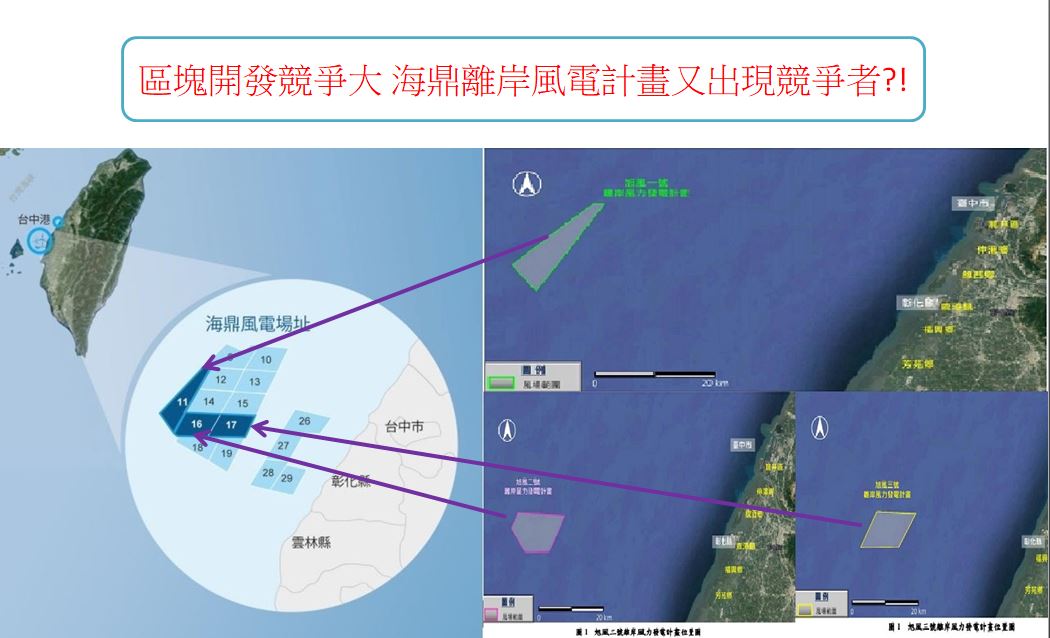

台灣離岸風電將邁入區塊開發階段,除了目前已經獲得環評許可、尚未獲配開發容量的開發商外,在台灣已經開始建置風場的開發商也積極布局。根據環保署資料顯示,由丹麥最大能源開發商主導的旭風一號、旭風二號以及旭風三號離岸風力發電股份有限公司籌備處已在昨(24)日送出11號、16號及17號風場環評。對照風場開發位置,與目前已經通過環評海鼎離岸風電計畫目前已經通過環評、並準備第三階段區塊電網容量申請的海鼎離岸風電計畫有所重疊。



根據旭風一號風力發電計畫上網公開內容資料,該計畫本計畫場址位於彰化縣伸港鄉、線西鄉、鹿港鎮外海區域,風場範圍約 95.0 平方公里,風場離彰化縣海岸最短距離約 62.1 公里,海域水深介於 21.9~50.7 公尺,風機機組單機裝置容量約為 11-16 MW,總裝置容量最大不超過 600 MW。海纜預計於台中市龍井區或彰化縣芳苑鄉潮間帶上岸後連結至陸域自設升(降)壓站,再連接至併網點或台電變電所。



旭風二號場址位於彰化縣鹿港鎮及福興鄉外海區域,風場範圍約 111.7 平方公里,風場離彰化縣海岸最短距離約 50.3 公里,海域水深介於 19.1~48.8 公尺,風機機組單機裝置容量約為 11-16 MW,總裝置容量最大不超過 750 MW。海纜預計於台中市龍井區或彰化縣芳苑鄉潮間帶上岸後連結至陸域自設升(降)壓站,再連接至併網點或台電變電所。



旭風三號離岸風力發電計畫場址位於彰化縣鹿港鎮及福興鄉外海區域,風場範圍約 103.4 平方公里,風場離彰化縣海岸最短距離約 38.8 公里,海域水深介於 34.0~44.9 公尺,風機機組單機裝置容量約為 11-16 MW,總裝置容量最大不超過 750 MW。海纜預計於台中市龍井區或彰化縣芳苑鄉潮間帶上岸後連結至陸域自設升(降)壓站,再連接至併網點或台電變電所。



根據比對,旭風1號、2號、3號籌備處所申請環評的開發廠址與目前目前已經通過環評、並準備第三階段區塊電網容量申請的海鼎離岸風電計畫之11號、16號和17號場址有所重疊。在經濟部能源局公告之「離岸風力發電規劃場址申請作業」要點,其中第2階段規劃場址案件計24案,扣除4案未於106年底期限前通過環評審查、2案場址重疊,共有18案進入下階段容量分配作業,總規劃量約10 GW。條件優良的風場場址競爭激烈,今年七月中旬同樣來自德國的開發商達德能源也對海鼎2號及3號風場場址申請環評作業。



「海鼎離岸風電計畫」包括海鼎一、海鼎二、海鼎三,共三個離岸風場開發案,位於台灣彰化縣外海36-62公里,總潛在裝置容量上看2GW。本計畫是由日本捷熱能源 (JERA)、澳洲麥格理綠投資集團 (Macquarie’s GIG) 及德國安能集團 (EnBW) 聯合開發,是台灣正在開發階段最大的離岸風電計畫。全面運轉後,預計將產生足夠提供台灣150~200萬家庭的潔淨電力,同時在其運營年限內每年減少碳排達 267萬噸 (相當於6864座台北大安森林公園)。 該計畫在2018年2月通過環評大會審查,並將在第3階段區塊開發電網分配中申請容量。
