2021.09.11 - 產業動態

允能離岸風場拼進度 10座國產化風機預計9月完成併聯 文 徐慧倫

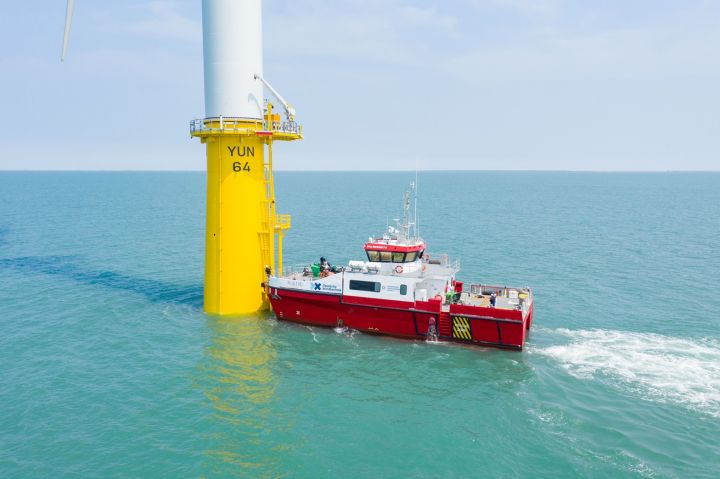

達德能源表示,旗下所開發之允能雲林離岸風場,為台灣首座含有國產化成分風場,預計今年將分批完工併聯。

雲林離岸風場國產化目標,包括陸域變電站,以及40部機組的水下基礎、水下基礎轉接段及塔架等風機三大重件均由本土廠商製造,國產化準時達標,且臺灣製造(Made in Taiwan)的水下基礎、轉接段及塔筒的品質和交期,也獲得國外第三方驗證單位的認可。

達德能源也指出,自去年三月以來,新冠肺炎疫情全球肆虐、各國啟動邊境管制,全球離岸風場進度都受到嚴重衝擊,整體工進品均落後40%左右,主要是因為施工機具及人員調度受到嚴重影響。

達德能源表示,雲林離岸風場目前仍高度仰賴外籍專業技術人員的海事工程進度,也因而受到嚴重衝擊,再加上台灣自本土疫情爆發後,採取較其他國家更為嚴格的邊境控管制度,因此本案工程進度落後約46%。然而各國政府都理解風場進度的落後是屬於不可抗力因素,各國政府也採取相關措施協助業者渡過難關。

達德能源說,即使面對龐大挑戰,雲林離岸風場仍預計於九月底,將首批機組完成併聯,成功後將是台灣首批具有國產化成分的離岸風機將開始投入供電,為台灣離岸風電產業立下重要里程碑。

針對台灣離岸風場今年度因疫情影響,部分工程落後的情況,經濟部也發布新聞稿表示,全球離岸風場因疫情嚴峻,相關工程幾乎停擺,(臺灣)台電一期已完工,海能風場及允能風場一期亦受疫情影響,經濟部已擬定配合防疫規定之風電專業人員輪替因應措施。經濟部表示,允能及海能風預計於2022年完工併網,目前落後進度將於明年趕上,其餘風場也都依原訂時程進行相關作業,2025年達成5.6 GW目標不變。
