2021.11.01 - 產業動態

台澎電網完工 電纜總長67.9公里 成就台灣電網里程碑 文 陳妍伶

「台澎電網」歷時十數年規劃興建,在10月30日凌晨4時加入運轉,將台灣與澎湖兩端電網連結起來,象徵「台澎電網」成形;澎湖電網從「網外變網內」,更是台灣電網發展的歷史新頁。

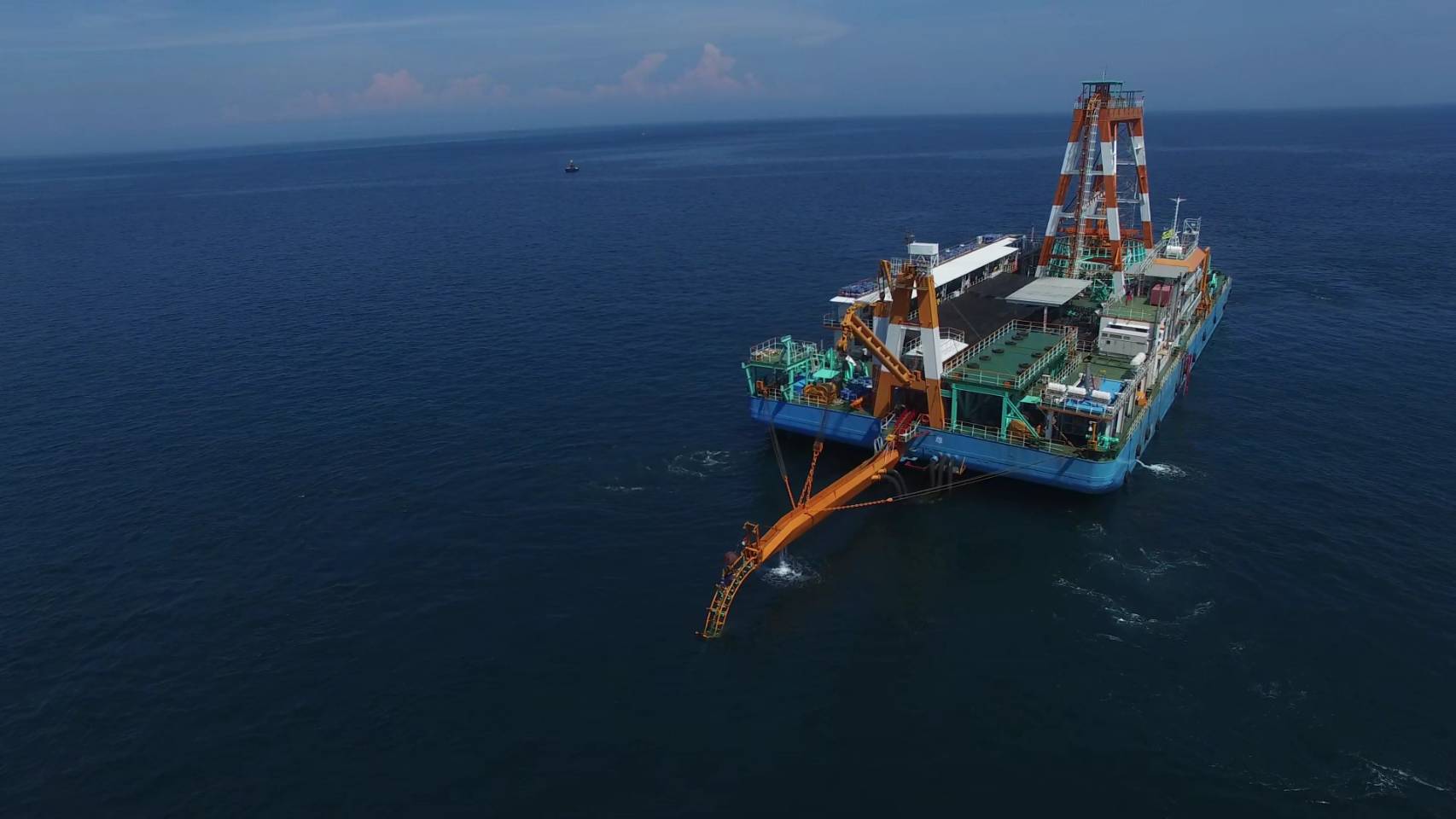

澎湖的綠能效益可透過台澎海纜,與台灣本島共享。澎湖也能透過電纜,與台灣電網相互融通,減少使用燃油發電。台澎海纜工程「十年磨一劍」,兼具能源轉型、民生經濟,與環保等多重效益之重要電力建設。



台電說明,「台灣~澎湖161kV電纜線路工程」從94年起開始規劃,共包括海纜長度58.8公里,陸纜長度9.1公里,共計67.9公里,線路連接澎湖縣湖西鄉尖山發電廠內之澎湖變電所,並銜接雲林縣境內既有的161kV北港~四湖線。總工程預算約新台幣157.3 億元,自97年通過環評後開始施作,至今年完工並加入運轉。

台電進一步說明,10月22日開始進行持續7天、高達168小時的電纜加壓測試,直到29日晚間時完成測試。隨後尖山電廠發電併接該廠69kV線路,至30日凌晨4時台灣系統和澎湖系統合聯,併入系統正式運轉。



台澎海纜工程在施工期間遭遇到各種難題,包括民眾陳情、相關施工補償,以及海象不佳影響施工,但在中央、地方政府及各級民代等協助溝通下,與地方居民、漁民逐漸達成共識,施工團隊也抓緊利用一年中僅存不多海象較為平穩的時間加緊施作趕工,終於讓本項國家重大建設能順利推動。
