2022.09.01 - 最新消息
海能風場達成重大里程碑 所有水下基礎、海纜及逾半數風機完成安裝
文
陳妍伶

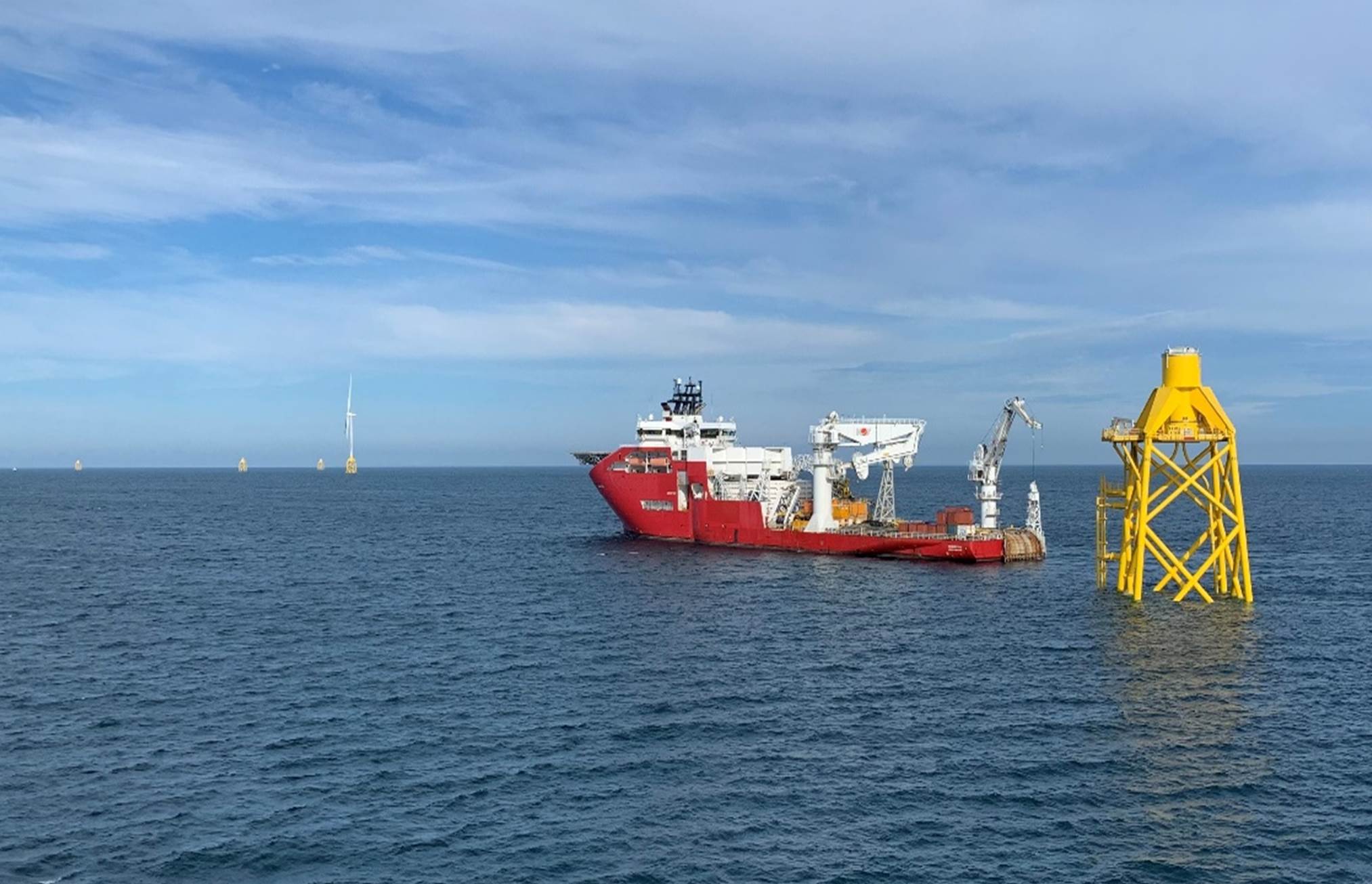

海能風場 47 座管架式水下基礎安裝及海纜鋪設已全數完成。圖片來源:楊德諾
海能風電(Formosa 2)今(9/1)日宣佈達成多項里程碑,包含:由楊德諾集團承攬統包工程的 188 支基樁、47 座管架式水下基礎、4 串輸出海纜,以及 47 條內陣列海纜已全數完成安裝,風機也已有超過半數、共計 27 座聳立於水下基礎之上,其中 8 座已開始送電、併入台電電網。
繼今年 7 月的工程進展後,海能風電把握所有可進行施工的時段,穩定推進工程進度。海能風場最後一組管架式水下基礎結構已於上週五(8/26)安裝完畢,而海纜安裝作業則在今(9/1)日完成。海能風場之基樁、管架式水下基礎、輸出海纜及內陣列海纜由楊德諾集團承攬設計、採購、建造、安裝(EPCI)統包工程,並將在近期交付完工。
海能風電的水下基礎結構是特別針對台灣外海的特殊地質條件及海氣象特性所設計,位處地震帶的環境因素亦納入考量。每組管架式水下基礎結構最重達 1,581 噸,達 91 公尺的高度更列入「全球最高管架式水下基礎」之一;海能風場的 47 座管架式水下基礎安裝作業於今年 4 月至 8 月 26 日間執行完畢。

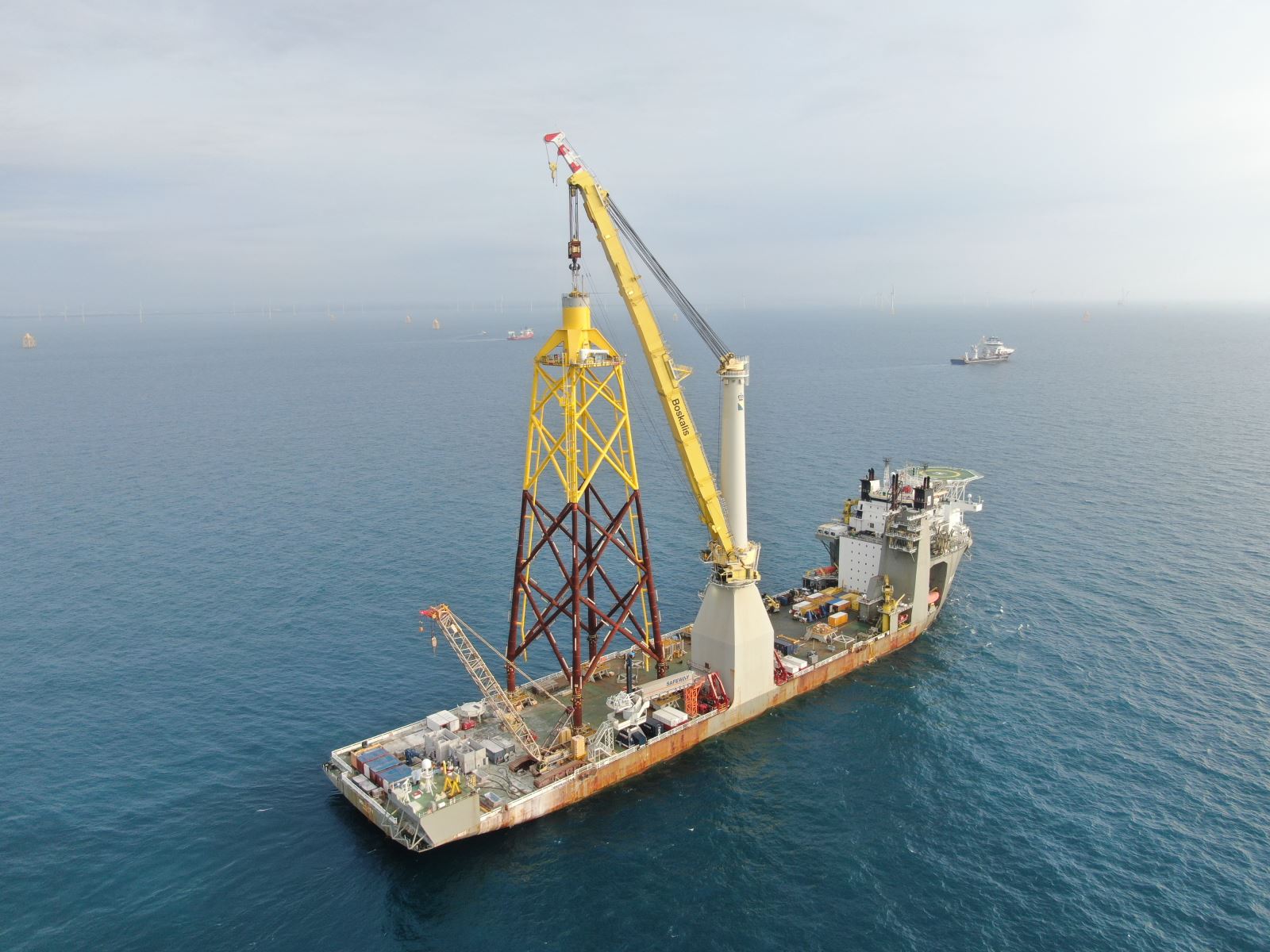

管架式水下基礎安裝作業。圖片來源:海能離岸風力發電股份有限公司
支撐海能風場管架式水下基礎結構的基樁,直徑約為 2.4 公尺,重達 277 噸,長度約 78.9 公尺;總計 188 支基樁的打樁作業亦於今年 8 月稍早全數完工。
海能風場的水下基礎結構由 47 串陣列海纜串聯,並透過 4 條輸出海纜將電力傳送至陸上變電站。風場陣列海纜及輸出海纜的長度總和達 114 公里,所有海纜電壓均為 69 kV。
海能風電專案總監金明海 (Michael Klingele) 表示:「海能風電由衷感謝專案團隊的努力與合作夥伴的支持,讓這項重要的里程碑得以實現。此項工程進展也展現出海能風電推動並協助實現台灣能源轉型的持續付出與不變承諾。我們十分驕傲能在堅守高標準環安衛規範下達成重要里程碑,更會將我們在風場建設上的堅持,一路貫徹到未來的風場營運上。」
海能風場自專案啟動以來,除了致力於供應鏈在地化,也積極培育在地風電產業人才。繼與苗栗的國立聯合大學合作在地高等教育人才培育計畫後,海能風電也藉由繪畫比賽等方式,展開在地中小學環境永續扎根教育,為培育未來綠色人才及能源轉型奠基。
海能風電(Formosa 2)由捷熱能源 ( JERA )、麥格理綠投資集團(Macquarie’s Green Investment Group)、上緯新能源(Swancor Renewable Energy)共同合作開發,其中麥格理綠投資集團獲得獨立運行投資組合公司科理歐永續能源的支持。海能風電完工後的總裝置容量為 376 MW,每年可為約 38 萬戶家庭提供潔淨風能。
