2022.09.06 - 最新消息

渢佑第三次環評初審 承諾增列多項環境監測計畫 環評委員:建議通過 文 陳妍伶

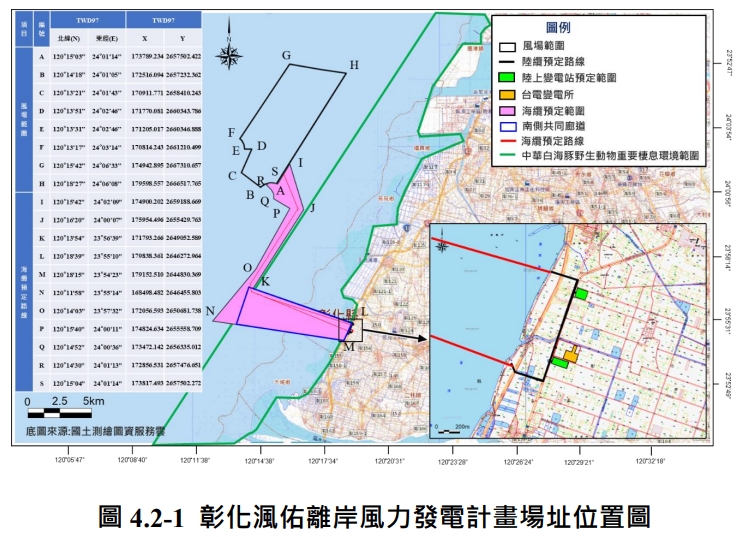

圖片來源:彰化渢佑離岸風力發電計畫環境影響說明書

環保署於今(9/6)日召開「彰化渢佑離岸風力發電計畫環境影響說明書」專案小組第 3 次初審會。原定 1 小時的議程在 NGO 團體緊抓「此案違背區塊開發政策環評應採先遠後近、優先開發航道外側風場之結論」、「彰化航道內之開發已過度密集」、「無漁業共存措施」、「近岸風場施工造成牡蠣養殖無法永續」及「該區影響重點鯨豚應為寬吻海豚及露脊鼠海豚,且其對於噪音容忍值遠低於 160 db 之上限」,經過 3 個小時的會議後,環評委員於審議後「建議通過環境影響評估審查」,無須進行第二階段環境影響評估。

彰化縣環境保護聯盟提到,環保署已通過政策環評,應以政策環評為基礎。彰化外海的風場開發面積極大,但環保署卻沒有監督能量,從彰濱工業區到濁水溪沒有固定測站和現場船隻、無人機監測施工,也沒有及時數據公開回報。這次颱風,台電一期風場的發電表現很差,對於此區域是否具有發電效能抱持疑問外,也提出近岸風場應暫緩審查。

漁民權益暨環境永續中心認為,此預定地是彰化沿岸漁民僅存可不受干擾從事漁撈的海域,然而開發單位的永續發展基金活動與漁民生計無關、刺網漁業無法作業的困境也無輔導轉業的措施;若開發單位對對漁業沒有仔細研究,就無法討論「漁業共存」議題。此風場之發電只占總電量的 0.83%,且以模擬值進行報告,彰化航道內的開發海域已過度密集,不應違背離岸風場政策環評結論。

中華鯨豚協會表示,開發單位未經同意使用錯誤鯨豚擱淺數據外,亦提出數據佐證此區域的寬吻海豚及露脊鼠海豚擱淺數量暴增 6 倍。目前水下噪音標準值制定對象為中華白海豚,但大受影響的露脊鼠海豚對於噪音容忍值更低,在 145db 狀態維持 30 分鐘就會出現暫時聽力損傷並影響其行為。而海域施工團隊對鯨豚及海龜的救援流程不熟悉,也可能造成海洋生物未接受妥善救援而死亡。

渢佑離岸風力發電計畫表示,自 2016 年起至今已累計達 325 趟次的鯨豚調查,除擴增東西向鳥類廊道至 2 公里外,葉片間距大於 400 公尺、風機間距不小於 870 公尺的設計已是目前所有風場之最。開發單位在會中做出多項承諾,並需於 2022 年 12 月 31 日前寄以補充、修正環境影響說明書。

承諾事項:

.每艘鯨豚觀察船有 4 名觀察員,另有一班人員輪替,並確實承諾觀察員不做其他工作。

.針對施工船規劃救援課程或手冊宣導。

.針對土壤調查結果,評估使用震動錘為減輕對策及沉箱式基礎可行性。

.列入濱海斷裂帶數據。

.潮間帶海纜施工若在 4 月進行,將每日監測;若超過 500 隻鳥類以上,會暫時停止施工等⋯⋯

(詳細承諾事項請見下圖。)

圖片來源:彰化渢佑離岸風力發電計畫第三次初審會議截圖

位在彰化外海、距岸最近僅 10 公里的渢佑風場,由哥本哈根基礎建設基金(CIP)開發;渢佑風場面積約 43.5 平方公里,水深介於 21~47 公尺,預計設置 30~37 座裝置容量 9~20 MW 的風機,最大總裝置容量 600 MW。

與渢佑風場開發範圍幾乎重疊之「環洋風場」第三次初審會議將於明(7)日舉行。
