2023.03.22 - 最新消息
中能風場基樁打樁工程啟動
文
郭品琤
圖片來源:Vesselfinder

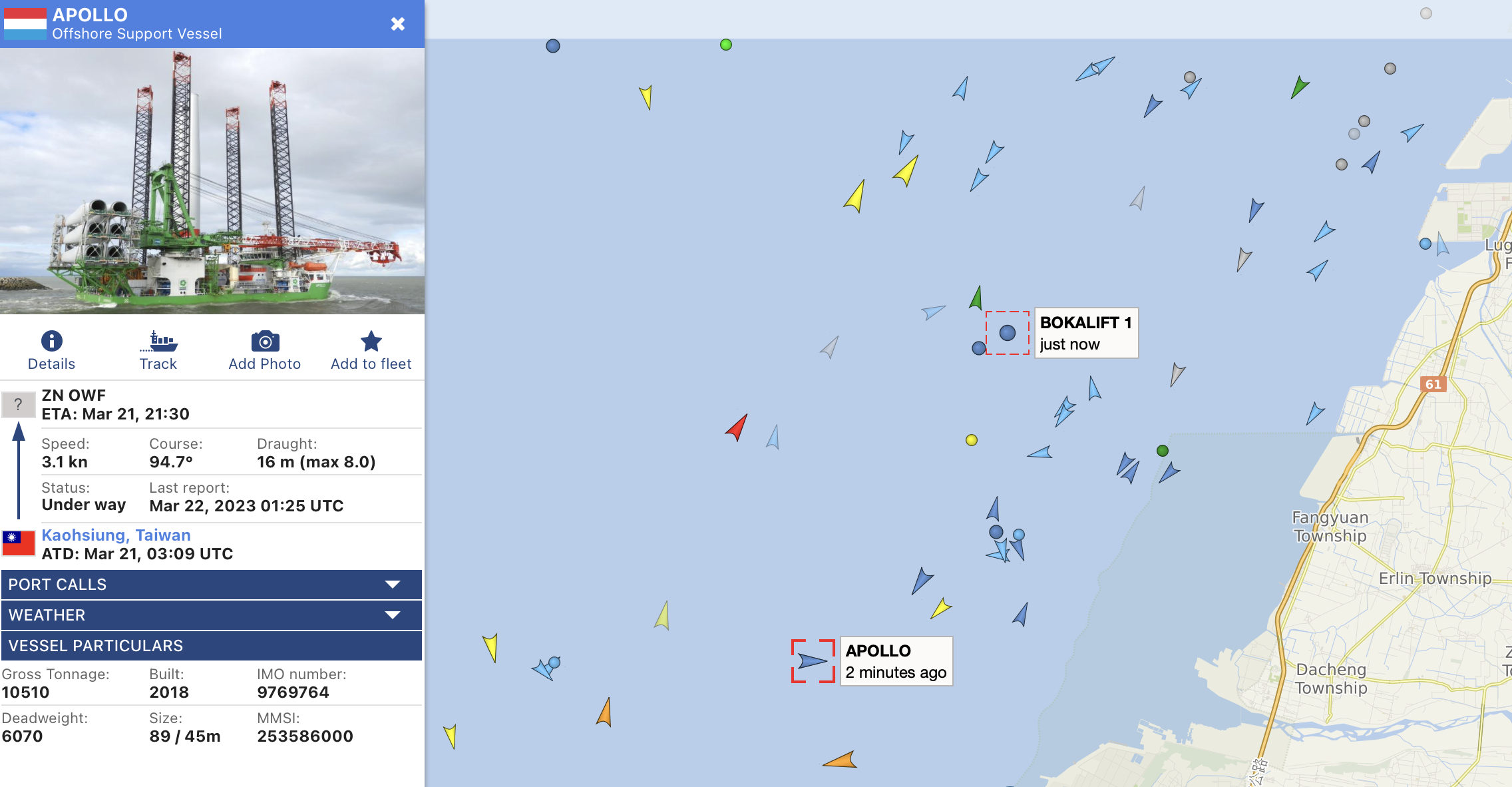

根據交通部航港局離岸風場施工資訊,中能風場預計於今(2023)年 3~10 月期間,由 DEME 旗下自升式平台船 Apollo 執行基樁運輸及安裝工程。而根據船舶即時動態資訊,Apollo 已於昨(21)日駛離高雄港前往中能風場,其餘工作船也已抵達風場海域。不遠處的彰芳風場海域,也可見到執行風場基礎運輸與安裝作業的重型起吊船 Bokalift 1。
圖片來源:DEME
中能風場基樁運輸及安裝工程,由台船環海所承攬。執行打樁工程的 DEME Apollo 懸掛盧森堡旗,船身長約 89 公尺、寬 42 公尺,起重機能力達 800 噸,且擁有 DP2 動態定位系統。除此之外,施工船舶還包含海床整平船(Seabed prepation vessel) Breughel、基樁運輸船(Pin pile transportation vessel) Symphony Provider、雙層氣泡幕船(Double Big Bubble Curtain vessel) Pacific Legacy 等。
圖片來源:中能離岸風電
中能風場場址為經濟部能源局公布之 29 號潛力場址,風場面積約 36 平方公里,離岸最近距離約 10 公里。中能風場發起人為中鋼公司,結合哥本哈根基礎建設基金(CIP)為營運合作夥伴,於 2018 年經由潛力場址遴選,獲配 300 MW 容量,將安裝 31 座 Vestas 9.5 MW 風機。於 2019 年取得籌設許可,並於同年以 5.516 元/度之躉購費率與台電簽訂電能購售契約(PPA),預計於 2024 年底前完成併聯商轉。
