2023.08.14 - 最新消息
中能首座水下基礎完成吊裝! 業內人士:環海翡翠輪吊裝效率佳
文
黃安鈺
圖片來源:中能離岸風場計畫
據業內消息指出,中能風場第 1 座水下基礎工程 ZN07A Jacket 已吊放(lower down)及插樁(stabbing)完成,此工程從本(8)月 12 日下午起吊至晚上安裝完成,共計 6.5 小時。
海事工程業內人士表示,環海翡翠輪(Green Jade)的吊裝效率比起重件安裝船 Aegir 還要好。目前已準備進行灌漿工作,但因近日海流過大影響水下探測載具 ROV 的作業,待天候環境許可就可以開始後續作業。
臺灣首艘大型浮吊船環海翡翠輪於今(2023)年 7 月初完工交付,可執行離岸風場水下基礎和大型風機之運輸與安裝作業, 8 月起中能風場套管式水下基礎安裝工程為其首要任務。

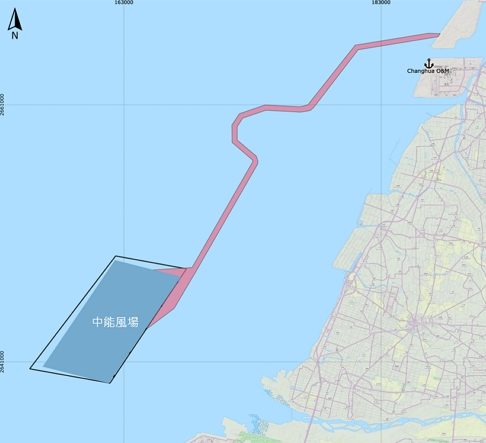

中能風場由中鋼公司與哥本哈根基礎建設基金(CIP)共同投入開發,規劃於彰化外海建置 31 座 9.5 MW 離岸風機。目前風場正在進行基樁安裝工程,由興達海基公司供應 31 座套管式水下基礎,水下基礎之運輸及安裝工程則由台船環海風電工程公司執行,目標為明(2024)年併網。
