台灣伊比電力再達里程碑!果豐離岸風力發電計畫通過環評初審 文 黃安鈺

圖片來源:台灣伊比電力



台灣伊比電力宣布,其規劃中的 350 MW 果豐離岸風電計畫於今(23)日進行環評審查會議並通過初審。台灣伊比電力表示,未來將秉持風場開發與環境共榮的精神,來規劃、建設最有效率、安全且環境友善的風場。

果豐離岸風電計畫位於澎湖縣、彰化縣及雲林縣海域交界處,風場面積約 25.5 平方公里,離岸最近距離約 35.7 公里,並規劃採用套筒式結構為風機基礎,單機裝置容量為 14 至 22 MW。

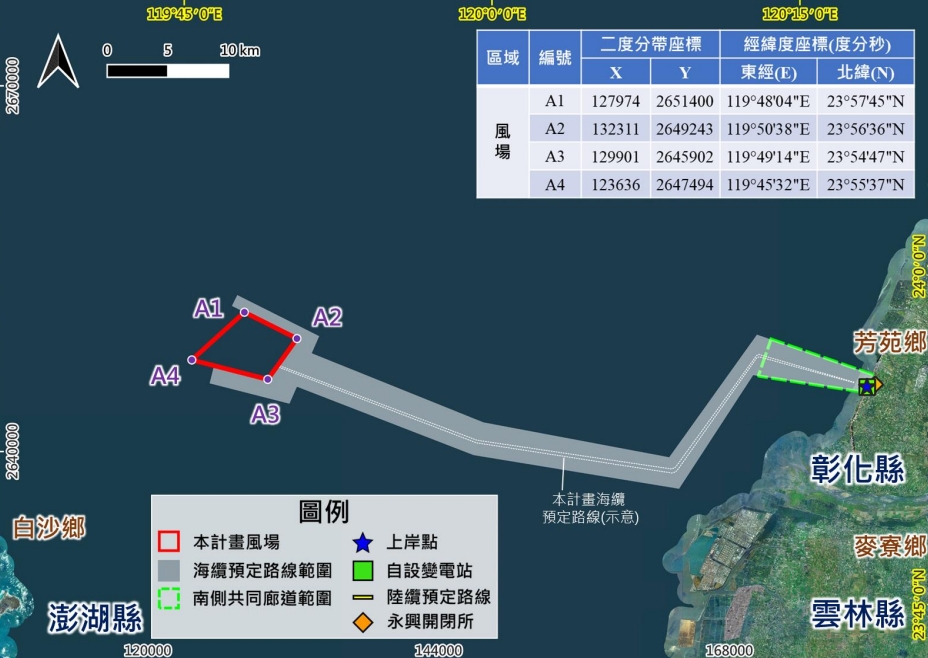

果豐風場位置及海纜範圍規劃示意圖。圖片來源:環評資料

為確實善盡環境保護,開發單位表示,已規劃於施工期間針對海纜上岸段之潮間帶範圍執行鳥類生態目視監測,針對候鳥過境期,亦將於潮間帶範圍採取相關之迴避保育對策。針對潮間帶的施工,其亦表示計畫之電纜行經上岸點及越堤段將採地下工法以降低對潮間帶的影響。

針對農業部漁業署提出開發場址涉 2 縣市我國漁民傳統作業漁場,開發行為將直接影響漁民作業。開發單位表示,若獲開發權,將辦理漁業權補償、協助漁業轉型事宜並與當地漁民及漁會取得共識,承諾開放合適漁撈方式之漁民進入風場作業。同時亦提出漁業溝通和共生計畫並設立漁業聯絡部門,定期與漁業等相關單位進行說明並進行雙向溝通協調,未來亦規劃雇用漁民參與風場前期調查與施工及運維階段之調查及戒護工作。

開發單位指出,果豐離岸風電計畫規劃參與離岸風電區塊開發第二期競標,若有獲選,目標併網年度為 2028 至 2029 年,海上作業預計於 2027 年開始進行。而鄰近計畫風場北側之海龍二號及海龍三號風場預計於 2025 年完工併聯,因此果豐離岸風場計畫與海龍二號及海龍三號風場之施工期間應不致重疊。

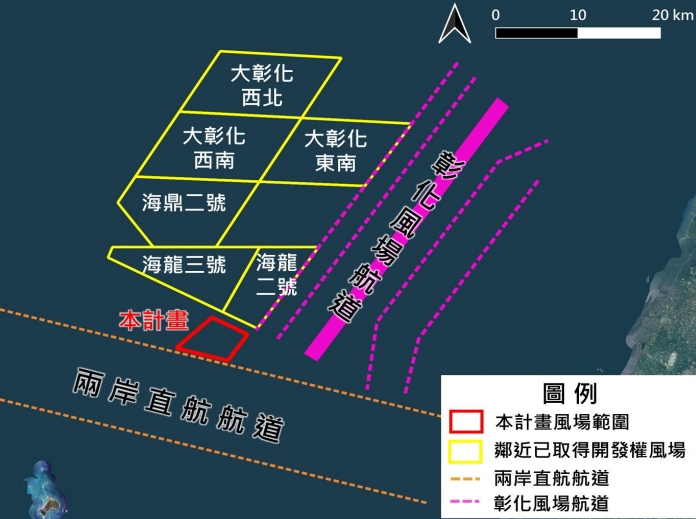

航道外已取得開發權風場與計畫位置示意圖。圖片來源:環評資料

果豐離岸風電計畫於於去(2023)年 10 月 27 日召開專案小組初審會議,經環委審議後結論為補正後再審,並於今(2024)年 1 月 23 日召開專案小組第 2 次初審會議議程,宣布通過環評初審。
