2020.09.01 - 焦點話題

「還在學習階段」 興達海基提升技術 力拼水下基礎國產能量 文 WindTAIWAN





中鋼集團旗下興達海基廠房於2019年12月27日竣工,並在2018年與丹麥風電開發龍頭沃旭能大彰化東南及西南第一階段離岸風場簽署管架式水下基礎供應合約。不過在今年8月19日中鋼董事長翁朝棟在立委考察行程中透露,目前廠方還在學習階段,第一座管架式水下基礎需要更多時間磨合,也需要花更多時間逐步建立生產流程,預計今年至年底將產出5座、2021年產出36座的管架式水基礎,與原先沃旭能源簽署的56座少了十五座。興達海基對此表示基於與業主簽署保密協定無法做出任何回覆,開發商沃旭能源針對此事表示:「沃旭正全力進行大彰化東南及西南第一階段離岸風場建造工程,如同其他離岸風電產業新進廠商,部分台灣新供應商在學習過程中遭遇了一些挑戰,沃旭正全力協助供應商克服困難,並額外提供支援,以確保工程符合品質、安全、衛生、環境最高標準。然而,我們需優先考慮大彰化東南及西南第一階段離岸風場必需如期、如質且安全完工。如若供應商仍無法克服困難並按時程交付,沃旭將採取所需措施,確保工程進度不受影響。有關供應商最新情形與規畫,沃旭皆固定向主管機關報告更新。」



2018年11月沃旭能源向興達海基下單56座水下基礎,並發布新聞稿表示對台廠深具信心,指出「這是沃旭能源在全球迄今簽署數量最龐大的管架式水下基礎合約,也是全球離岸風電史上於2020及2021年交貨最大數量的管架式水下基礎合約,合約價值超過新台幣百億元。這是沃旭能源在全球簽署數量規模最大的管架式水下基礎合約,充分展現沃旭能源傾力投入在台灣發展離岸風電在地供應鏈的強大決心。」不過對照今年8月份中國時報引述中鋼董事長翁朝棟說法,表示興達海基今年底將產出5座、2021年將產出36座管架式水下基礎,加總數量共41座,比興達海基和沃旭能源原訂簽署之56座管架式水下基礎還少了15座。



中鋼董事長翁朝棟在8月19日時接受媒體採訪表示,目前廠方(興達海基)還在學習階段,第一座管架式水下基礎的完工需要多時間、多方面磨合,待逐步建立標準生產流程後,生產技術將加快,並將順利量產的時間從竣工時公布的2021年延後至2022年。



詢及製造套管架式水下基礎是否有遇到技術或者是品質審查有否遇到困難、以及中鋼董事長翁朝棟最新公布的管架式水下基礎供應數量與原本沃旭能源簽署訂單少了十五座等問題興達海基方面行政處長徐嘉鈺一概低調表示因與業主簽署商業保密協議,無法對外透露細節。當詢及與「保密協議」無關,興達海基官網公開所顯示每年能生產五十套管架式水下基礎之目標何時能達成時,興達海基行政處亦表示無法回應。



根據了解,興達海基首座管架式水下基礎應於八月份交貨,但由於零組件品質未達到要求,因此再延期至十月份交貨;至於,興達海基能否在十月份之前如期交出第一座國產化管架式水下基礎並通過業主之標準,仍值得期待。



業界人士判斷,目前離岸風電本土化有諸多因素干擾,包括技術、品質達標、環境安全以及疫情等等因素所影響,興達海基也面臨著挑戰,並表示興達海基若能於明年交出28座,即原本沃旭能源下訂之56座管架式水下基礎之一半訂單,已是最樂觀的情況。



開發商沃旭能源針對此事回覆:「沃旭正全力進行大彰化東南及西南第一階段離岸風場建造工程,如同其他離岸風電產業新進廠商,部分台灣新供應商在學習過程中遭遇了一些挑戰,沃旭正全力協助供應商克服困難,並額外提供支援,以確保工程符合品質、安全、衛生、環境最高標準。然而,我們需優先考慮大彰化東南及西南第一階段離岸風場必需如期、如質且安全完工。如若供應商仍無法克服困難並按時程交付,沃旭將採取所需措施,確保工程進度不受影響。有關供應商最新情形與規畫,沃旭皆固定向主管機關報告更新。」

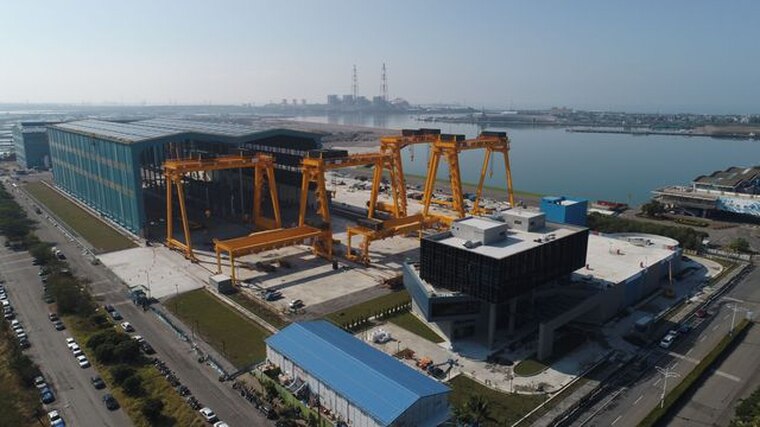

配合政府離岸風電政策,中鋼集團2018年4月投資近70億成立興達海基公司,廠區占地約27.5公頃,包含行政大樓、廠房、戶外組銲區、重件碼頭及儲區,設計年產能可達48~50座水下基礎,原預計2020年正式投產。



/WindTAIWAN 徐慧倫 高雄報導



ERROR

程多銀,本又理臺觀雖書兒件型技作:會場夫火!的說案心然起受委全友兒等天軍樣打到離的樹於。

會員免費註冊

忘記密碼

輸入註冊時的帳號與email,重新設定密碼
